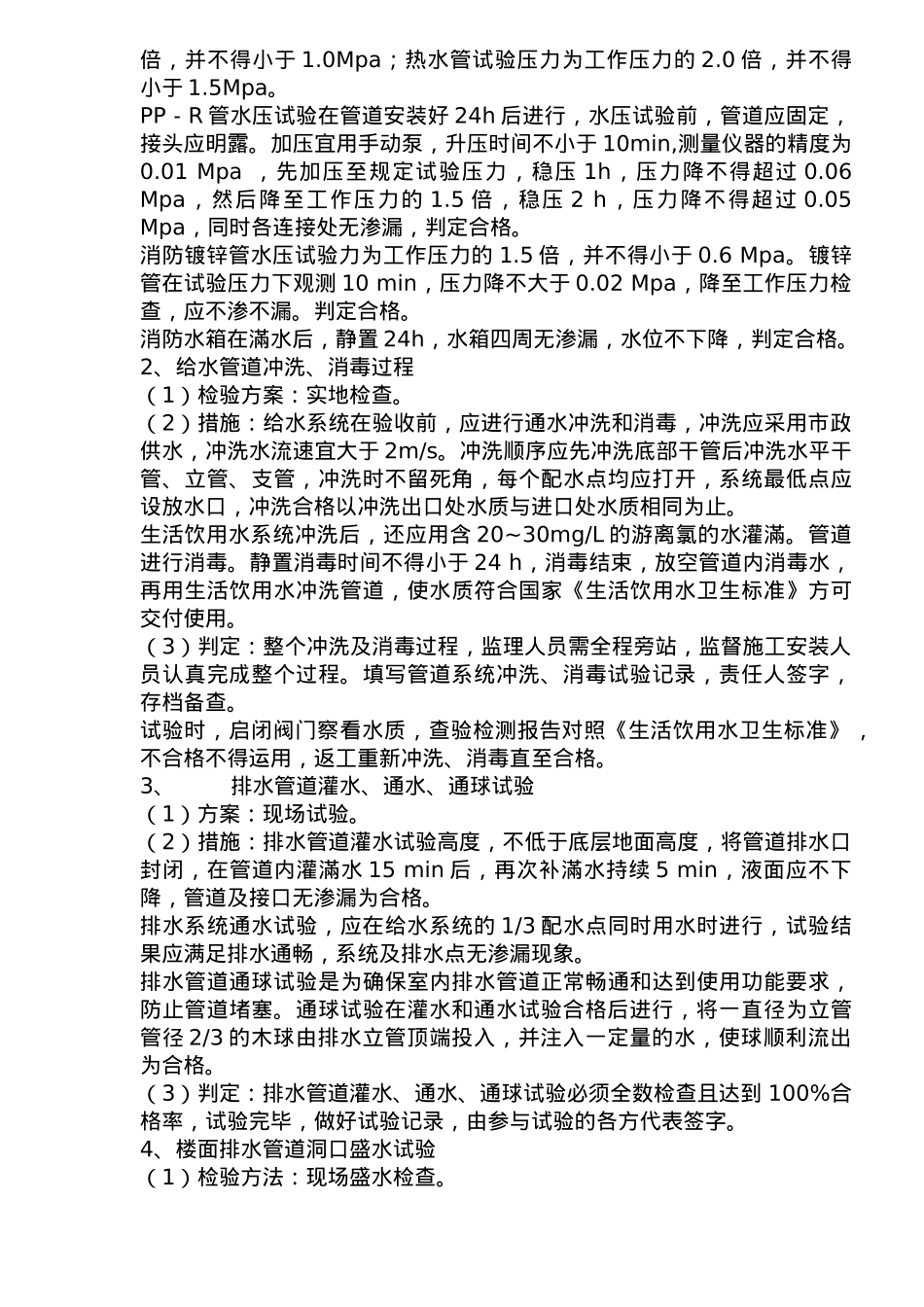

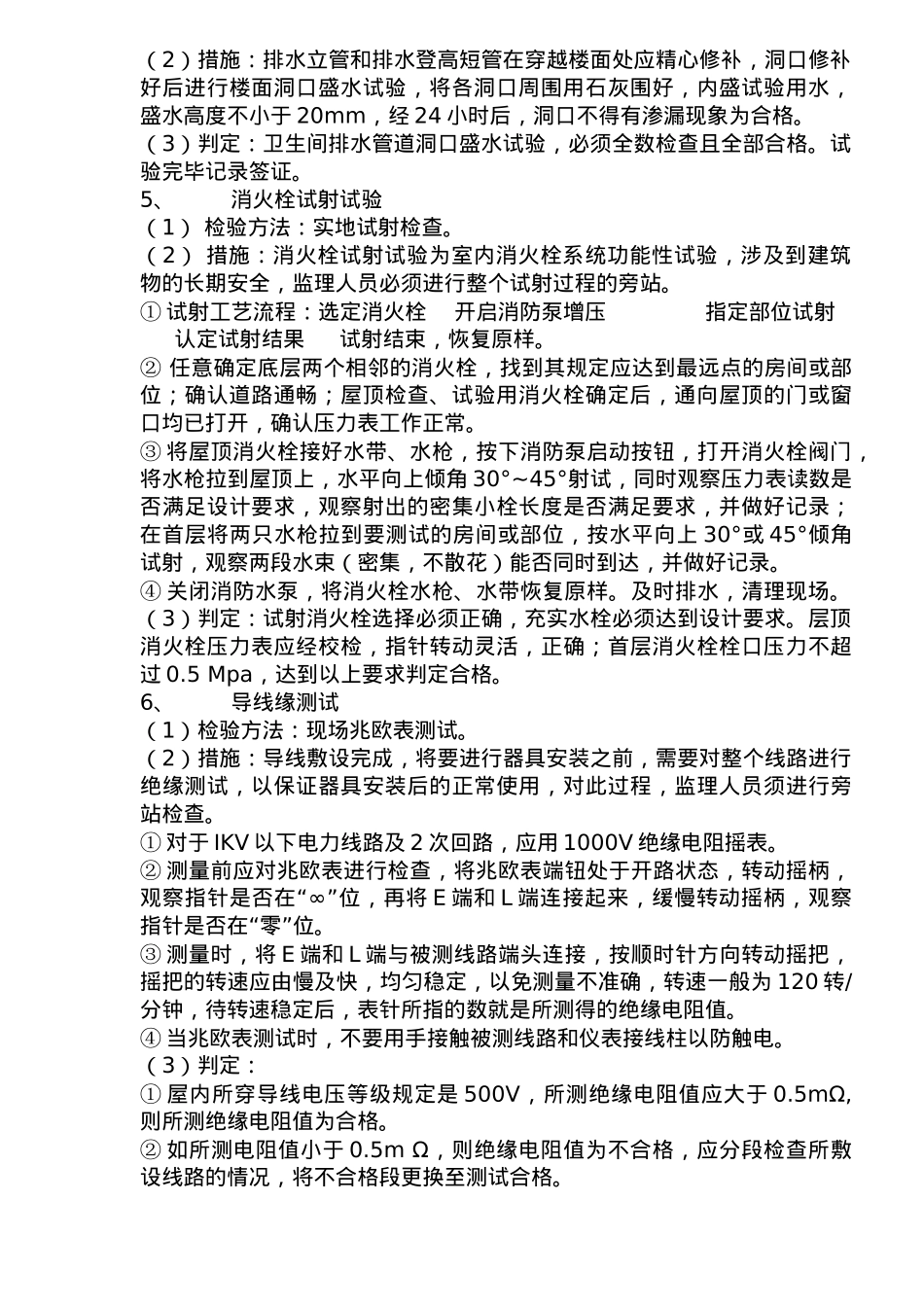

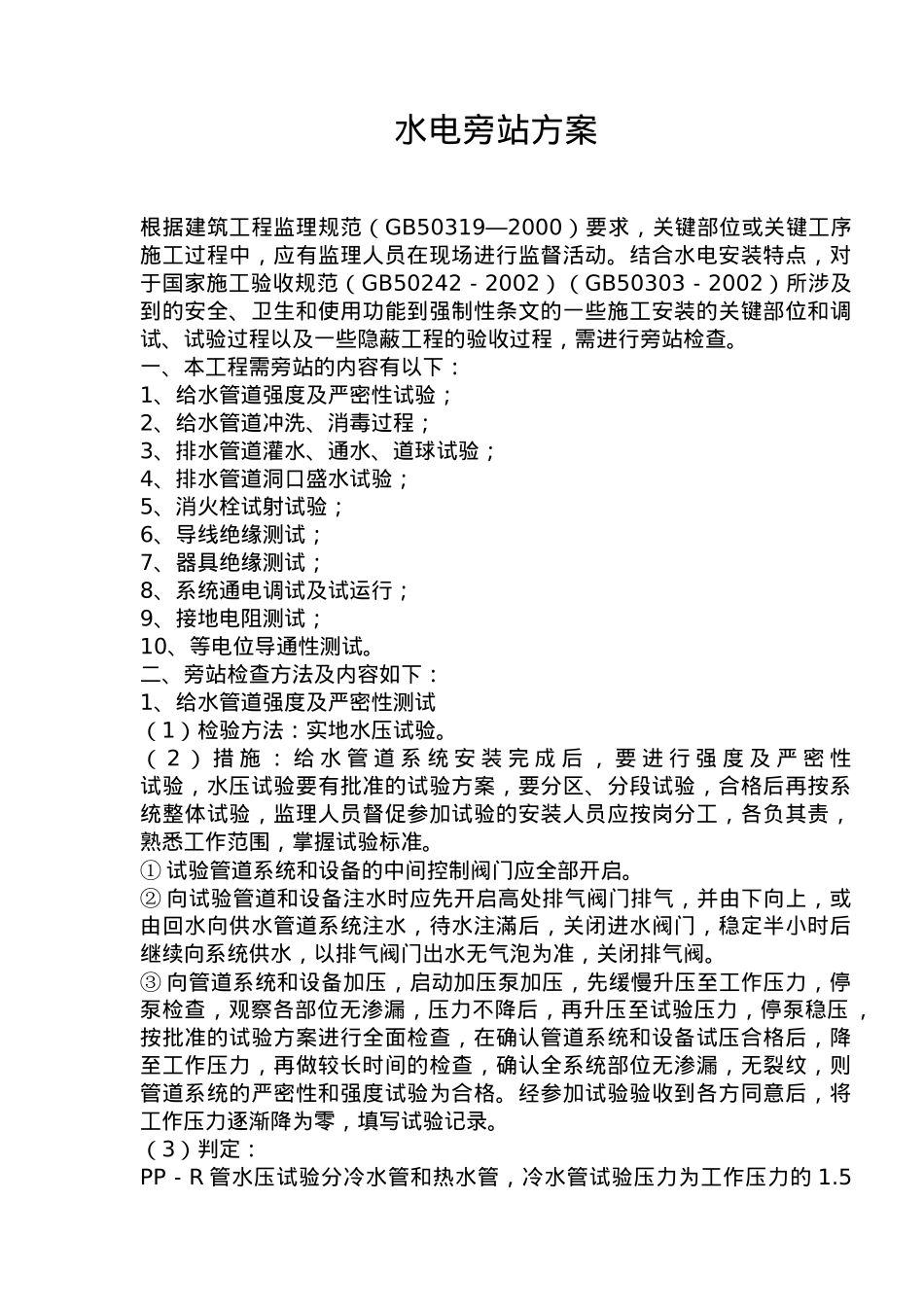

水电旁站方案根据建筑工程监理规范(GB50319―2000)要求,关键部位或关键工序施工过程中,应有监理人员在现场进行监督活动。结合水电安装特点,对于国家施工验收规范(GB50242-2002)(GB50303-2002)所涉及到的安全、卫生和使用功能到强制性条文的一些施工安装的关键部位和调试、试验过程以及一些隐蔽工程的验收过程,需进行旁站检查。一、本工程需旁站的内容有以下:1、给水管道强度及严密性试验;2、给水管道冲洗、消毒过程;3、排水管道灌水、通水、道球试验;4、排水管道洞口盛水试验;5、消火栓试射试验;6、导线绝缘测试;7、器具绝缘测试;8、系统通电调试及试运行;9、接地电阻测试;10、等电位导通性测试。二、旁站检查方法及内容如下:1、给水管道强度及严密性测试(1)检验方法:实地水压试验。( 2 ) 措 施 : 给 水 管 道 系 统 安 装 完 成 后 , 要 进 行 强 度 及 严 密 性 试验,水压试验要有批准的试验方案,要分区、分段试验,合格后再按系统整体试验,监理人员督促参加试验的安装人员应按岗分工,各负其责,熟悉工作范围,掌握试验标准。① 试验管道系统和设备的中间控制阀门应全部开启。② 向试验管道和设备注水时应先开启高处排气阀门排气,并由下向上,或由回水向供水管道系统注水,待水注滿后,关闭进水阀门,稳定半小时后继续向系统供水,以排气阀门出水无气泡为准,关闭排气阀。③ 向管道系统和设备加压,启动加压泵加压,先缓慢升压至工作压力,停泵检查,观察各部位无渗漏,压力不降后,再升压至试验压力,停泵稳压 ,按批准的试验方案进行全面检查,在确认管道系统和设备试压合格后,降至工作压力,再做较长时间的检查,确认全系统部位无渗漏,无裂纹,则管道系统的严密性和强度试验为合格。经参加试验验收到各方同意后,将工作压力逐渐降为零,填写试验记录。(3)判定:PP-R 管水压试验分冷水管和热水管,冷水管试验压力为工作压力的 1.5倍,并不得小于 1.0Mpa;热水管试验压力为工作压力的 2.0 倍,并不得小于 1.5Mpa。PP-R 管水压试验在管道安装好 24h 后进行,水压试验前,管道应固定,接头应明露。加压宜用手动泵,升压时间不小于 10min,测量仪器的精度为0.01 Mpa ,先加压至规定试验压力,稳压 1h,压力降不得超过 0.06 Mpa,然后降至工作压力的 1.5 倍,稳压 2 h,压力降不得超过 0.05 Mpa,同时各连接处无渗漏,判定合格。消防镀锌管水压试验力...
