中化泉州石化项目工程表格管理规定文件编号:QZSH-XM-ZLGL-18-20111马小莉程芳文路贵生2011-07-29版本编制审核批准签发日期1

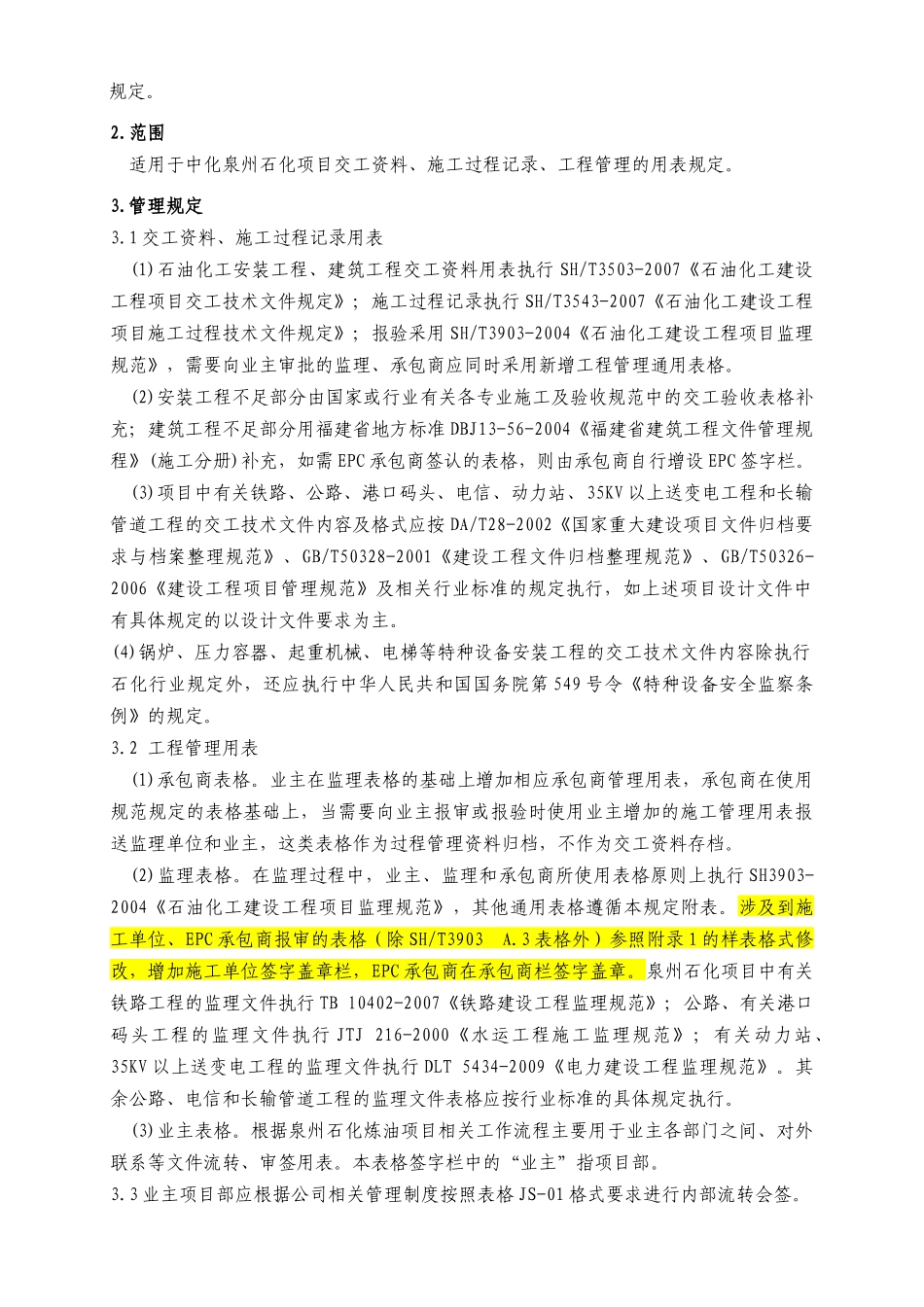

目的为规范中化泉州石化项目交工资料、施工过程记录和工程管理用表,统一 EPC 承包商或施工承包商(以下简称承包商)、监理单位报业主管理的表单格式,特编制本管理规定
范围适用于中化泉州石化项目交工资料、施工过程记录、工程管理的用表规定
1 交工资料、施工过程记录用表(1)石油化工安装工程、建筑工程交工资料用表执行 SH/T3503-2007《石油化工建设工程项目交工技术文件规定》;施工过程记录执行 SH/T3543-2007《石油化工建设工程项目施工过程技术文件规定》;报验采用 SH/T3903-2004《石油化工建设工程项目监理规范》,需要向业主审批的监理、承包商应同时采用新增工程管理通用表格
(2)安装工程不足部分由国家或行业有关各专业施工及验收规范中的交工验收表格补充;建筑工程不足部分用福建省地方标准 DBJ13-56-2004《福建省建筑工程文件管理规程》(施工分册)补充,如需 EPC 承包商签认的表格,则由承包商自行增设 EPC 签字栏
(3)项目中有关铁路、公路、港口码头、电信、动力站、35KV 以上送变电工程和长输管道工程的交工技术文件内容及格式应按 DA/T28-2002《国家重大建设项目文件归档要求与档案整理规范》、GB/T50328-2001《建设工程文件归档整理规范》、GB/T50326-2006《建设工程项目管理规范》及相关行业标准的规定执行,如上述项目设计文件中有具体规定的以设计文件要求为主
(4)锅炉、压力容器、起重机械、电梯等特种设备安装工程的交工技术文件内容除执行石化行业规定外,还应执行中华人民共和国国务院第 549 号令《特种设备安全监察条例》的规定

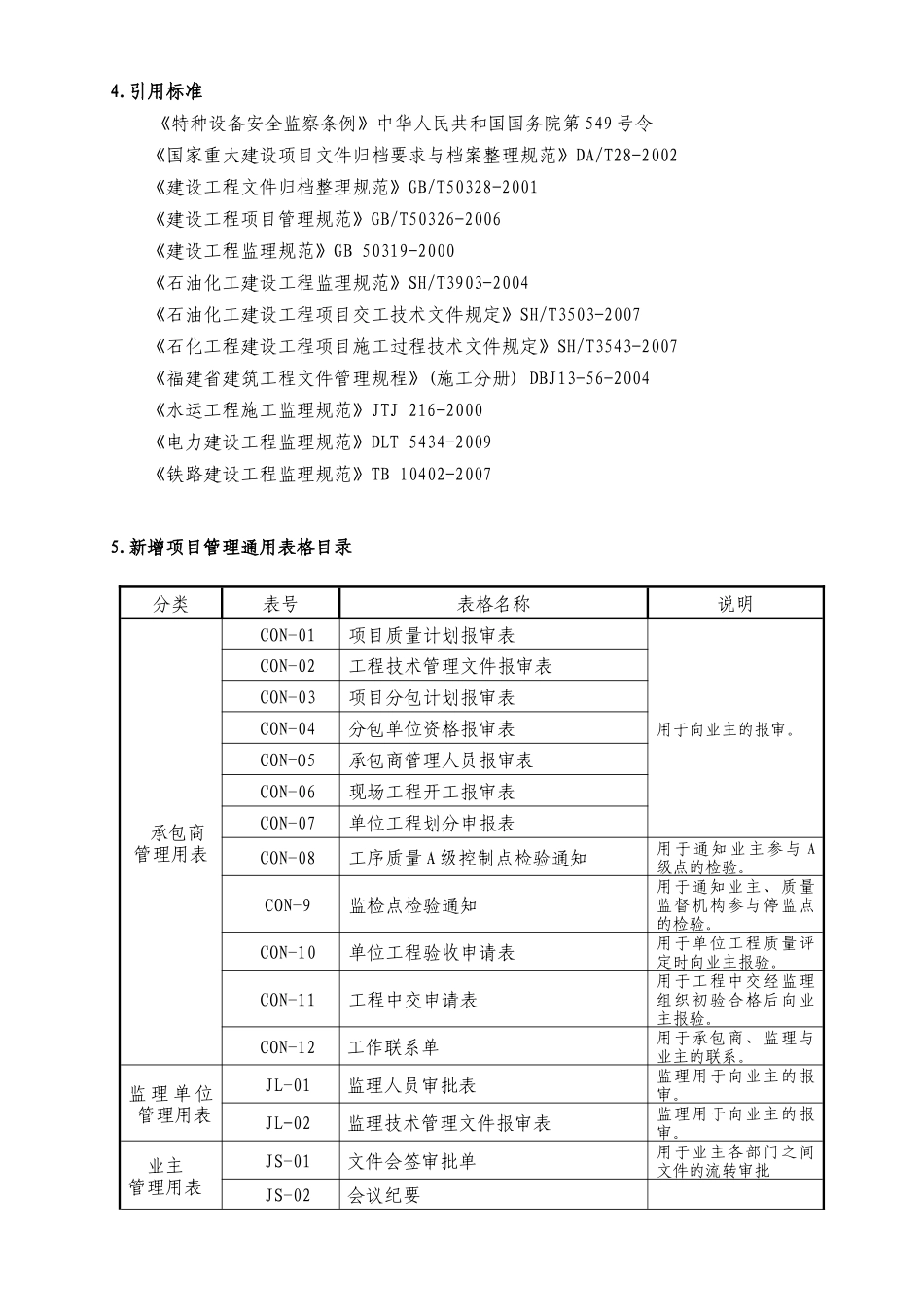

2 工程管理用表(1
