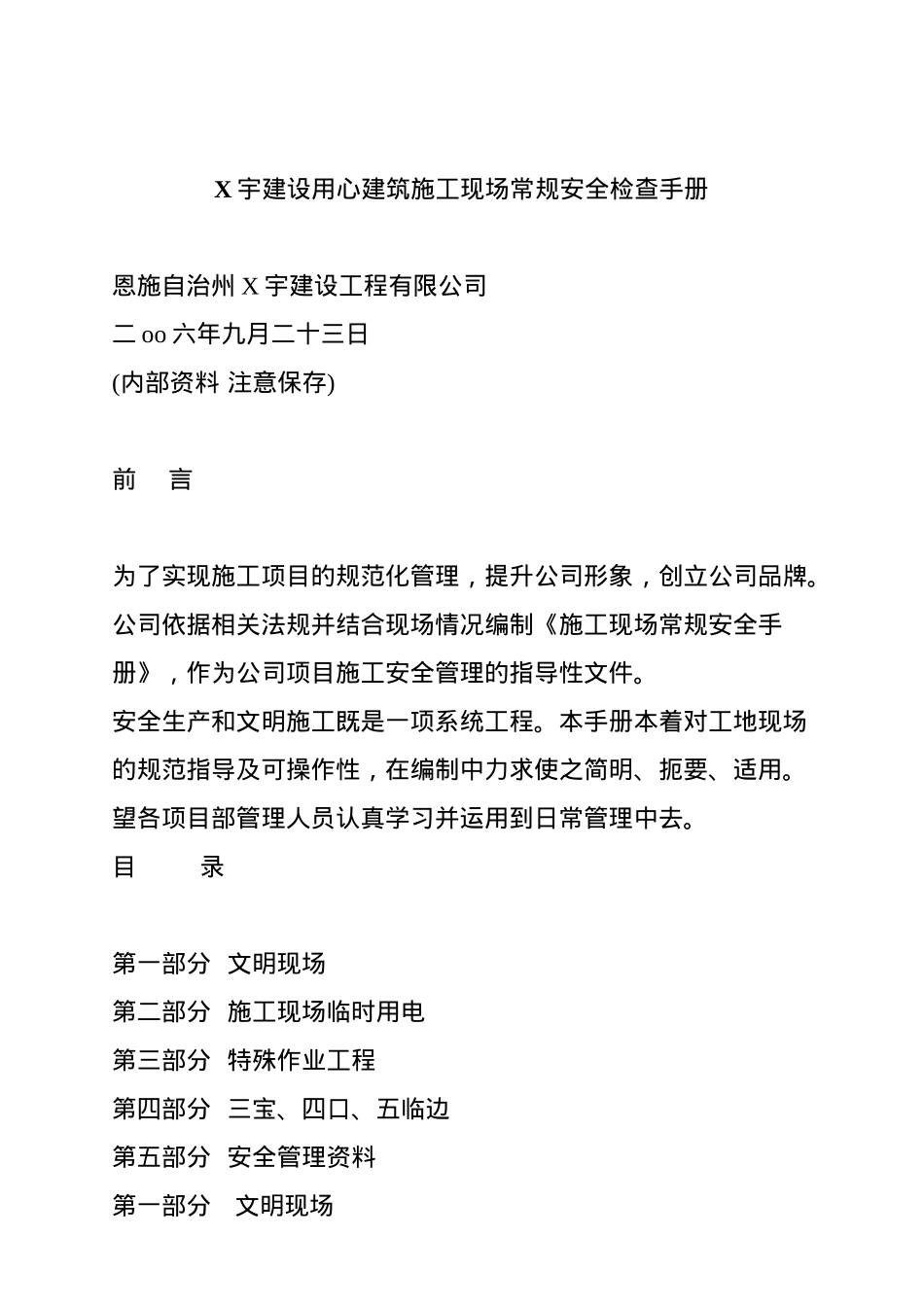

X 宇建设用心建筑施工现场常规安全检查手册恩施自治州 X 宇建设工程有限公司二 oo 六年九月二十三日( 内部资料 注意保存) 前言为了实现施工项目的规范化管理,提升公司形象,创立公司品牌
公司依据相关法规并结合现场情况编制《施工现场常规安全手册》,作为公司项目施工安全管理的指导性文件
安全生产和文明施工既是一项系统工程
本手册本着对工地现场的规范指导及可操作性,在编制中力求使之简明、扼要、适用
望各项目部管理人员认真学习并运用到日常管理中去

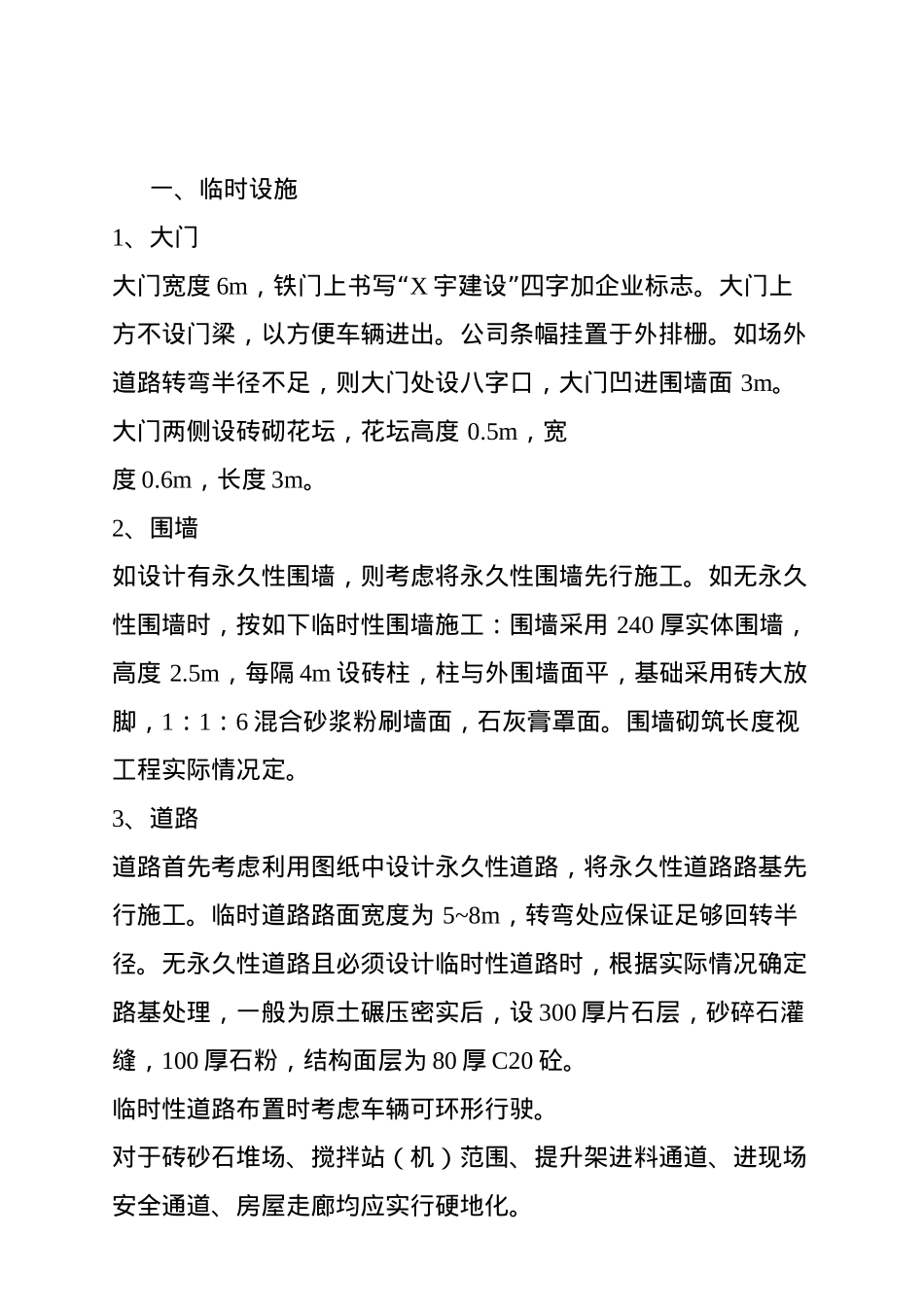

目录 第一部分 文明现场 第二部分 施工现场临时用电 第三部分 特殊作业工程 第四部分 三宝、四口、五临边 第五部分 安全管理资料 第一部分文明现场 一、临时设施1 、大门大门宽度 6m“,铁门上书写 X”宇建设 四字加企业标志
大门上方不设门梁,以方便车辆进出
公司条幅挂置于外排栅
如场外 道路转弯半径不足,则大门处设八字口,大门凹进围墙面 3m
大门两侧设砖砌花坛,花坛高度 0
5m,宽度 0
6m,长度 3m
2 、围墙如设计有永久性围墙,则考虑将永久性围墙先行施工
如无永久 性围墙时,按如下临时性围墙施工:围墙采用 240 厚实体围墙, 高度 2
5m,每隔 4m 设砖柱,柱与外围墙面平,基础采用砖大放脚,1:1:6 混合砂浆粉刷墙面,石灰膏罩面
围墙砌筑长度视 工程实际情况定
3 、道路道路首先考虑利用图纸中设计永久性道路,将永久性道路路基先 行施工
临时道路路面宽度为 5~8m,转弯处应保证足够回转半径
无永久性道路且必须设计临时性道路时,根据实际情况确定路基处理,一般为原土碾压密实后,设 300 厚片石层,砂碎石灌缝,100 厚石粉,结构面层为 80 厚 C20 砼
临时性道路布置时考虑车辆可环形行驶
对于砖砂石堆场、搅拌站(机)范围、提升架进料通道、进现场 安全通道、房屋走廊均应实行硬地化

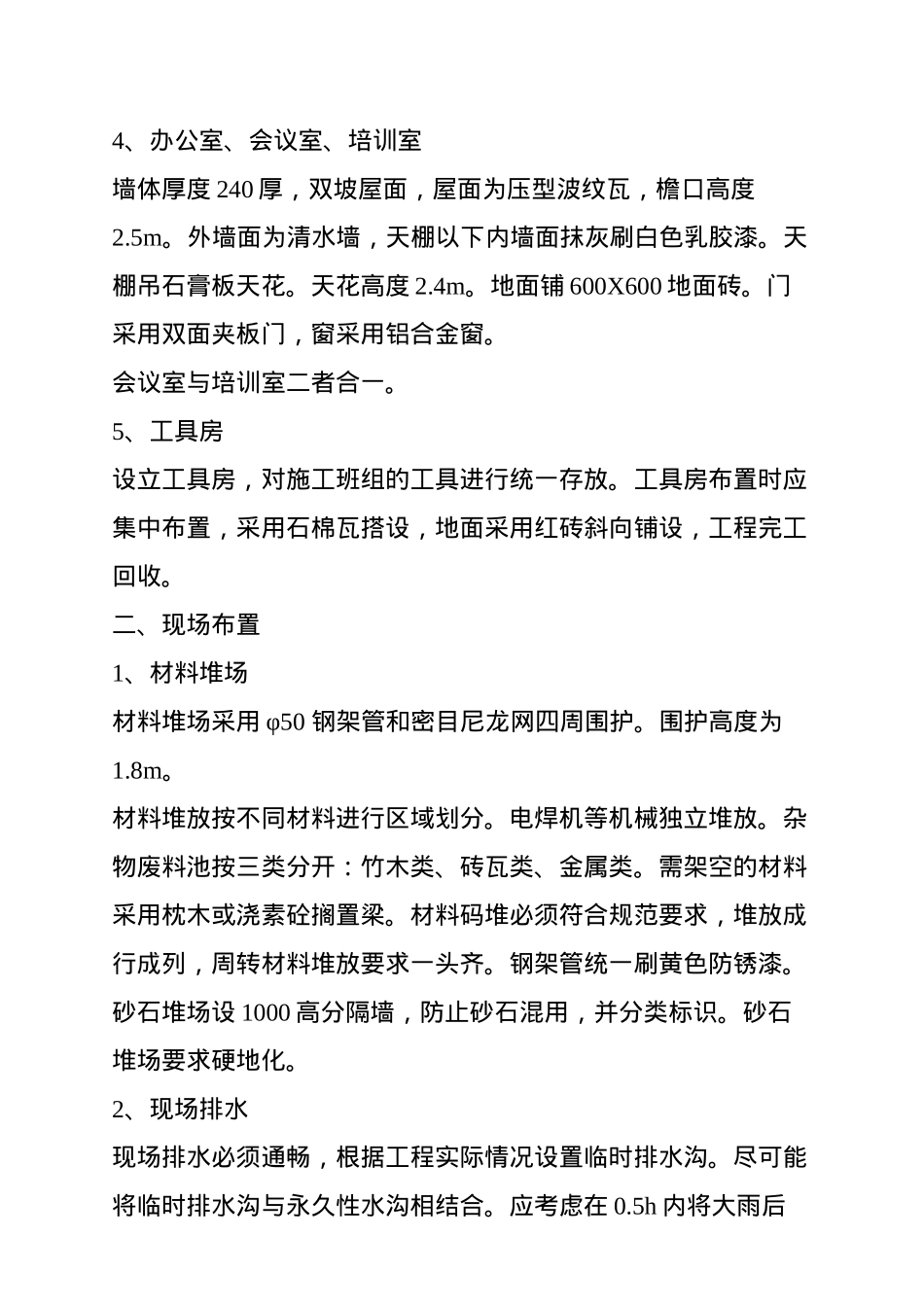

4 、办公室、会议室
