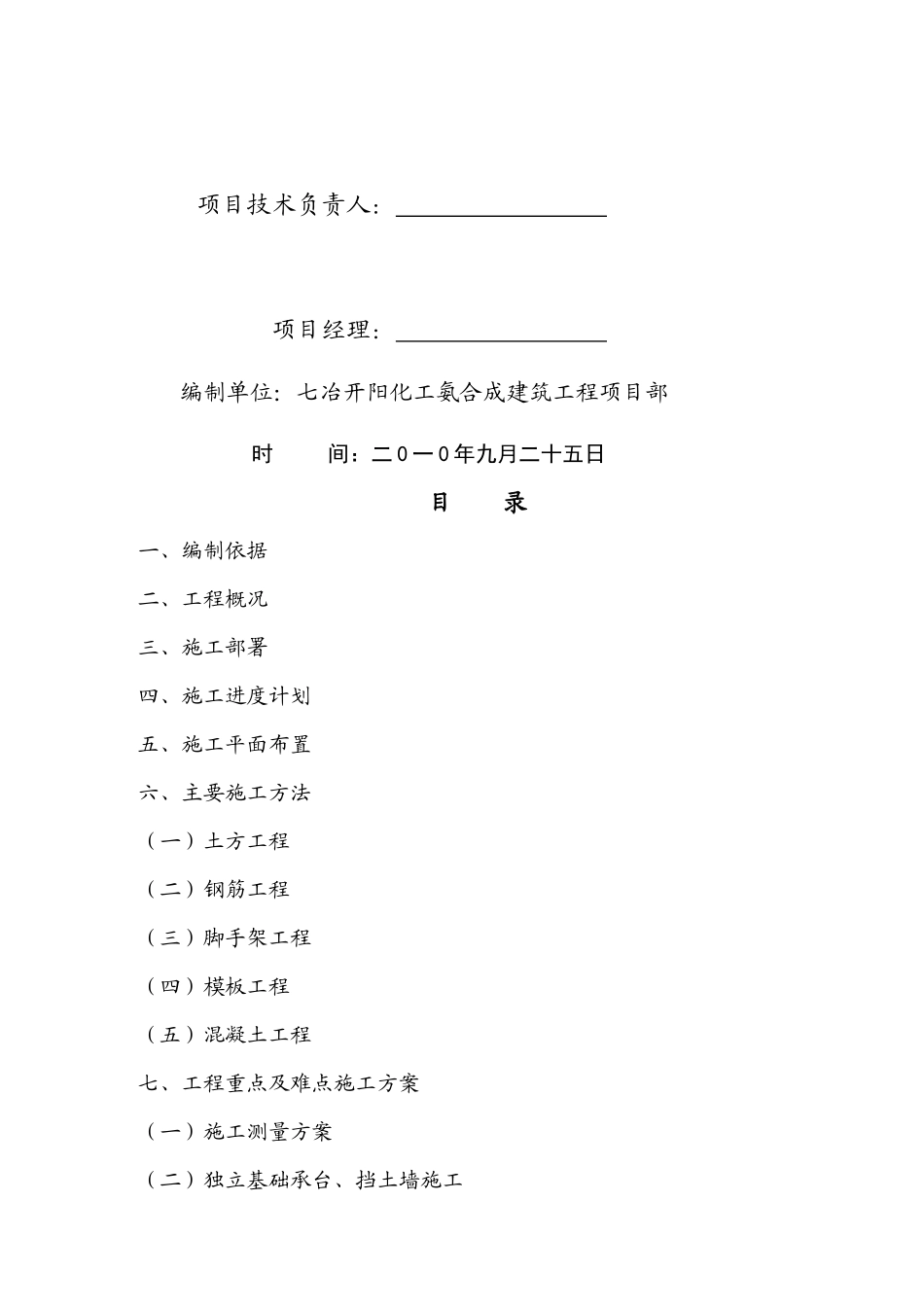

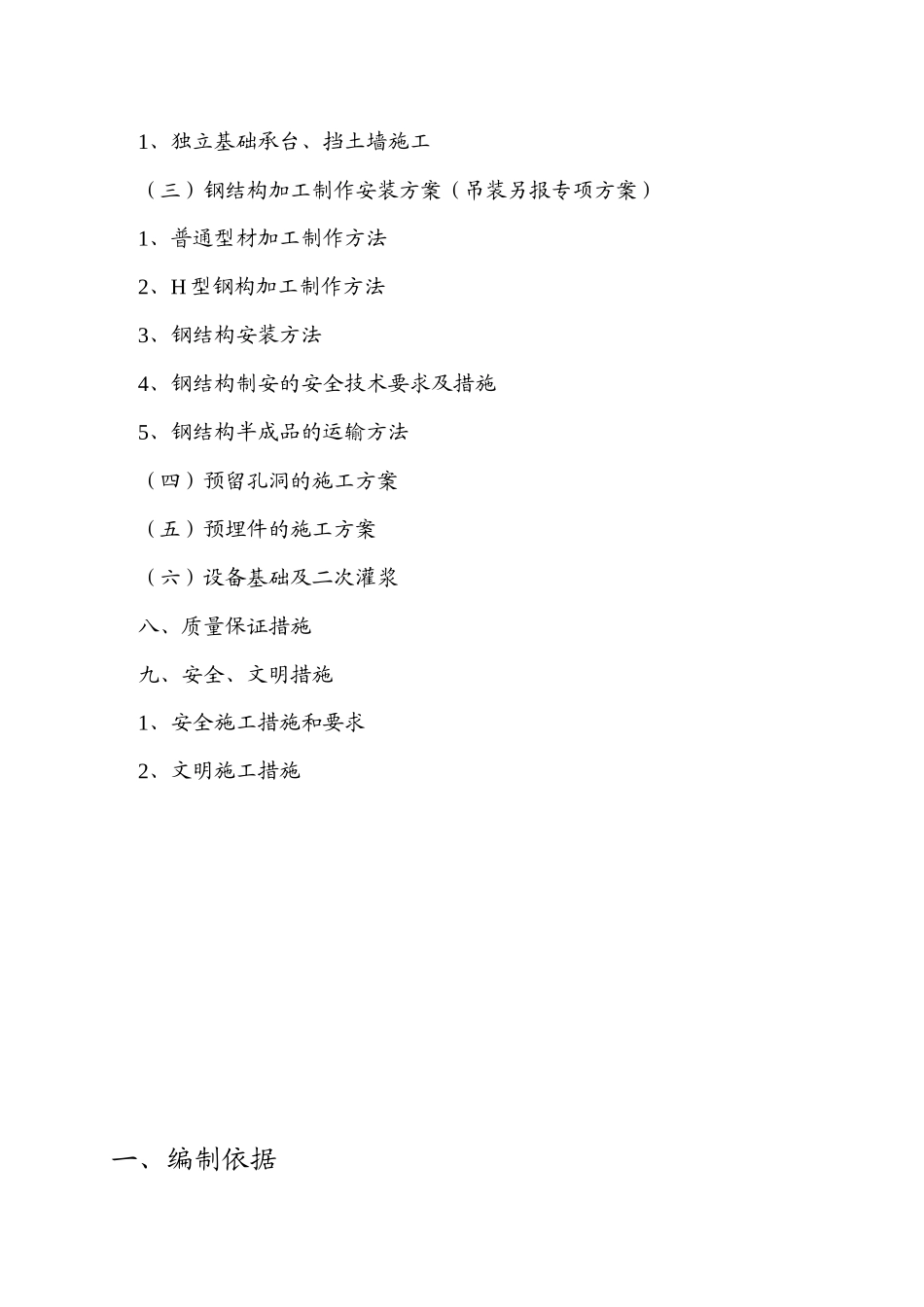

贵州开阳化工有限公司年产 50 万吨合成氨项目硫磺包装仓库工程施工方案编 制: 审 核: 安 监: 项目技术负责人: 项目经理: 编制单位:七冶开阳化工氨合成建筑工程项目部时 间:二 0 一 0 年九月二十五日目 录一、编制依据二、工程概况三、施工部署四、施工进度计划五、施工平面布置六、主要施工方法(一)土方工程(二)钢筋工程(三)脚手架工程(四)模板工程(五)混凝土工程七、工程重点及难点施工方案(一)施工测量方案(二)独立基础承台、挡土墙施工1、独立基础承台、挡土墙施工(三)钢结构加工制作安装方案(吊装另报专项方案)1、普通型材加工制作方法2、H 型钢构加工制作方法3、钢结构安装方法4、钢结构制安的安全技术要求及措施5、钢结构半成品的运输方法(四)预留孔洞的施工方案(五)预埋件的施工方案(六)设备基础及二次灌浆八、质量保证措施九、安全、文明措施1、安全施工措施和要求2、文明施工措施一、编制依据1、中国天辰工程有限公司设计的兖矿贵州开阳化工有限公司开阳煤化工基地年产 50 万吨合成氨项目氨合成硫磺包装仓库工程施工图
2、现行国家建筑施工及验收规范、规程及标准
3、现行国家/行业有关安全生产、文明施工的规范、规程以及法律、法规
4、当地的各项经济技术及自然条件、现场施工条件
5、公司类似工程的施工经验和相关项目施工技术总结
6、我公司现有及在当地的人力、物力、技术装备条件;7、我公司 ISO9001:2000 质量管理体系标准化文件、ISO14001:1996 环境管理体系标准化文件、GB/T28001:2001 职业健康安全体系标准化文件;
8、国务院令第 279 号《建设工程质量管理条例》
9、国务院令第 393 号《建设工程安全生产管理条例》10、岩土工程勘察报告
二、工程概况2
1 工程建设概况工程名称:贵州开阳化工合成氨项目硫磺包装仓库工程工程地点:贵州省贵阳市开阳
