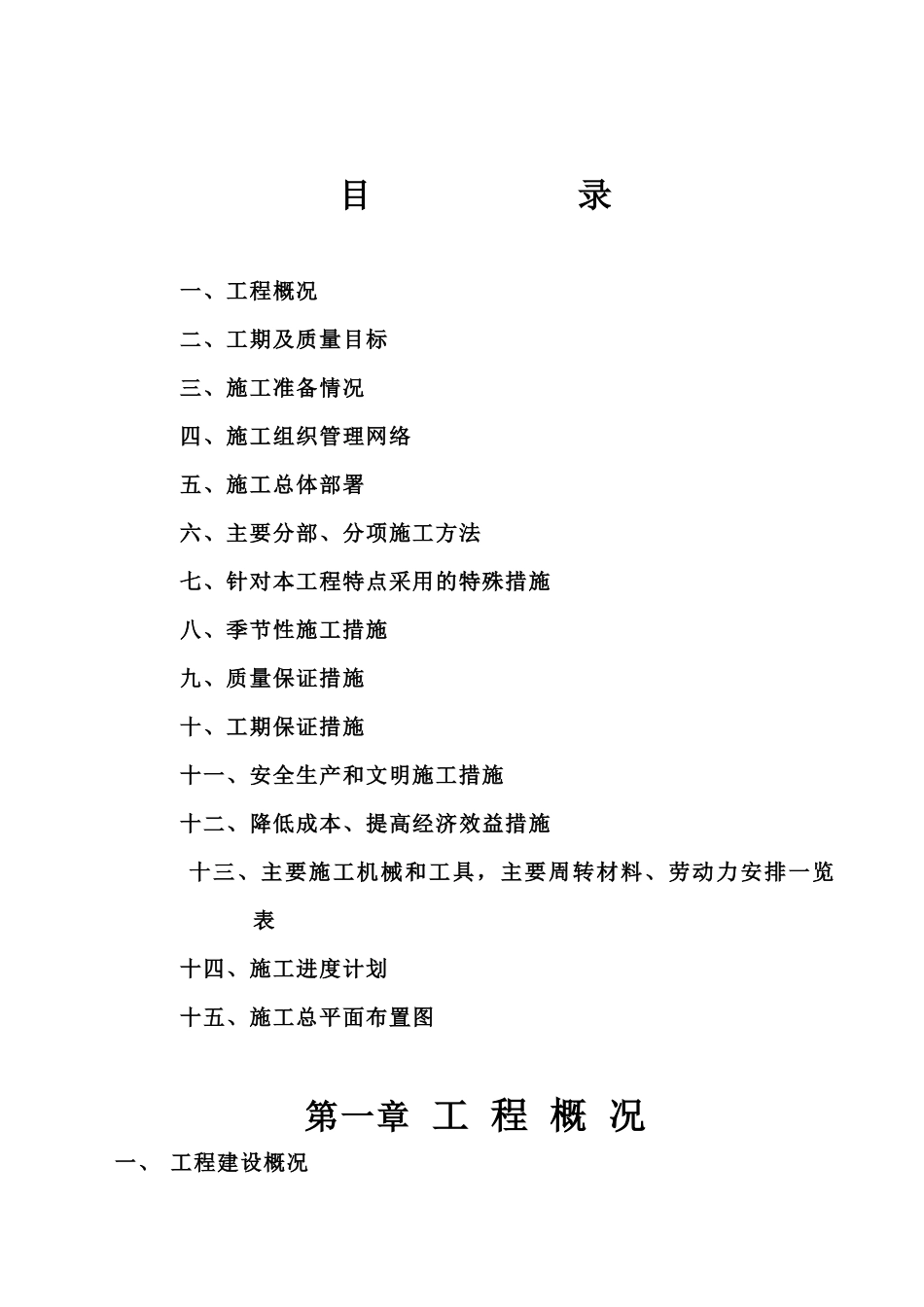

目 录一、工程概况二、工期及质量目标三、施工准备情况四、施工组织管理网络五、施工总体部署六、主要分部、分项施工方法七、针对本工程特点采用的特殊措施八、季节性施工措施九、质量保证措施十、工期保证措施十一、安全生产和文明施工措施十二、降低成本、提高经济效益措施十三、主要施工机械和工具,主要周转材料、劳动力安排一览表十四、施工进度计划十五、施工总平面布置图第一章 工 程 概 况一、 工程建设概况1、工程名称:扬州佳家花园四期室外供电管网;2、建设规模:管线总长约为 2493
44m;3、建设地址: 高桥北路附近;4、建设单位:扬州市保障房建设发展有限公司
二、工程设计概况(一)电缆沟工程包括:(1)电缆沟沟壁采用 MU10 混凝土普通砖,不宜采用灰砂砖, M7
5水泥砂浆砌筑
内外壁粉 20 厚 1:2 水泥砂浆掺 5%避水砂浆
电缆沟底板采用 C15 砼,压顶采用 C25 砼
∅表示 HPB235 钢筋,压顶砼保护层取为 25mm
每段电缆沟用两块带有人孔的盖板,其余用不带人孔的盖板
(2)电缆管采用 PVC 管道∅110 壁厚为 7
2mm,管道∅200 壁厚为7
电缆管基础断面形式、混凝土强度等级 :0
45m,C25 商品砼包管(非泵送)
垫层厚度、材料品种、强度 :100MM 厚 C15 商品砼(非泵送),100MM 厚碎石(二)电缆井部分:(1)、K1、K2、K3 电缆井框架全部采用砼预制型,带放电标志盖板
(2)、K2 十字井适用于低压电缆 120 平方及以下;(双 K3)十字、丁字井适用于低压电缆 240 平方及以下

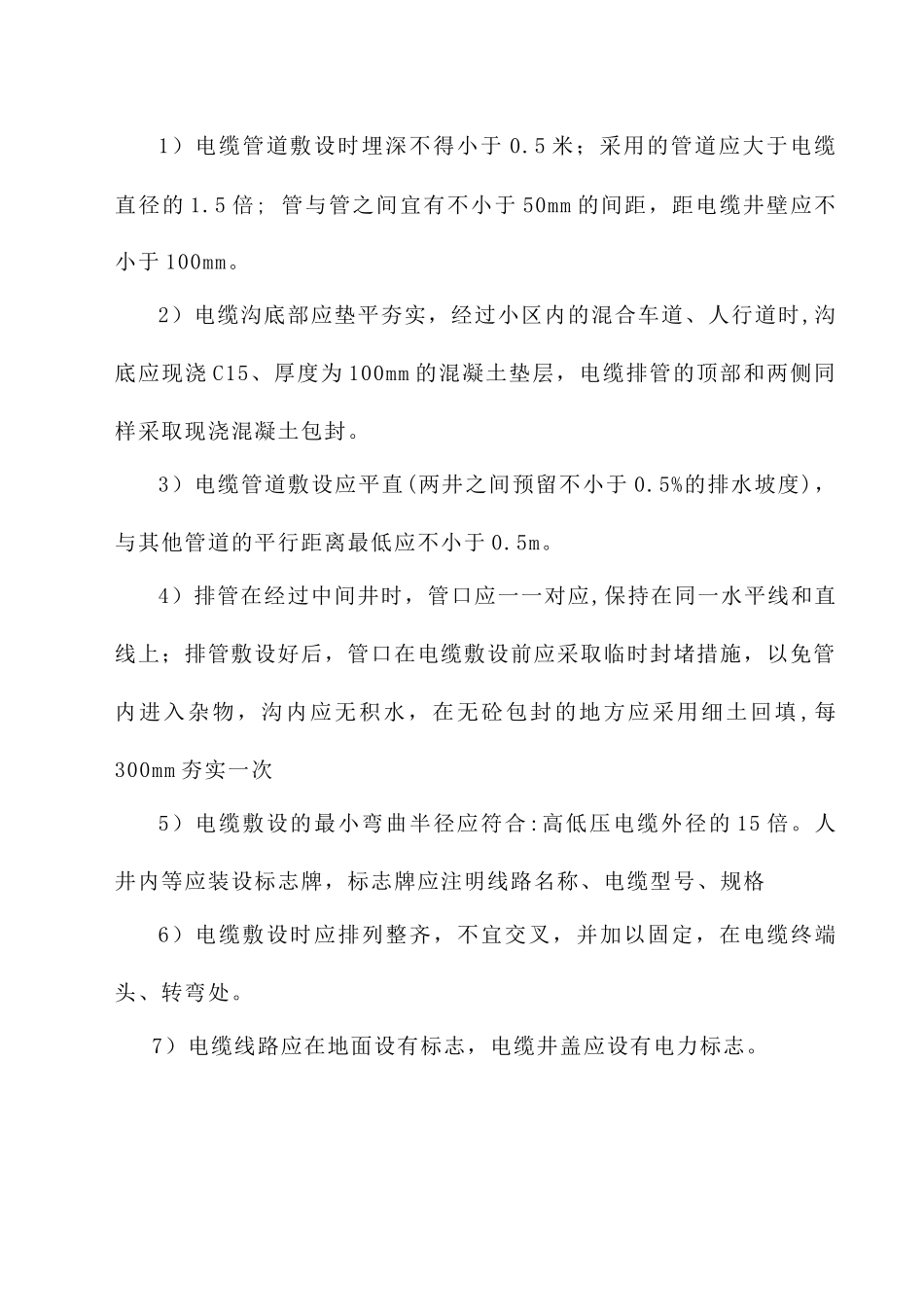

(三)施工方法及注意事项1)电缆管道敷设时埋深不得小于 0
5 米;采用的管道应大于电缆直径的 1
5 倍; 管与管之间宜有不小于 50mm 的间距,距电缆井壁应不小于 100mm
2)电缆沟底部应垫平夯实,经过小区内的混合车道、人
