生产技术部动力组二 ○ ○ 八 年 十二 月 中铝重庆分公司 80 万吨氧化铝项目热电站DG150-100X6 给水泵及给水系统调试方案编 写:审 核:批 准:1 调试目的通过调试,检验设备安装质量,消除设备及系统缺陷,使系统合理可靠运行,满足汽轮发电机组运行要求

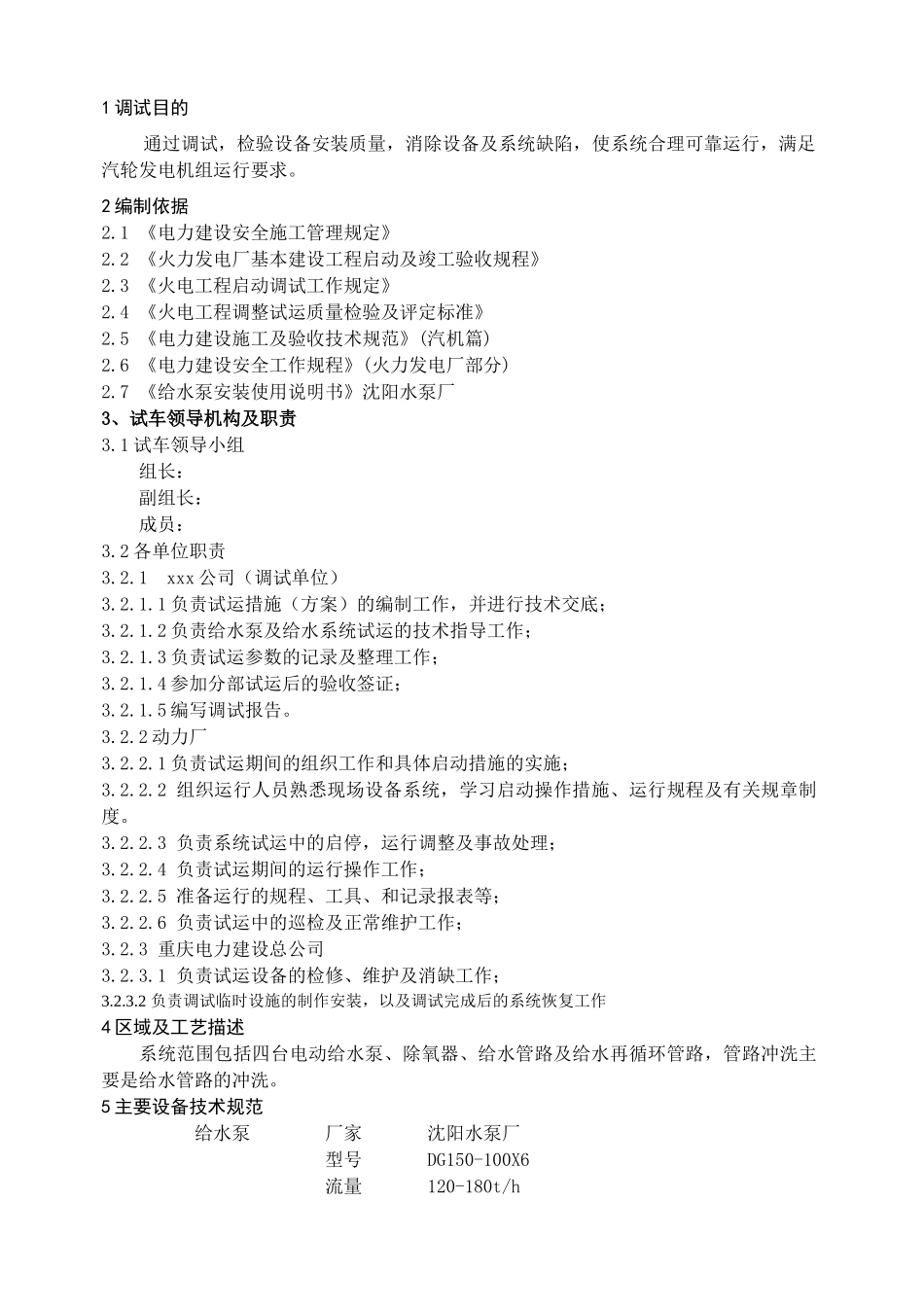

2 编制依据2
1 《电力建设安全施工管理规定》2
2 《火力发电厂基本建设工程启动及竣工验收规程》2
3 《火电工程启动调试工作规定》2
4 《火电工程调整试运质量检验及评定标准》2
5 《电力建设施工及验收技术规范》(汽机篇)2
6 《电力建设安全工作规程》(火力发电厂部分)2
7 《给水泵安装使用说明书》沈阳水泵厂 3、试车领导机构及职责3
1 试车领导小组组长:副组长:成员:3
2 各单位职责 3
1 xxx 公司(调试单位)3
1 负责试运措施(方案)的编制工作,并进行技术交底;3
2 负责给水泵及给水系统试运的技术指导工作;3
3 负责试运参数的记录及整理工作;3
4 参加分部试运后的验收签证;3
5 编写调试报告
2 动力厂3
1 负责试运期间的组织工作和具体启动措施的实施;3
2 组织运行人员熟悉现场设备系统,学习启动操作措施、运行规程及有关规章制度
3 负责系统试运中的启停,运行调整及事故处理;3
4 负责试运期间的运行操作工作;3
5 准备运行的规程、工具、和记录报表等;3
6 负责试运中的巡检及正常维护工作;3
3 重庆电力建设总公司3
1 负责试运设备的检修、维护及消缺工作;3
2 负责调试临时设施的制作安装,以及调试完成后的系统恢复工作4 区域及工艺描述系统范围包括四台电动给水泵、除氧器、给水管路及给水再循环管路,管路冲洗主要是给水管路的冲洗
5 主要设备技术规范给
