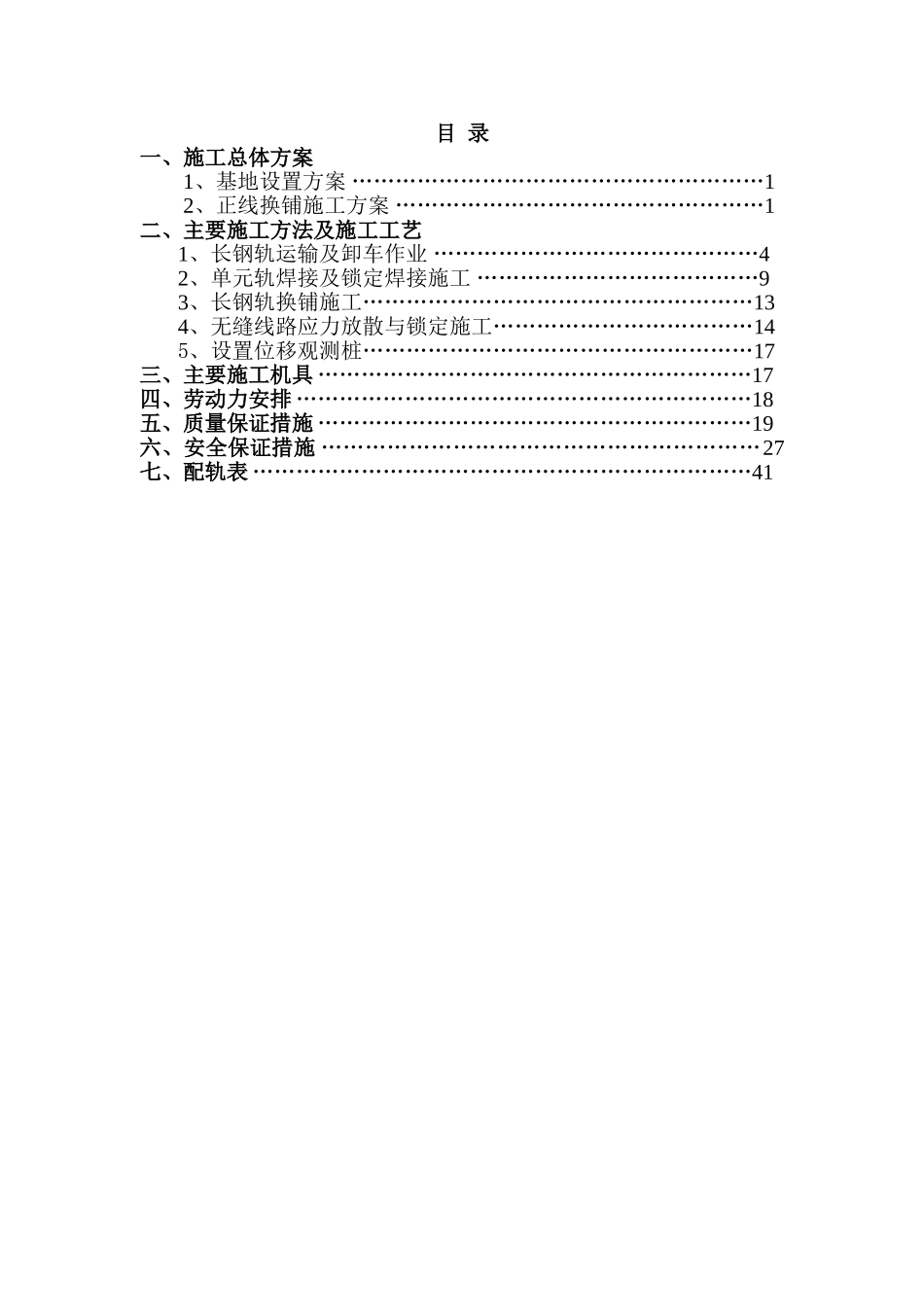

目 录一、施工总体方案1、基地设置方案 …………………………………………………12、正线换铺施工方案 ……………………………………………1二、主要施工方法及施工工艺1、长钢轨运输及卸车作业 ………………………………………42、单元轨焊接及锁定焊接施工 …………………………………93、长钢轨换铺施工………………………………………………134、无缝线路应力放散与锁定施工………………………………145、设置位移观测桩………………………………………………17三、主要施工机具 ……………………………………………………17四、劳动力安排 ………………………………………………………18五、质量保证措施 ……………………………………………………19六、安全保证措施 ……………………………………………………27七、配轨表 ……………………………………………………………41包满线无缝线路铺设施工方案一、施工总体方案1、基地设置方案根据本工程的工期要求及现场调查情况,换铺基地设在既有包白改线段线路左侧(GK144+350~GK145+136 段)
施工基地内主要设材料存放区、设备停放区、生活办公区

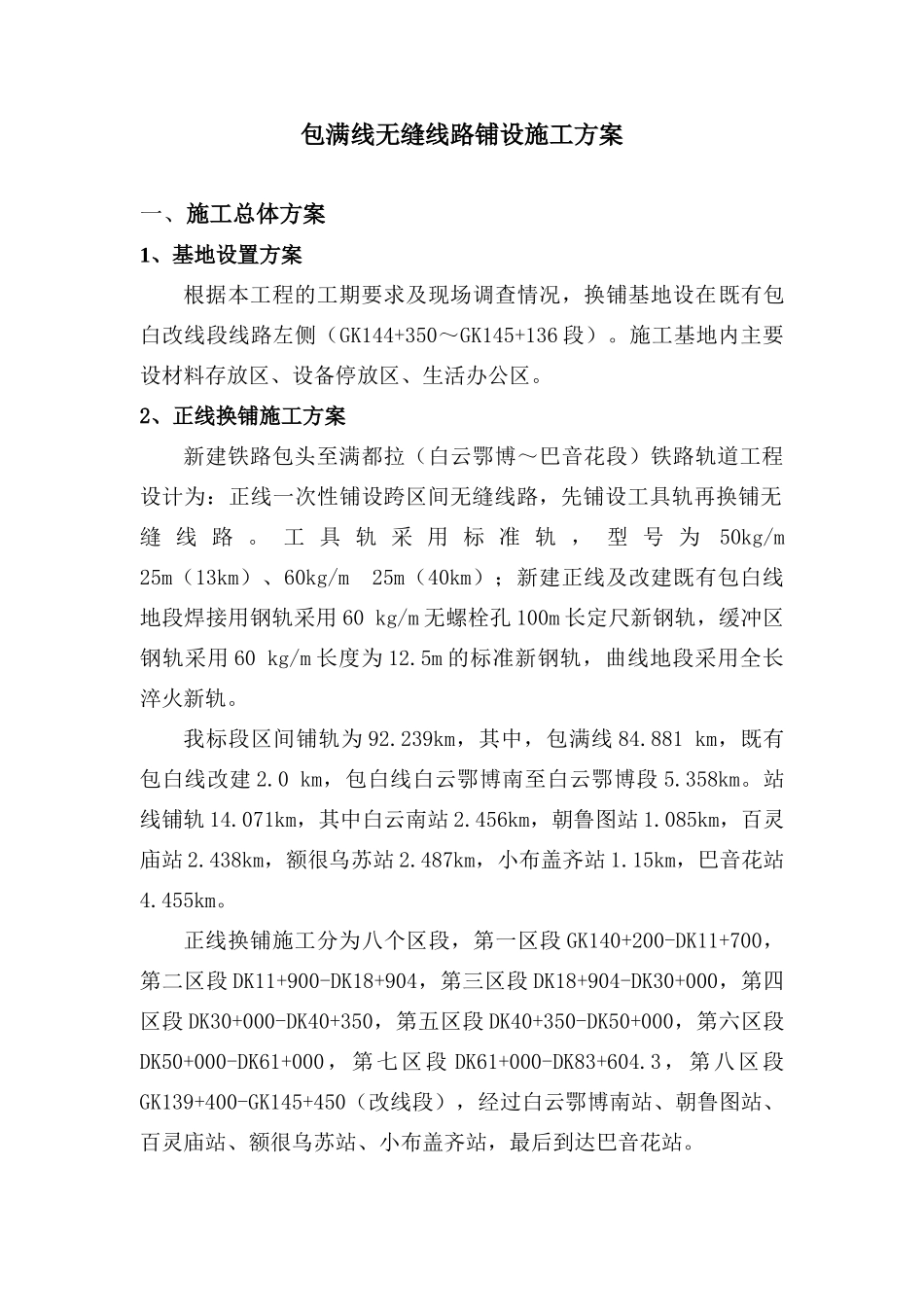

2、正线换铺施工方案新建铁路包头至满都拉(白云鄂博~巴音花段)铁路轨道工程设计为:正线一次性铺设跨区间无缝线路,先铺设工具轨再换铺无缝 线 路
工 具 轨 采 用 标 准 轨 , 型 号 为50kg/m 25m(13km)、60kg/m 25m(40km);新建正线及改建既有包白线地段焊接用钢轨采用 60 kg/m 无螺栓孔 100m 长定尺新钢轨,缓冲区钢轨采用 60 kg/m 长度为 12
5m 的标准新钢轨,曲线地段采用全长淬火新轨
我标段区间铺轨为 92
239km,其中,包满线 84
881 km,既有包白线改建 2
0 km,包白线白云鄂博南至白云鄂博段 5

站线铺轨 14
