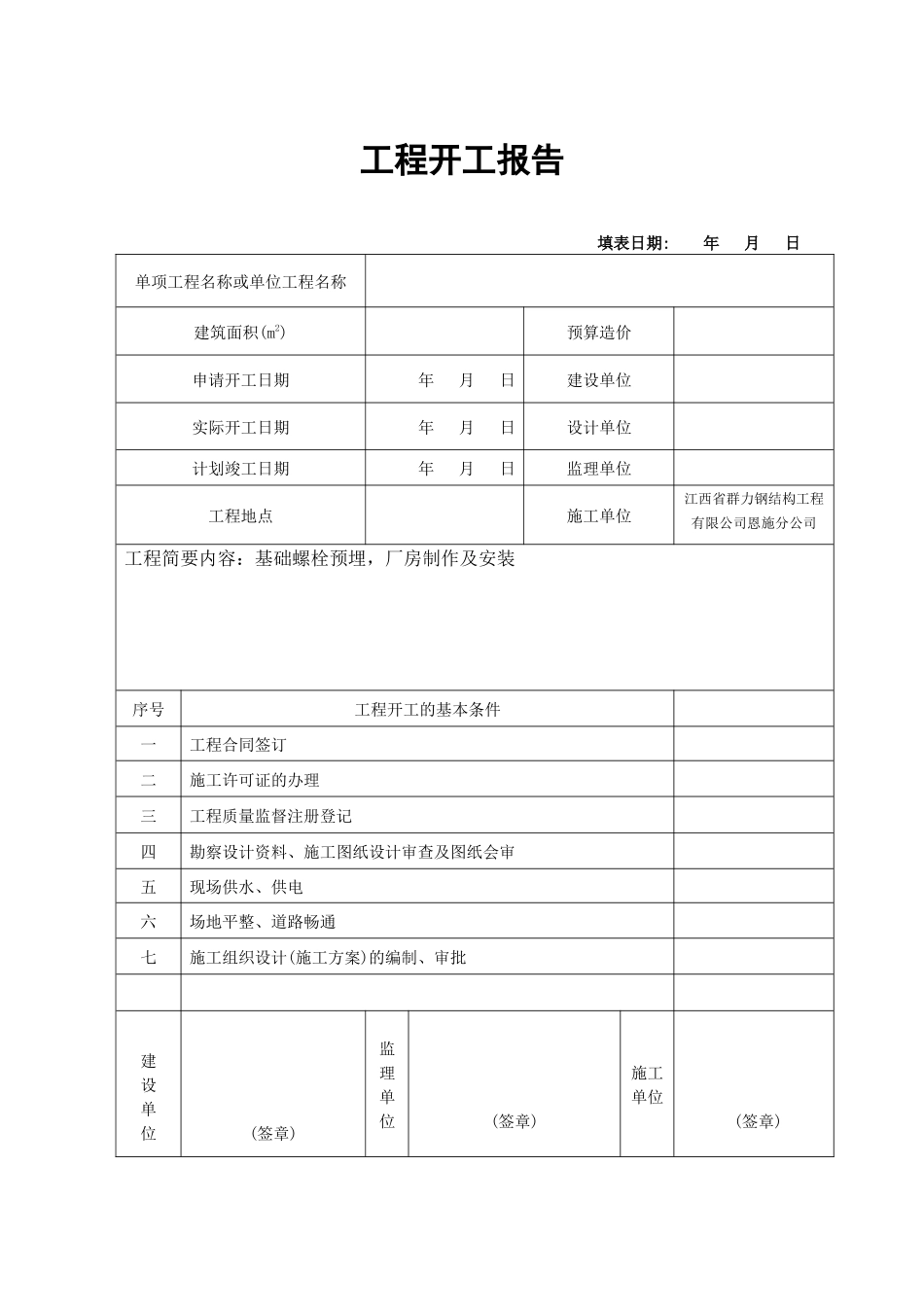

工程开工报告填表日期: 年 月 日 单项工程名称或单位工程名称建筑面积(m2)预算造价申请开工日期 年 月 日建设单位实际开工日期年 月 日设计单位计划竣工日期年 月 日监理单位工程地点施工单位江西省群力钢结构工程有限公司恩施分公司工程简要内容:基础螺栓预埋,厂房制作及安装序号工程开工的基本条件一工程合同签订二施工许可证的办理三工程质量监督注册登记四勘察设计资料、施工图纸设计审查及图纸会审五现场供水、供电六场地平整、道路畅通七施工组织设计(施工方案)的编制、审批建设单位(签章)监理单位(签章)施工单位 (签章)技术交底记录工程名称交底地点生产技术部施工单位江西省群力钢结构工程有限公司恩施分公司交底日期年 月 日交底内容:1、钢柱安装前(对砼基础标高、轴线进行复测,其偏差在允许范围内,螺栓露出长度允许确差+30
00mm,中心偏离+5
2、确定柱脚板的表面标高
3、钢柱进场安装后进行复测,检验垂直度,弯曲矢高复测轴线尺寸,控制在允许范围内
4、钢梁吊装前,用经伟仪校正其垂直度
5、高强螺栓连接按照规范进行,并在允许时间内进行终拧
6、主体结构安装后,应进行全面的油漆、涂刷、不得漏涂,少涂
7、墙板安装时,应用经伟仪校正其垂直度,屋面瓦安装时,檐口第一块瓦应与屋垂直

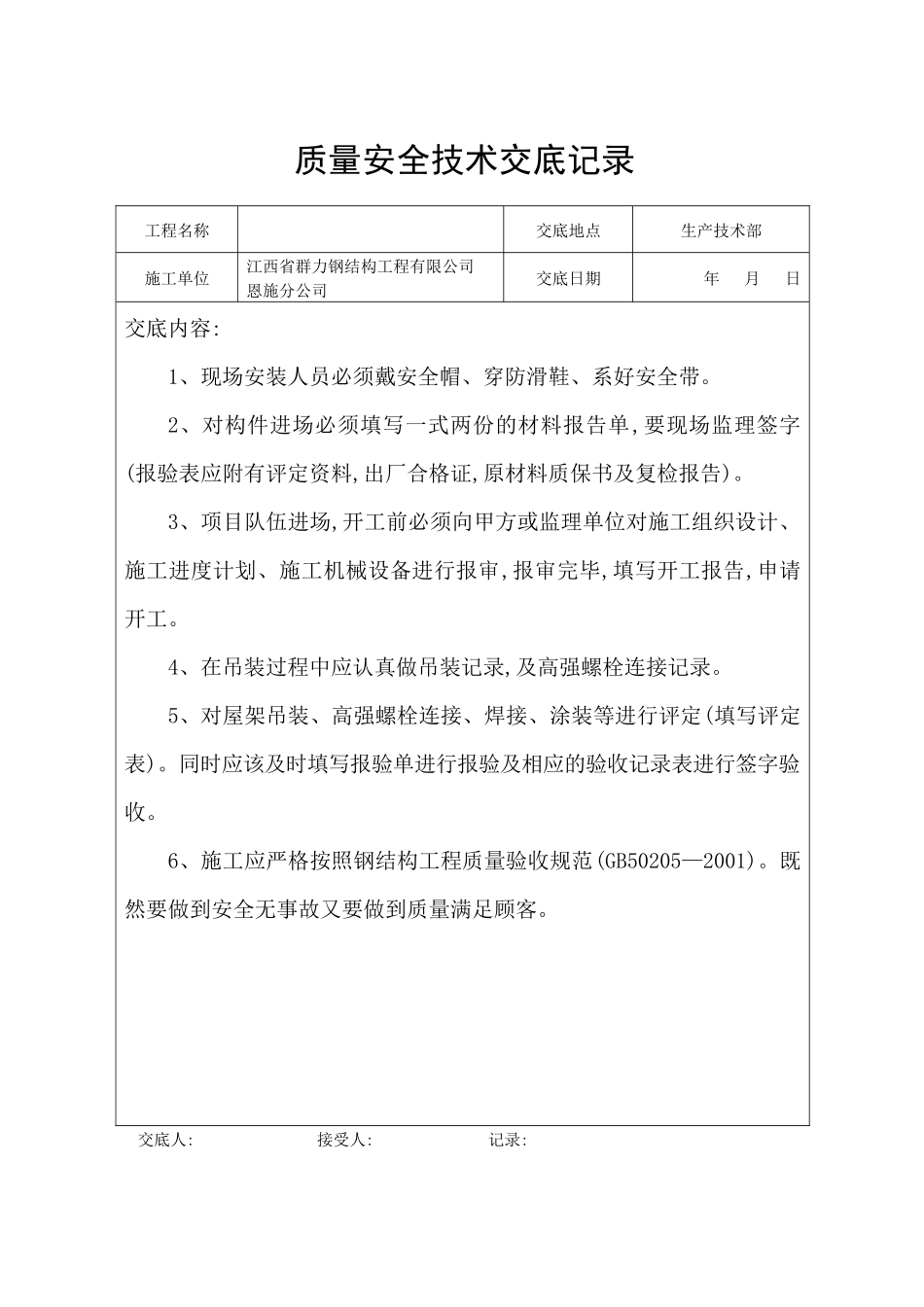

交底人: 接受人: 记录:质量安全技术交底记录工程名称交底地点生产技术部施工单位江西省群力钢结构工程有限公司恩施分公司交底日期 年 月 日交底内容:1、现场安装人员必须戴安全帽、穿防滑鞋、系好安全带
2、对构件进场必须填写一式两份的材料报告单,要现场监理签字(报验表应附有评定资料,出厂合格证,原材料质保书及复检报告)
3、项目队伍进场,开工前必须向甲方或监理单位对施工组织设计、施工进度计划、施工机械设备进行报审,报审完毕,填写开工报告,申请开工
4、在吊装过程中应认真做吊装记录,及高强螺栓连接记录
