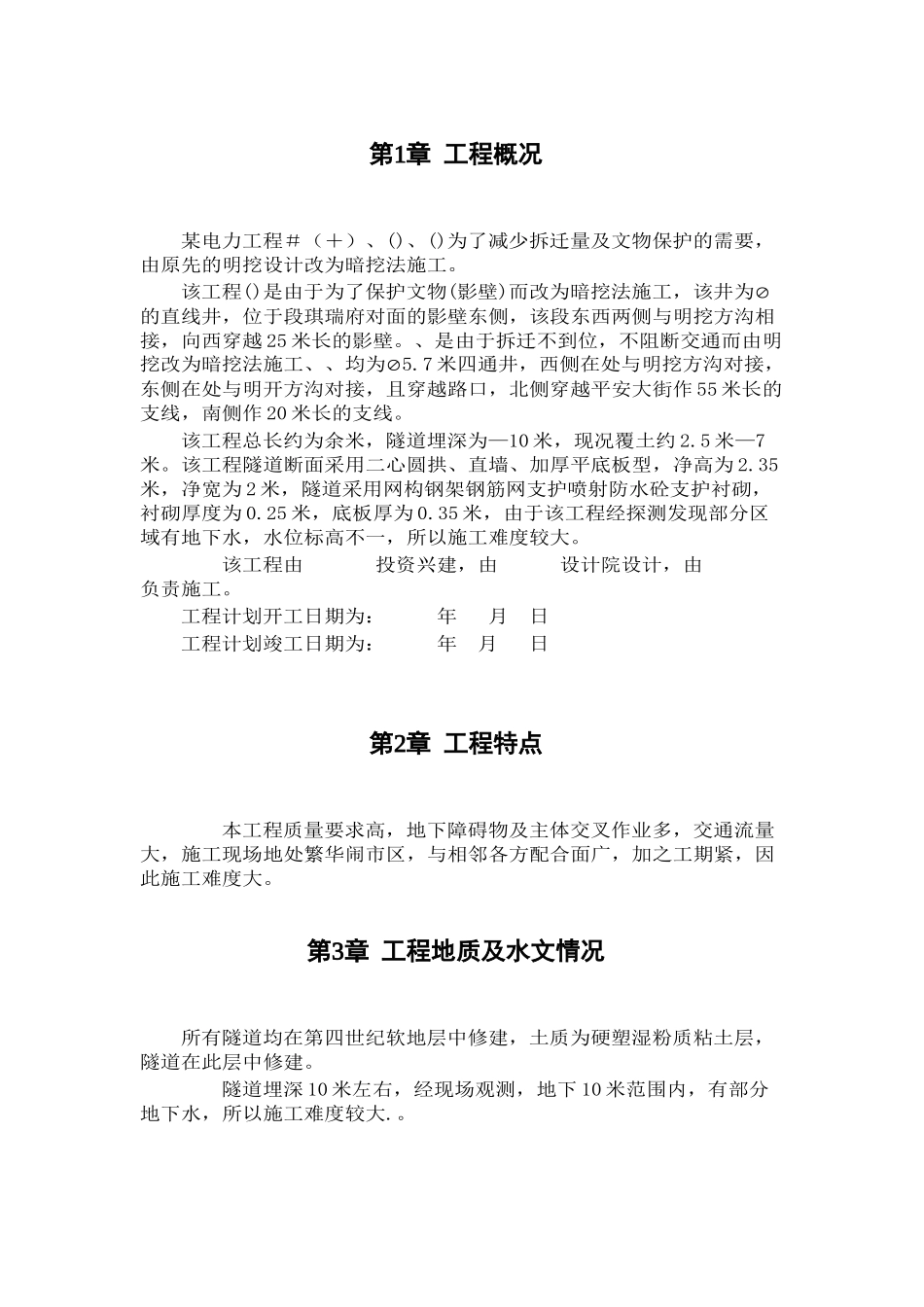

第1章 工程概况某电力工程#(+)、()、()为了减少拆迁量及文物保护的需要,由原先的明挖设计改为暗挖法施工
该工程()是由于为了保护文物(影壁)而改为暗挖法施工,该井为的直线井,位于段琪瑞府对面的影壁东侧,该段东西两侧与明挖方沟相接,向西穿越 25 米长的影壁
、是由于拆迁不到位,不阻断交通而由明挖改为暗挖法施工、、均为5
7 米四通井,西侧在处与明挖方沟对接,东侧在处与明开方沟对接,且穿越路口,北侧穿越平安大街作 55 米长的支线,南侧作 20 米长的支线
该工程总长约为余米,隧道埋深为—10 米,现况覆土约 2
5 米—7米
该工程隧道断面采用二心圆拱、直墙、加厚平底板型,净高为 2
35米,净宽为 2 米,隧道采用网构钢架钢筋网支护喷射防水砼支护衬砌,衬砌厚度为 0
25 米,底板厚为 0
35 米,由于该工程经探测发现部分区域有地下水,水位标高不一,所以施工难度较大
该工程由 投资兴建,由 设计院设计,由 负责施工
工程计划开工日期为: 年 月 日工程计划竣工日期为: 年 月 日第2章 工程特点 本工程质量要求高,地下障碍物及主体交叉作业多,交通流量大,施工现场地处繁华闹市区,与相邻各方配合面广,加之工期紧,因此施工难度大
第3章 工程地质及水文情况所有隧道均在第四世纪软地层中修建,土质为硬塑湿粉质粘土层,隧道在此层中修建
隧道埋深 10 米左右,经现场观测,地下 10 米范围内,有部分地下水,所以施工难度较大

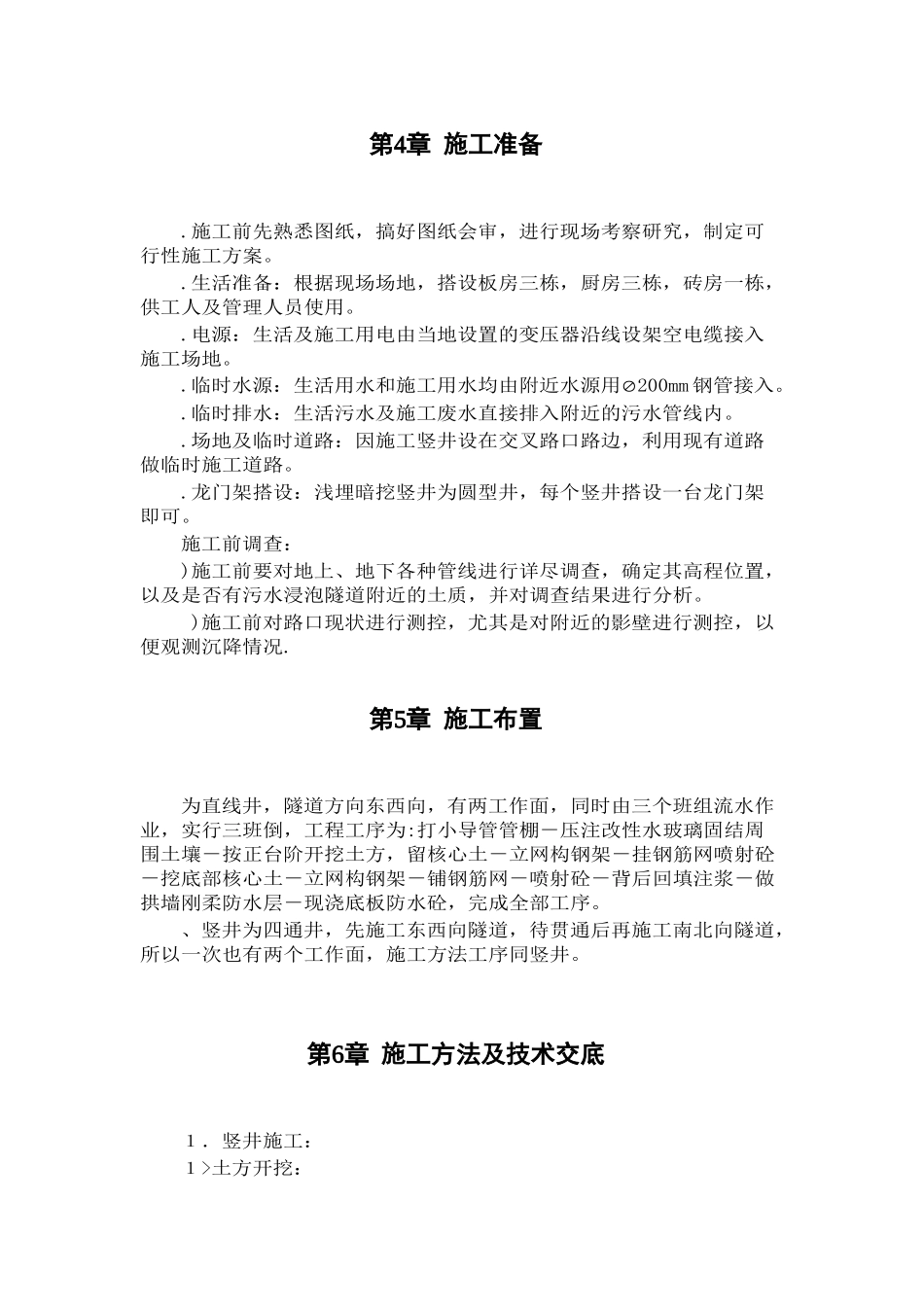

第4章 施工准备
施工前先熟悉图纸,搞好图纸会审,进行现场考察研究,制定可行性施工方案
生活准备:根据现场场地,搭设板房三栋,厨房三栋,砖房一栋,供工人及管理人员使用
电源:生活及施工用电由当地设置的变压器沿线设架空电缆接入施工场地
临时水源:生活用水和施工用水均由附近水源用200mm 钢管接入
临时排水:生活污水及施工废水直接排入附近
