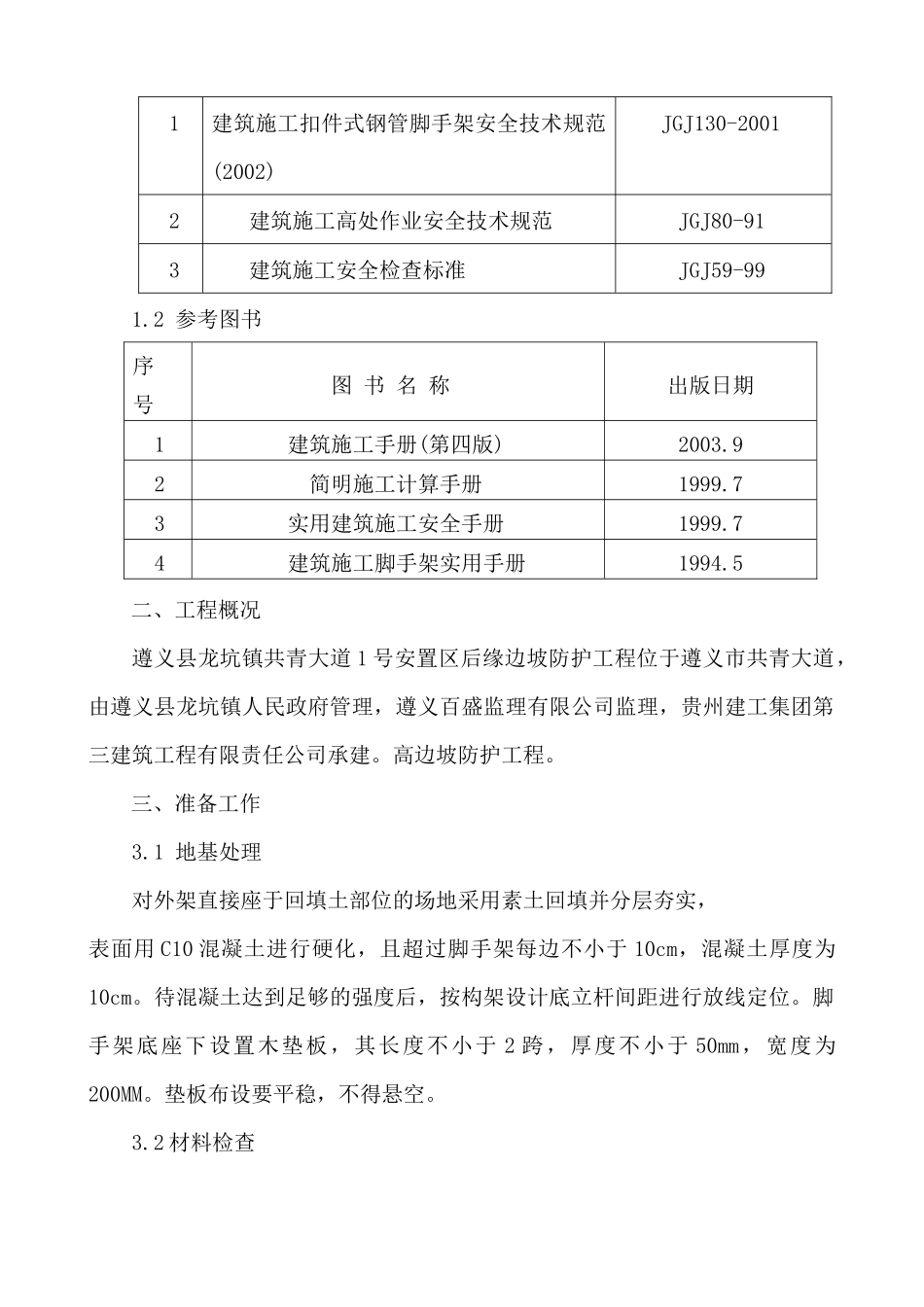

安全施工方案报审表工程名称:遵义县龙坑镇共青大道 1 号安置区后缘边坡防护工程 编号:致: 遵义百盛监理有限公司我方已根据施工合同的有关规定完成了遵义县龙坑镇共青大道 1 号 安置区后缘边坡防护工程安全施工方案的编制,并经我单位上级技术负责人审查批准,请予审查。附:钢管外架安全施工方案承包单位(章): 项目经理: 日 期: 专业监理工程师审查意见:专业监理工程师: 日 期: 总监理工程师审核意见:项目监理机构: 总监理工程师: 日期: 遵义县龙坑镇共青大道还房工程一标段 2、3、4 号楼工程钢管外架施工安全专项方案编制人:审核人:审批人:贵州建工集团第三建筑工程有限责任公司二 0 一二年二月十日一、编制依据1.1 主要规范、规程序 号规范、规程名称规范规程编号1建筑施工扣件式钢管脚手架安全技术规范(2002)JGJ130-20012建筑施工高处作业安全技术规范JGJ80-913建筑施工安全检查标准JGJ59-991.2 参考图书二、工程概况遵义县龙坑镇共青大道 1 号安置区后缘边坡防护工程位于遵义市共青大道,由遵义县龙坑镇人民政府管理,遵义百盛监理有限公司监理,贵州建工集团第三建筑工程有限责任公司承建。高边坡防护工程。三、准备工作3.1 地基处理 对外架直接座于回填土部位的场地采用素土回填并分层夯实,表面用 C10 混凝土进行硬化,且超过脚手架每边不小于 10cm,混凝土厚度为10cm。待混凝土达到足够的强度后,按构架设计底立杆间距进行放线定位。脚手架底座下设置木垫板,其长度不小于 2 跨,厚度不小于 50mm,宽度为200MM。垫板布设要平稳,不得悬空。3.2 材料检查序 号图 书 名 称出版日期1建筑施工手册(第四版)2003.92简明施工计算手册1999.73实用建筑施工安全手册1999.74建筑施工脚手架实用手册1994.5根据建筑规范要求,外脚手架全部采用扣件式钢管进行架设。材料进场后,由我项目部材料员进行检测,经检测合格后,方可进行架设之用。用来搭设脚手架的钢管、扣件必须分类进行堆放。四、外脚手架材质要求⑴、采用外径 φ48mm 钢管,立杆及大横杆一般长为 4~6m,短管长 1.8~2.0m,其材质符合 GB700-79A3 号钢的技术要求,严禁使用有严重锈蚀、弯曲、压扁、损伤和裂缝的钢管。⑵、十字扣件、回转扣件和对接扣件均须满足有关规定要求;⑶、所用预埋钢筋应有出厂合格证书,并经复试合格;⑷、所采购之钢管及配件要求规格统一、材质优良,并有出厂合格证书;五、外脚手架搭设参数本工程...
