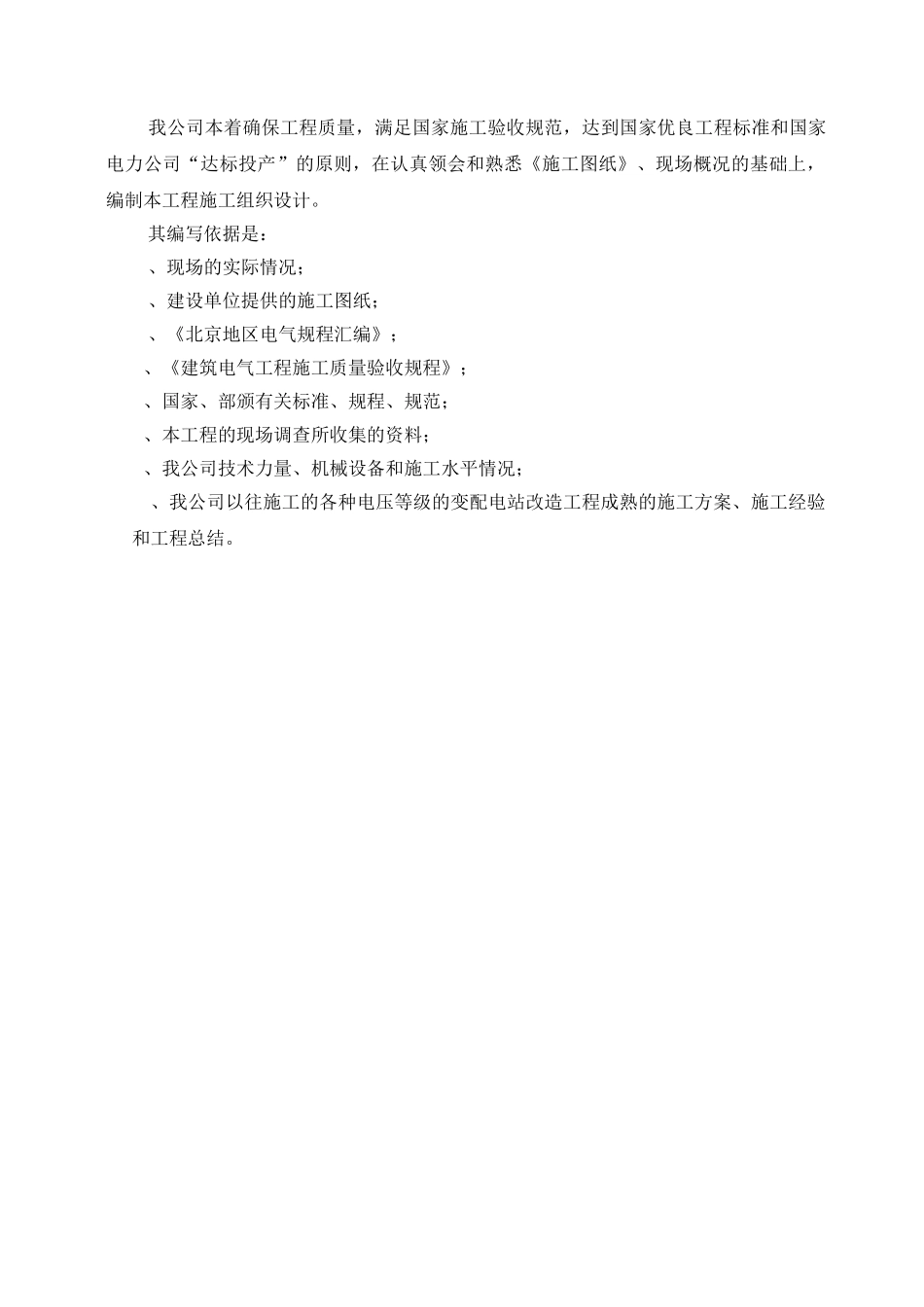

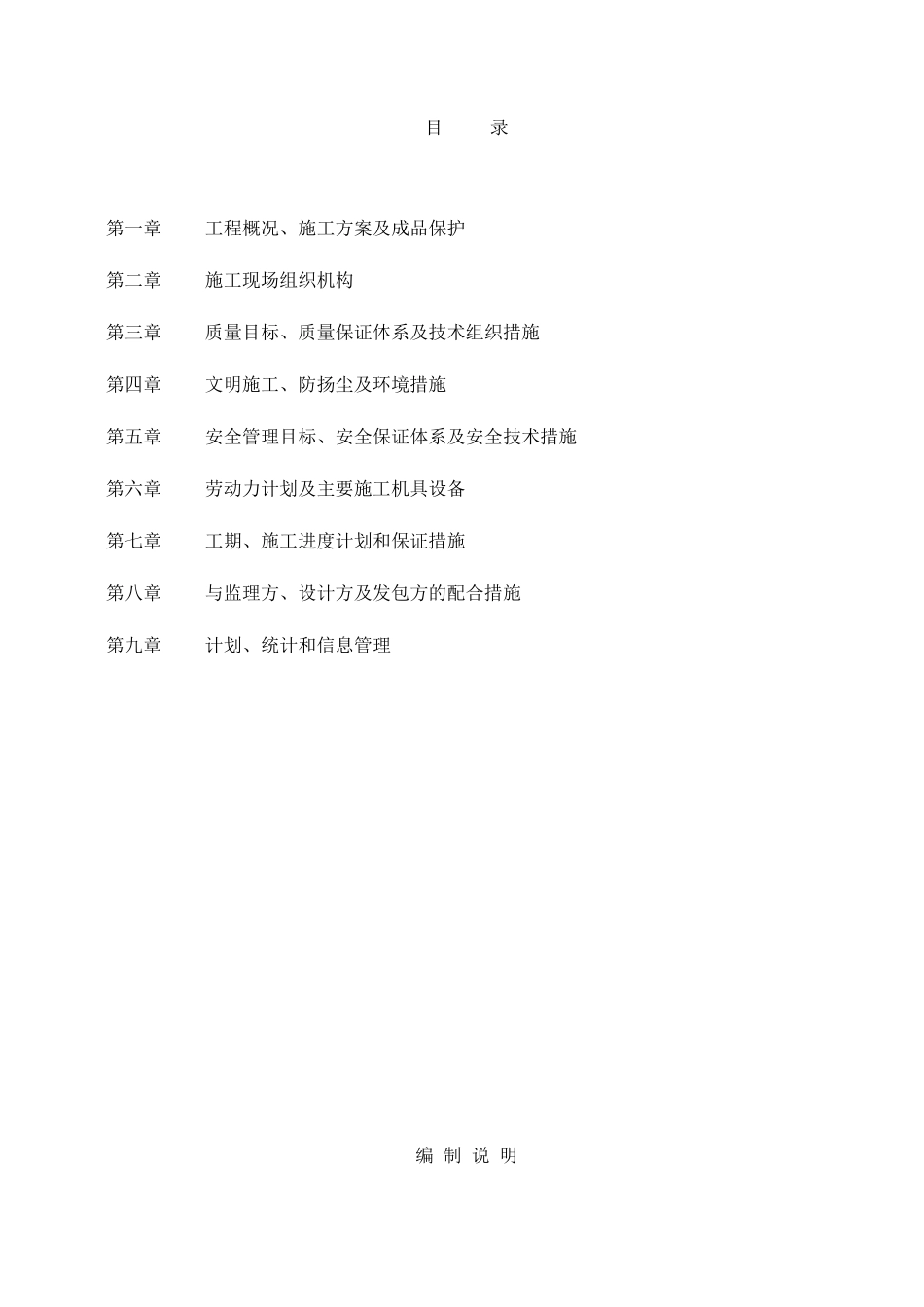

电缆工程施工组织设计年月目 录第一章工程概况、施工方案及成品保护 第二章施工现场组织机构第三章质量目标、质量保证体系及技术组织措施 第四章文明施工、防扬尘及环境措施第五章安全管理目标、安全保证体系及安全技术措施 第六章劳动力计划及主要施工机具设备第七章工期、施工进度计划和保证措施第八章与监理方、设计方及发包方的配合措施第九章计划、统计和信息管理 编 制 说 明 我公司本着确保工程质量,满足国家施工验收规范,达到国家优良工程标准和国家电力公司“达标投产”的原则,在认真领会和熟悉《施工图纸》、现场概况的基础上,编制本工程施工组织设计。 其编写依据是: 、现场的实际情况; 、建设单位提供的施工图纸; 、《北京地区电气规程汇编》;、《建筑电气工程施工质量验收规程》; 、国家、部颁有关标准、规程、规范;、本工程的现场调查所收集的资料;、我公司技术力量、机械设备和施工水平情况;、我公司以往施工的各种电压等级的变配电站改造工程成熟的施工方案、施工经验和工程总结。第一章:工程概况、施工方案及成品保护一、工程概况、 工程内容主要工程量包括:.电缆部分新敷设*240mm 电缆 3840 米,制作*240mm 室内电缆终端头套,*240mm 电缆中间头套。新建电缆管井约 200 米,其中需用 ΦΦ80C 管约 194 米,ΦΦ 无缝热浸塑钢管约 6 米。新建电力井室座,其中**2.0M 现浇三通井座,**2.0M 直线井座,**2.0M 转角井座。.新建分界室工程,包括建筑,装修,电气,通风,安装环网开关柜座、 工程工期 总日历工期:日历 天计划开工日期:2009 年 4 月 4 日计划竣工日期:2009 年 5 月 30 日、 承包范围本工程承包范围为招标项目中的设备安装,电缆敷设、调试、验收工作等,对工程的质量、工期负责。、 施工特点)本工程施工场地在路边,留给施工周转用的面积不大。尽可能减少电缆的存放时间和节约场地。另外,施工中除了把握住电缆到货时间、合理衔接施工工序外,更好做好施工中的交通安全防范工作、电气成品保护的工作。)本工程实行监理制,应与监理工程师配合好,接受其监督指导,严格按工艺标准和作业指导书统一施工。)做好安全防护措施,对全体施工人员进行施工前安全教育,特别是放电缆时要注意交通安全,确保安全施工。二、施工准备 认真做好施工图审查、技术交底和其他技术保障工作,完成施工组织设计、重大施工措施、备料计划、采购文件的编制,并完成材料的...
