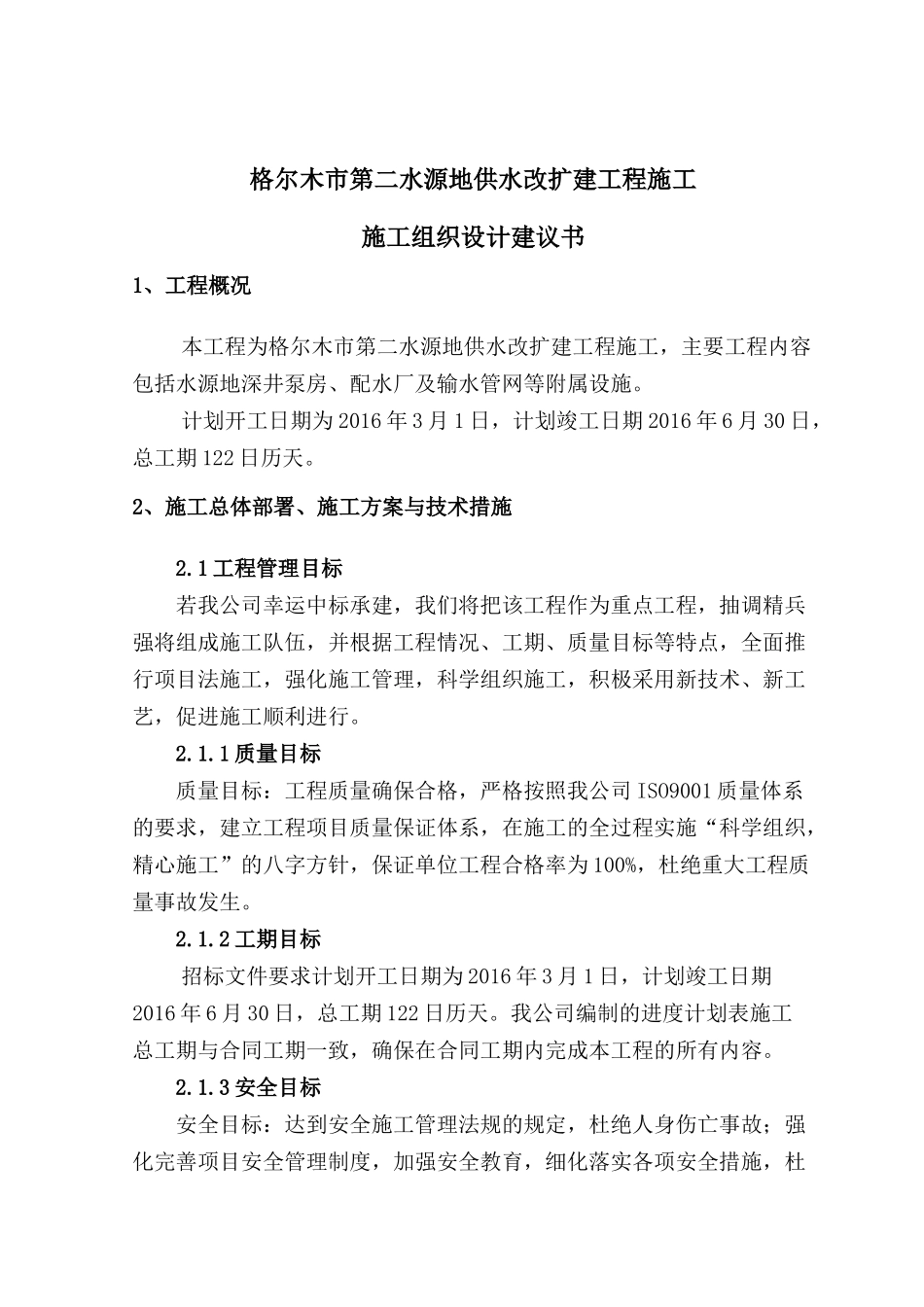

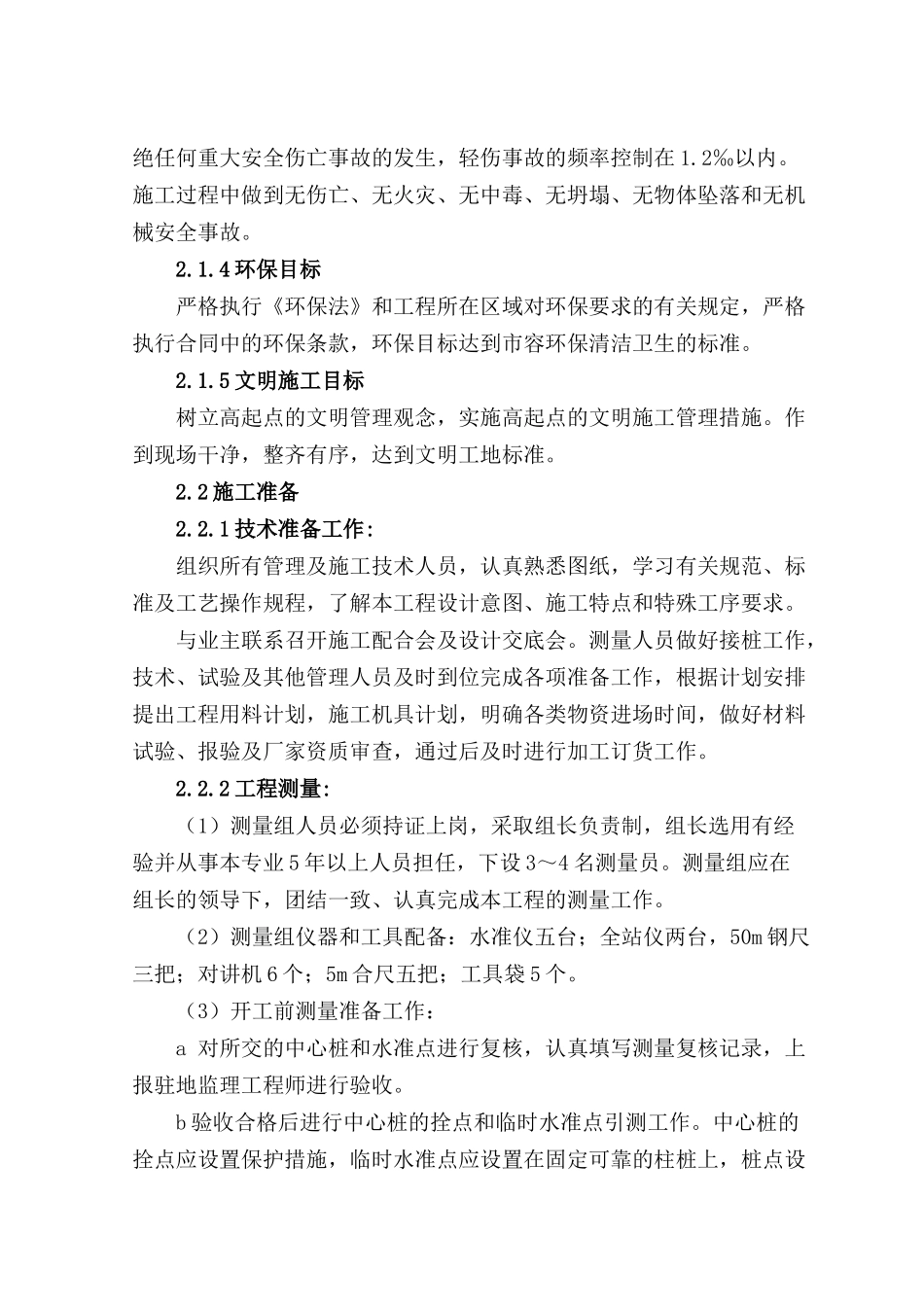

格尔木市第二水源地供水改扩建工程施工施工组织设计建议书1、工程概况本工程为格尔木市第二水源地供水改扩建工程施工,主要工程内容包括水源地深井泵房、配水厂及输水管网等附属设施
计划开工日期为 2016 年 3 月 1 日,计划竣工日期 2016 年 6 月 30 日,总工期 122 日历天
2、施工总体部署、施工方案与技术措施2
1 工程管理目标若我公司幸运中标承建,我们将把该工程作为重点工程,抽调精兵强将组成施工队伍,并根据工程情况、工期、质量目标等特点,全面推行项目法施工,强化施工管理,科学组织施工,积极采用新技术、新工艺,促进施工顺利进行
1 质量目标质量目标:工程质量确保合格,严格按照我公司 ISO9001 质量体系的要求,建立工程项目质量保证体系,在施工的全过程实施“科学组织,精心施工”的八字方针,保证单位工程合格率为 100%,杜绝重大工程质量事故发生
2 工期目标招标文件要求计划开工日期为 2016 年 3 月 1 日,计划竣工日期2016 年 6 月 30 日,总工期 122 日历天
我公司编制的进度计划表施工总工期与合同工期一致,确保在合同工期内完成本工程的所有内容
3 安全目标安全目标:达到安全施工管理法规的规定,杜绝人身伤亡事故;强化完善项目安全管理制度,加强安全教育,细化落实各项安全措施,杜绝任何重大安全伤亡事故的发生,轻伤事故的频率控制在 1
施工过程中做到无伤亡、无火灾、无中毒、无坍塌、无物体坠落和无机械安全事故
4 环保目标严格执行《环保法》和工程所在区域对环保要求的有关规定,严格执行合同中的环保条款,环保目标达到市容环保清洁卫生的标准
5 文明施工目标树立高起点的文明管理观念,实施高起点的文明施工管理措施
作到现场干净,整齐有序,达到文明工地标准
2 施工准备2
1 技术准备工作:组织所有
