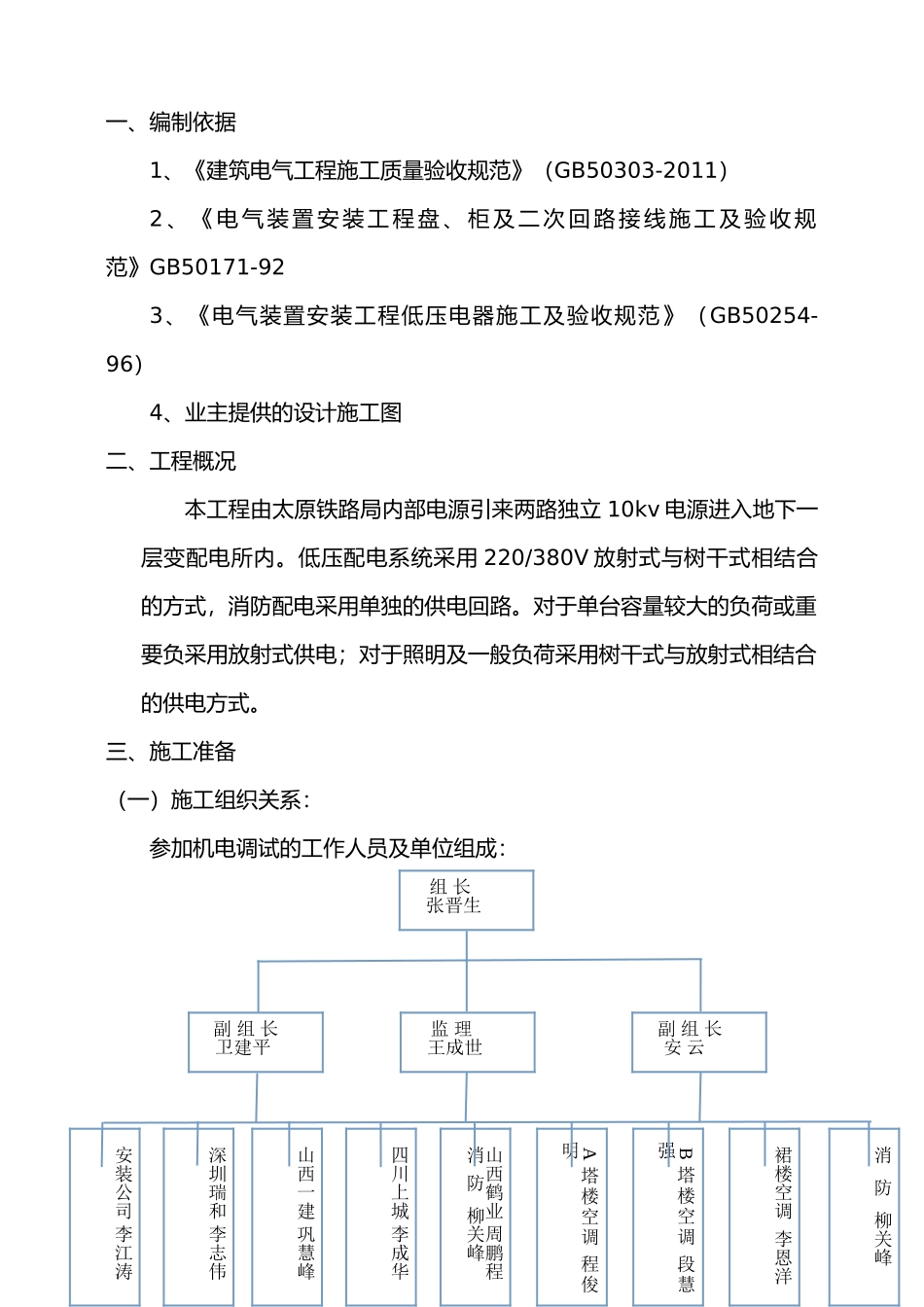

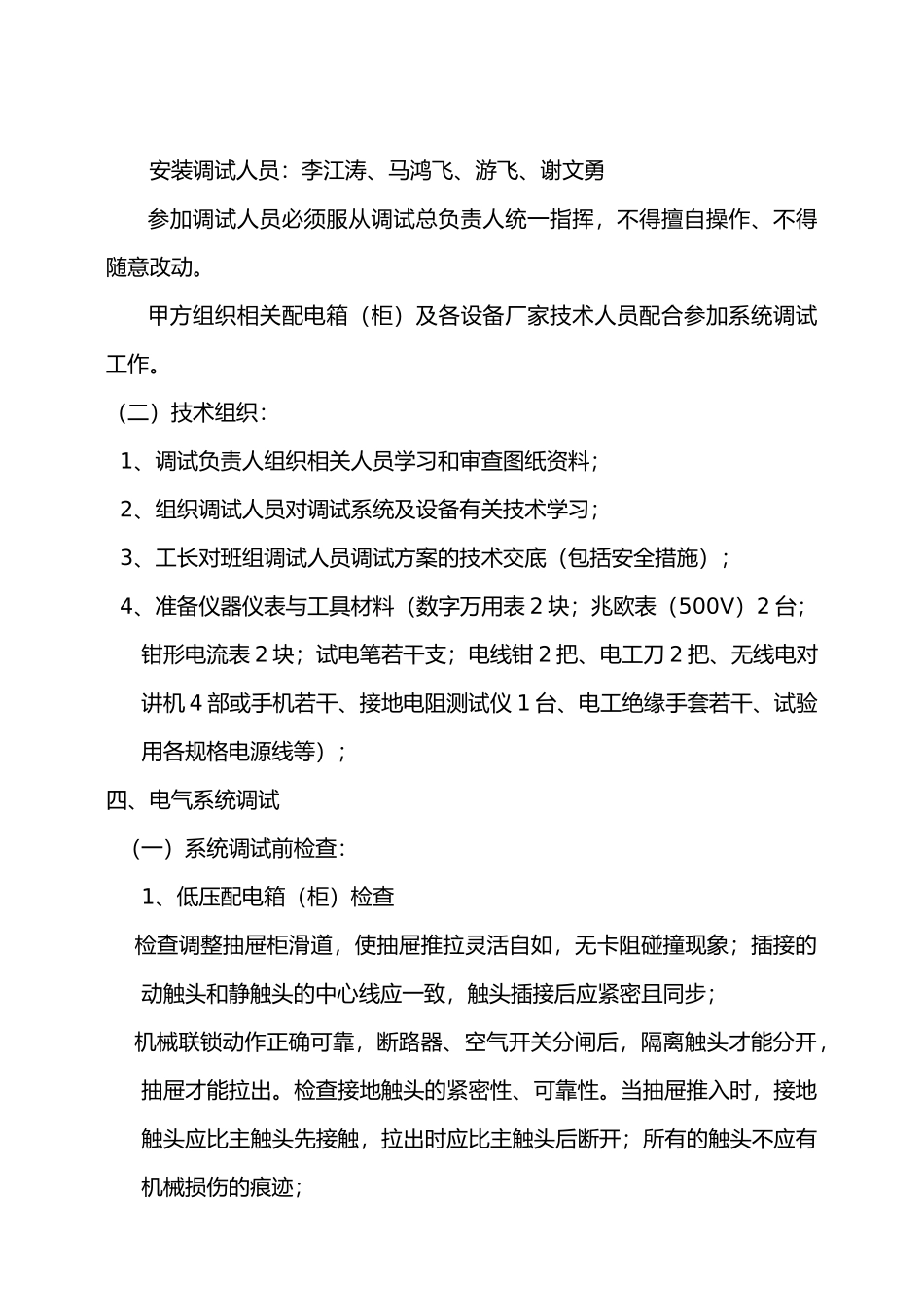

电气工程送电调试方案一、编制依据1、《建筑电气工程施工质量验收规范》(GB50303-2011)2 、 《 电 气 装 置 安 装 工 程 盘 、 柜 及 二 次 回 路 接 线 施 工 及 验 收 规范》GB50171-923、《电气装置安装工程低压电器施工及验收规范》(GB50254-96)4、业主提供的设计施工图二、工程概况本工程由太原铁路局内部电源引来两路独立 10kv 电源进入地下一层变配电所内。低压配电系统采用 220/380V 放射式与树干式相结合的方式,消防配电采用单独的供电回路。对于单台容量较大的负荷或重要负采用放射式供电;对于照明及一般负荷采用树干式与放射式相结合的供电方式。三、施工准备(一)施工组织关系:参加机电调试的工作人员及单位组成: 组 长 张晋生 副 组 长 安 云 副 组 长 卫建平 监 理 王成世 安装公司 李江涛 深圳瑞和 李志伟 山西一建 巩慧峰 四川上城 李成华 山西鹤业 周鹏程 消 防 柳关峰 A塔楼空调 程俊明 B塔楼空调 段慧强 裙楼空调 李恩洋 消 防 柳关峰安装调试人员:李江涛、马鸿飞、游飞、谢文勇参加调试人员必须服从调试总负责人统一指挥,不得擅自操作、不得随意改动。甲方组织相关配电箱(柜)及各设备厂家技术人员配合参加系统调试工作。(二)技术组织:1、调试负责人组织相关人员学习和审查图纸资料; 2、组织调试人员对调试系统及设备有关技术学习; 3、工长对班组调试人员调试方案的技术交底(包括安全措施); 4、准备仪器仪表与工具材料(数字万用表 2 块;兆欧表(500V)2 台;钳形电流表 2 块;试电笔若干支;电线钳 2 把、电工刀 2 把、无线电对讲机 4 部或手机若干、接地电阻测试仪 1 台、电工绝缘手套若干、试验用各规格电源线等); 四、电气系统调试 (一)系统调试前检查:1、低压配电箱(柜)检查 检查调整抽屉柜滑道,使抽屉推拉灵活自如,无卡阻碰撞现象;插接的动触头和静触头的中心线应一致,触头插接后应紧密且同步; 机械联锁动作正确可靠,断路器、空气开关分闸后,隔离触头才能分开,抽屉才能拉出。检查接地触头的紧密性、可靠性。当抽屉推入时,接地触头应比主触头先接触,拉出时应比主触头后断开;所有的触头不应有机械损伤的痕迹; 自动开关、接触器合闸时须将抽屉室的小门关上,合闸后小门被锁住,不能开启,分闸时须将操作手柄按到底,抽屉才能取出;机械联锁机构如有失灵者,应调整合适;抽屉与柜体间的...
