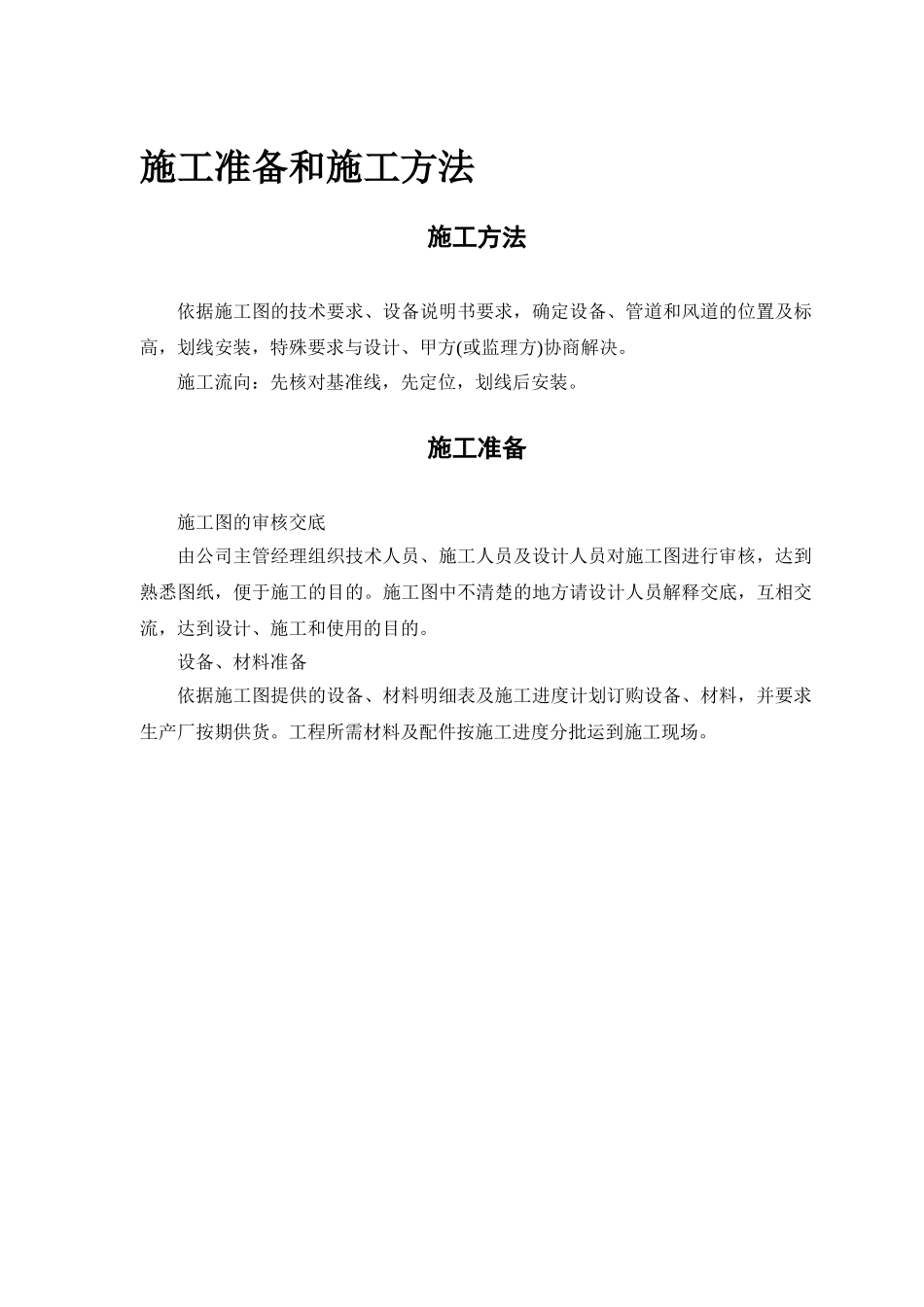

目 录施工准备和施工方法施工方法依据施工图的技术要求、设备说明书要求,确定设备、管道和风道的位置及标高,划线安装,特殊要求与设计、甲方(或监理方)协商解决
施工流向:先核对基准线,先定位,划线后安装
施工准备施工图的审核交底由公司主管经理组织技术人员、施工人员及设计人员对施工图进行审核,达到熟悉图纸,便于施工的目的
施工图中不清楚的地方请设计人员解释交底,互相交流,达到设计、施工和使用的目的
设备、材料准备依据施工图提供的设备、材料明细表及施工进度计划订购设备、材料,并要求生产厂按期供货
工程所需材料及配件按施工进度分批运到施工现场

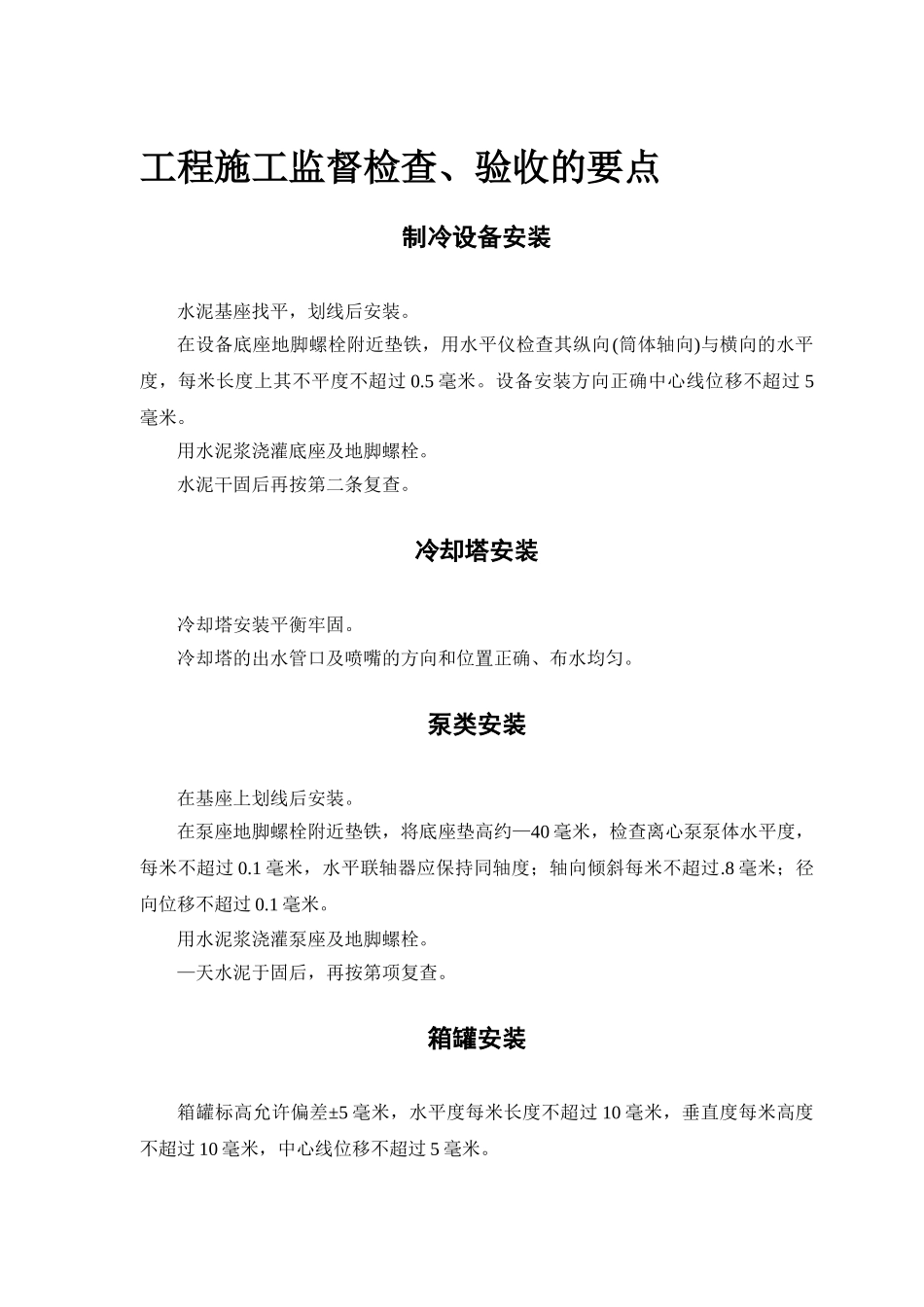

工程施工监督检查、验收的要点制冷设备安装水泥基座找平,划线后安装
在设备底座地脚螺栓附近垫铁,用水平仪检查其纵向(筒体轴向)与横向的水平度,每米长度上其不平度不超过 0
设备安装方向正确中心线位移不超过 5毫米
用水泥浆浇灌底座及地脚螺栓
水泥干固后再按第二条复查
冷却塔安装冷却塔安装平衡牢固
冷却塔的出水管口及喷嘴的方向和位置正确、布水均匀
泵类安装在基座上划线后安装
在泵座地脚螺栓附近垫铁,将底座垫高约—40 毫米,检查离心泵泵体水平度,每米不超过 0
1 毫米,水平联轴器应保持同轴度;轴向倾斜每米不超过
8 毫米;径向位移不超过 0
用水泥浆浇灌泵座及地脚螺栓
—天水泥于固后,再按第项复查
箱罐安装箱罐标高允许偏差±5 毫米,水平度每米长度不超过 10 毫米,垂直度每米高度不超过 10 毫米,中心线位移不超过 5 毫米
箱罐的支、吊、托架安装应平直牢固,位置正确
()支架立柱位置不超过 5 毫米,垂直度每米高度不大于 10 毫米
()支架横梁上平面标高为±5 毫米,侧向弯曲得米长度不大于 10 毫米
()敞开箱罐做满水试验,不漏为合格
密闭箱罐应以工作压力的倍作水压试验
组合空调器、新风空调器的安装对水泥基础找水平、划
