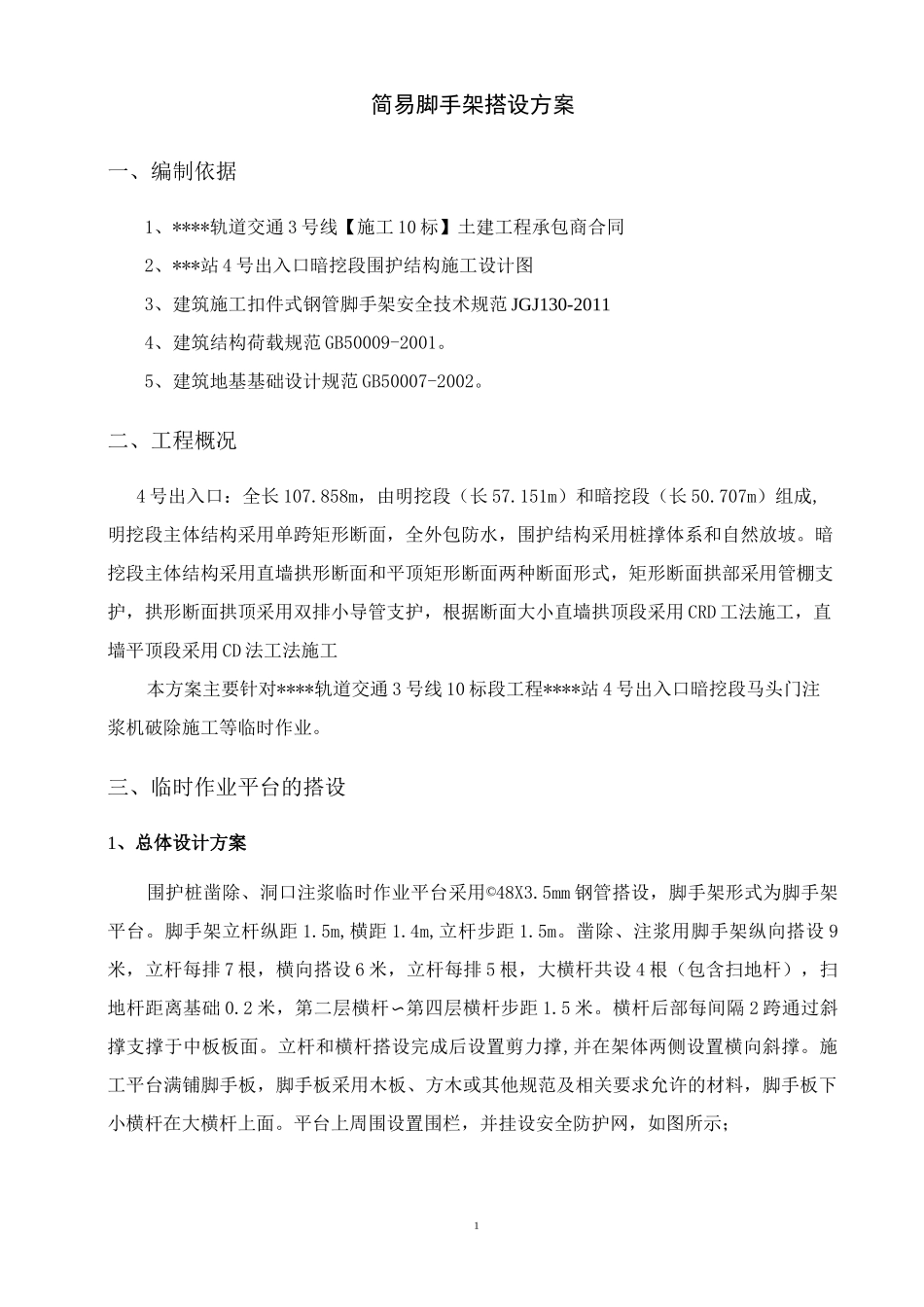

一、编制依据 1二、工程概况 1三、临时作业平台的搭设 11、总体设计方案 12、脚手架构造要求 3四、架子的验收、使用及管理 4五、架子搭设安全技术 6六、现场料具管理 81简易脚手架搭设方案一、编制依据1、****轨道交通 3 号线【施工 10 标】土建工程承包商合同2、***站 4 号出入口暗挖段围护结构施工设计图3、建筑施工扣件式钢管脚手架安全技术规范 JGJ130-20114、建筑结构荷载规范 GB50009-2001
5、建筑地基基础设计规范 GB50007-2002
二、工程概况4 号出入口:全长 107
858m,由明挖段(长 57
151m)和暗挖段(长 50
707m)组成,明挖段主体结构采用单跨矩形断面,全外包防水,围护结构采用桩撑体系和自然放坡
暗挖段主体结构采用直墙拱形断面和平顶矩形断面两种断面形式,矩形断面拱部采用管棚支护,拱形断面拱顶采用双排小导管支护,根据断面大小直墙拱顶段采用 CRD 工法施工,直墙平顶段采用 CD 法工法施工本方案主要针对****轨道交通 3 号线 10 标段工程****站 4 号出入口暗挖段马头门注浆机破除施工等临时作业
三、临时作业平台的搭设1、总体设计方案围护桩凿除、洞口注浆临时作业平台采用©48X3
5mm 钢管搭设,脚手架形式为脚手架平台
脚手架立杆纵距 1
5m,横距 1
4m,立杆步距 1
凿除、注浆用脚手架纵向搭设 9米,立杆每排 7 根,横向搭设 6 米,立杆每排 5 根,大横杆共设 4 根(包含扫地杆),扫地杆距离基础 0
2 米,第二层横杆〜第四层横杆步距 1
横杆后部每间隔 2 跨通过斜撑支撑于中板板面
立杆和横杆搭设完成后设置剪力撑,并在架体两侧设置横向斜撑
施工平台满铺脚手板,脚手板采用木板、方木或其他规范及相关要求允许的材料,脚手板下小横杆在大横杆上面

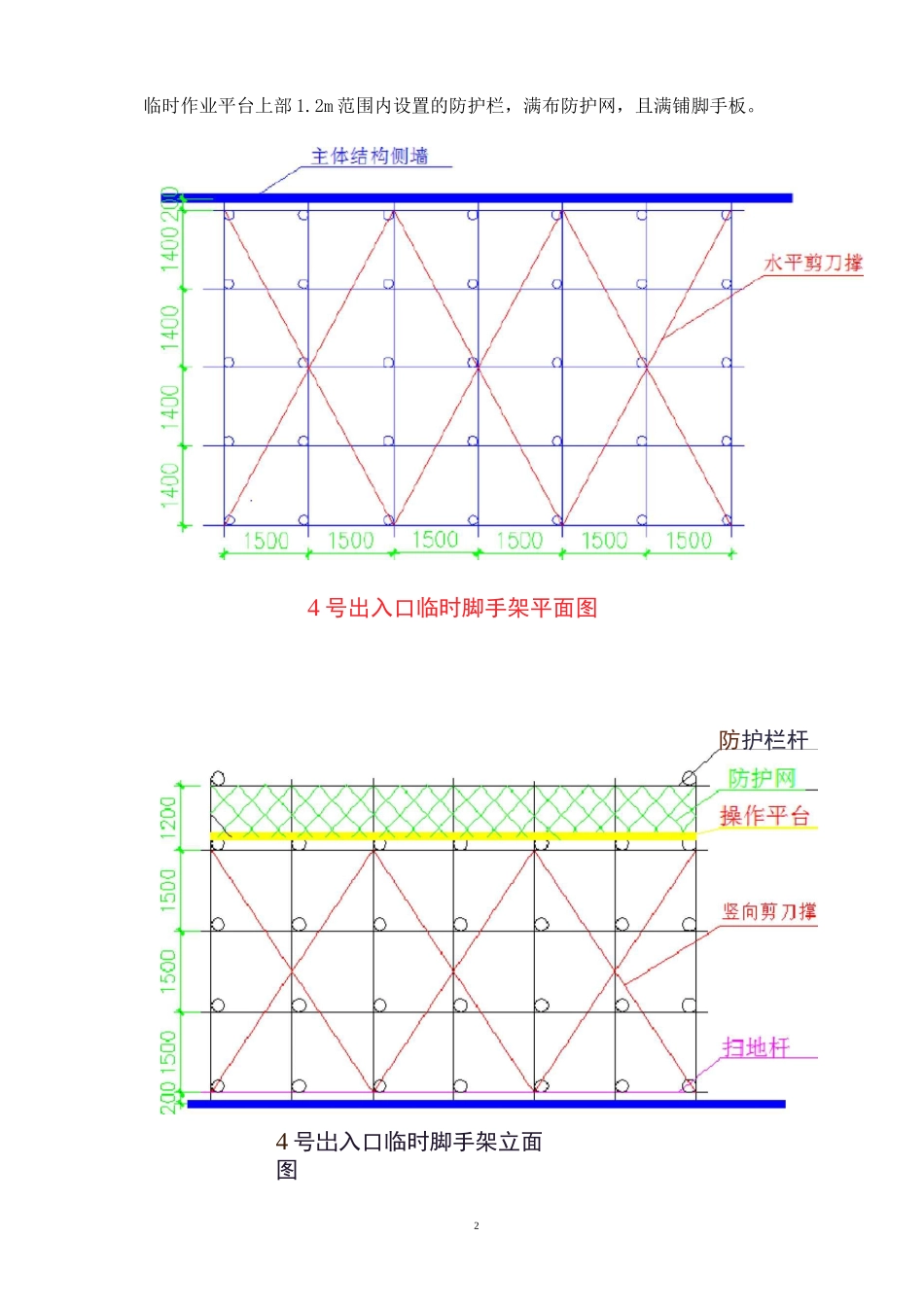

平台上周围设置围栏,并挂设
