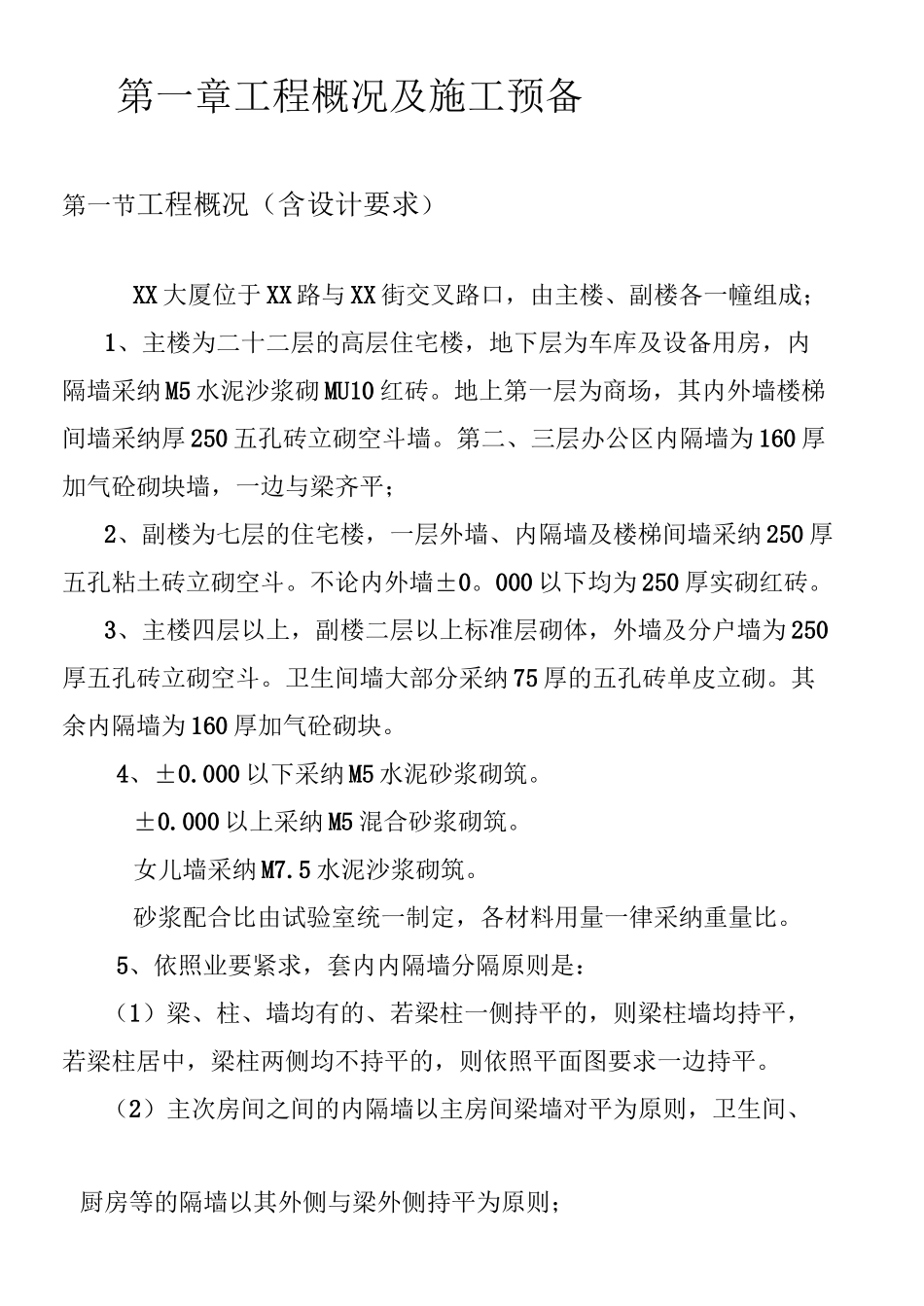

框架填充墙施工方案填充结构XX 建筑工程XX 大厦项目部二 00 二年三月第一章工程概况(设计要求)及施工预备第一节第二节工程概况(含设计要求)施工预备AA*—第二章钢筋工程第一节构造柱钢筋绑扎第二节圈梁钢筋绑扎第三节拉结筋的施工AA*—・第三章砌体工程第一节砂浆拌制第二节五孔砖墙砌筑第三节加气砼砌块砌筑第四节女儿墙、栏板及零星砌体第四章模板和砼工程第一节模板工程第二节砼工程第五章安全技术措施第一章工程概况及施工预备第一节工程概况(含设计要求)XX 大厦位于 XX 路与 XX 街交叉路口,由主楼、副楼各一幢组成;1、主楼为二十二层的高层住宅楼,地下层为车库及设备用房,内隔墙采纳 M5 水泥沙浆砌 MU10 红砖
地上第一层为商场,其内外墙楼梯间墙采纳厚 250 五孔砖立砌空斗墙
第二、三层办公区内隔墙为 160 厚加气砼砌块墙,一边与梁齐平;2、副楼为七层的住宅楼,一层外墙、内隔墙及楼梯间墙采纳 250 厚五孔粘土砖立砌空斗
不论内外墙±0
000 以下均为 250 厚实砌红砖
3、主楼四层以上,副楼二层以上标准层砌体,外墙及分户墙为 250厚五孔砖立砌空斗
卫生间墙大部分采纳 75 厚的五孔砖单皮立砌
其余内隔墙为 160 厚加气砼砌块
000 以下采纳 M5 水泥砂浆砌筑
000 以上采纳 M5 混合砂浆砌筑
女儿墙采纳 M7
5 水泥沙浆砌筑
砂浆配合比由试验室统一制定,各材料用量一律采纳重量比
5、依照业要紧求,套内内隔墙分隔原则是:(1)梁、柱、墙均有的、若梁柱一侧持平的,则梁柱墙均持平,若梁柱居中,梁柱两侧均不持平的,则依照平面图要求一边持平
(2)主次房间之间的内隔墙以主房间梁墙对平为原则,卫生间、厨房等的隔墙以其外侧与梁外侧持平为原则;(3)假如用户有专门要求,必须经甲方同意设计院认可的书面变更通知为原则
6、女儿墙采纳 M7
5 水泥砂浆实
