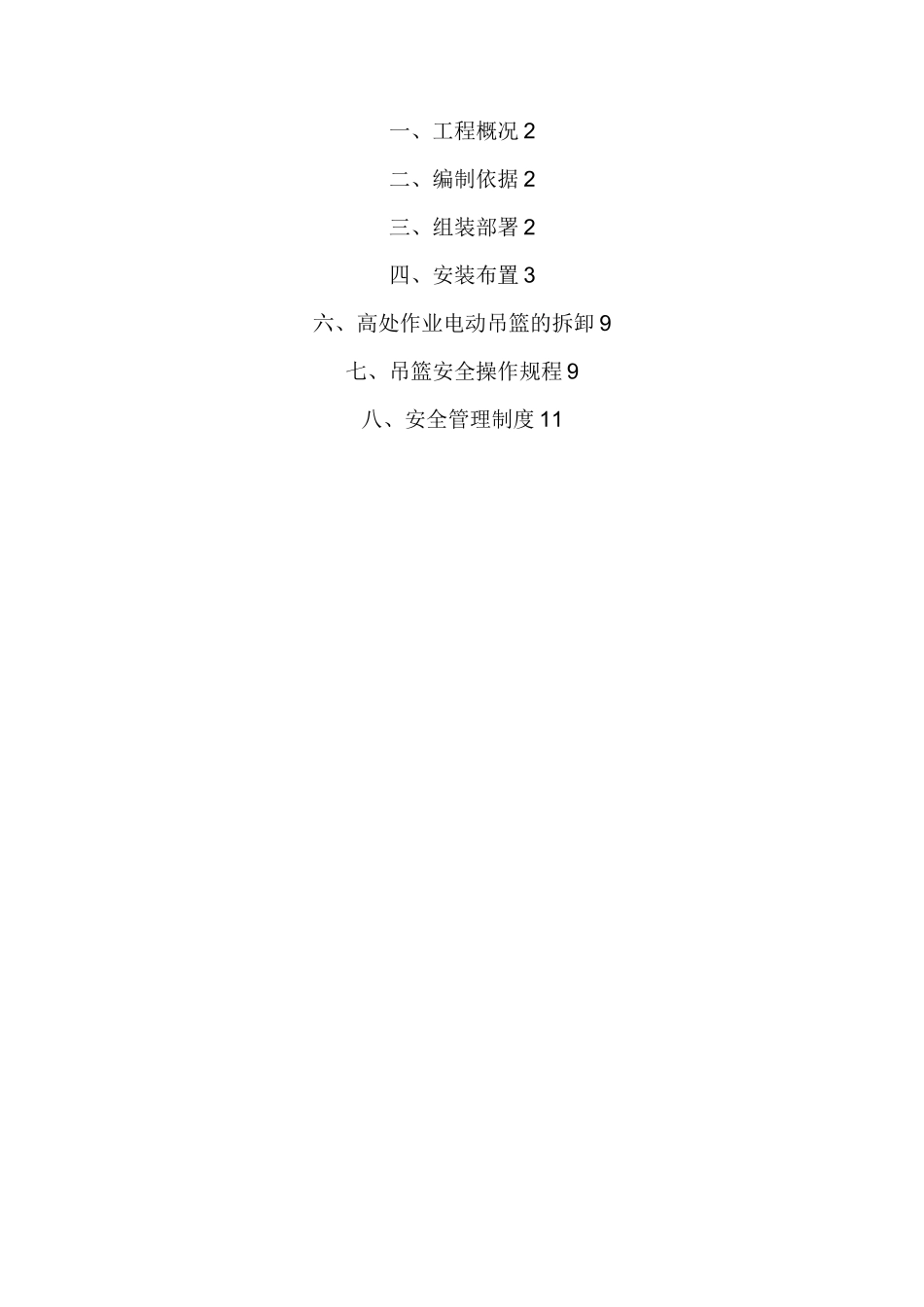

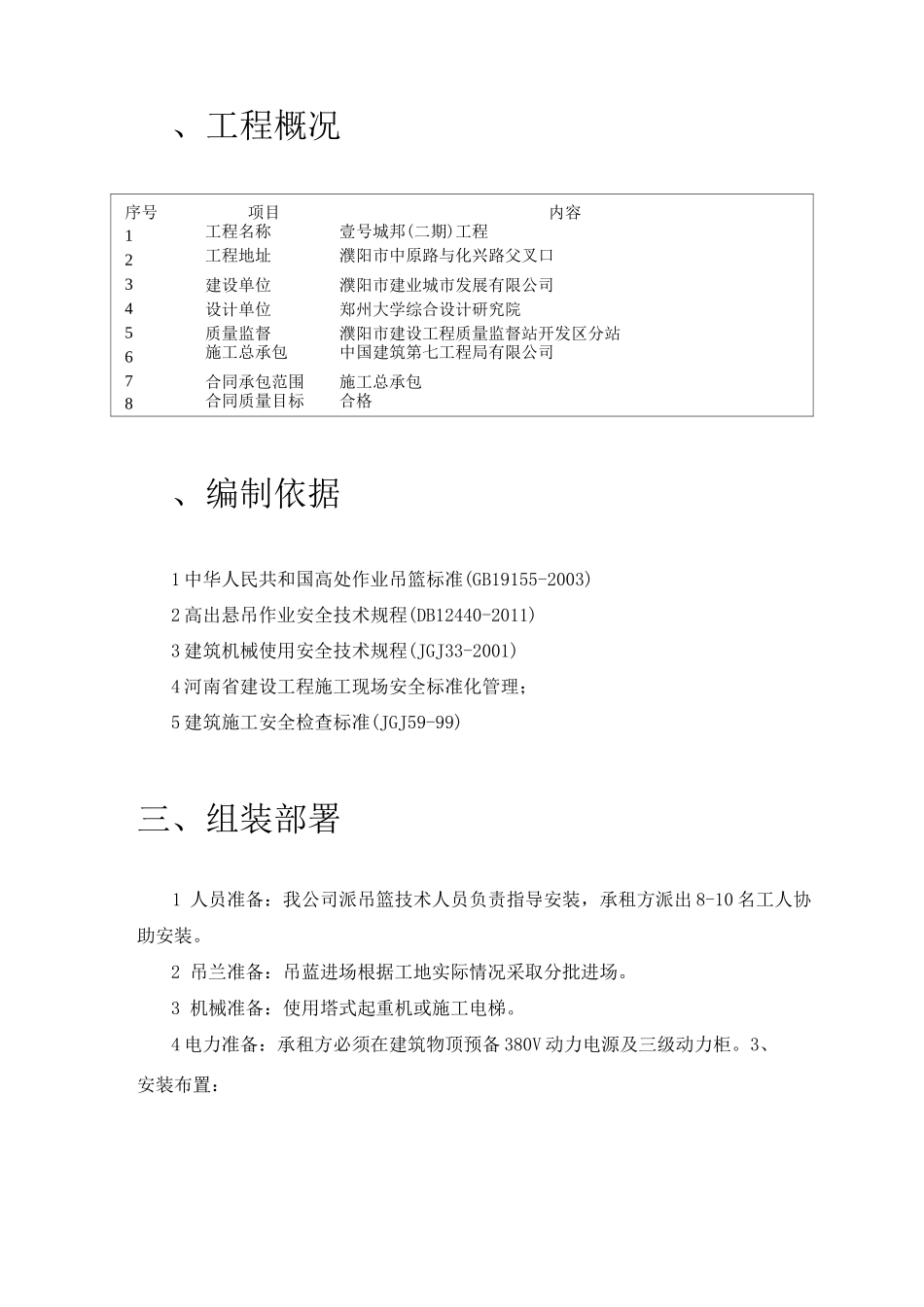

一、工程概况 2二、编制依据 2三、组装部署 2四、安装布置 3六、高处作业电动吊篮的拆卸 9七、吊篮安全操作规程 9八、安全管理制度 11、工程概况序号项目内容1工程名称壹号城邦(二期)工程2工程地址濮阳市中原路与化兴路父叉口3建设单位濮阳市建业城市发展有限公司4设计单位郑州大学综合设计研究院5质量监督濮阳市建设工程质量监督站开发区分站6施工总承包中国建筑第七工程局有限公司7合同承包范围施工总承包8合同质量目标合格、编制依据1 中华人民共和国高处作业吊篮标准(GB19155-2003)2 高出悬吊作业安全技术规程(DB12440-2011)3 建筑机械使用安全技术规程(JGJ33-2001)4 河南省建设工程施工现场安全标准化管理;5 建筑施工安全检查标准(JGJ59-99)三、组装部署1 人员准备:我公司派吊篮技术人员负责指导安装,承租方派出 8-10 名工人协助安装
2 吊兰准备:吊蓝进场根据工地实际情况采取分批进场
3 机械准备:使用塔式起重机或施工电梯
4 电力准备:承租方必须在建筑物顶预备 380V 动力电源及三级动力柜

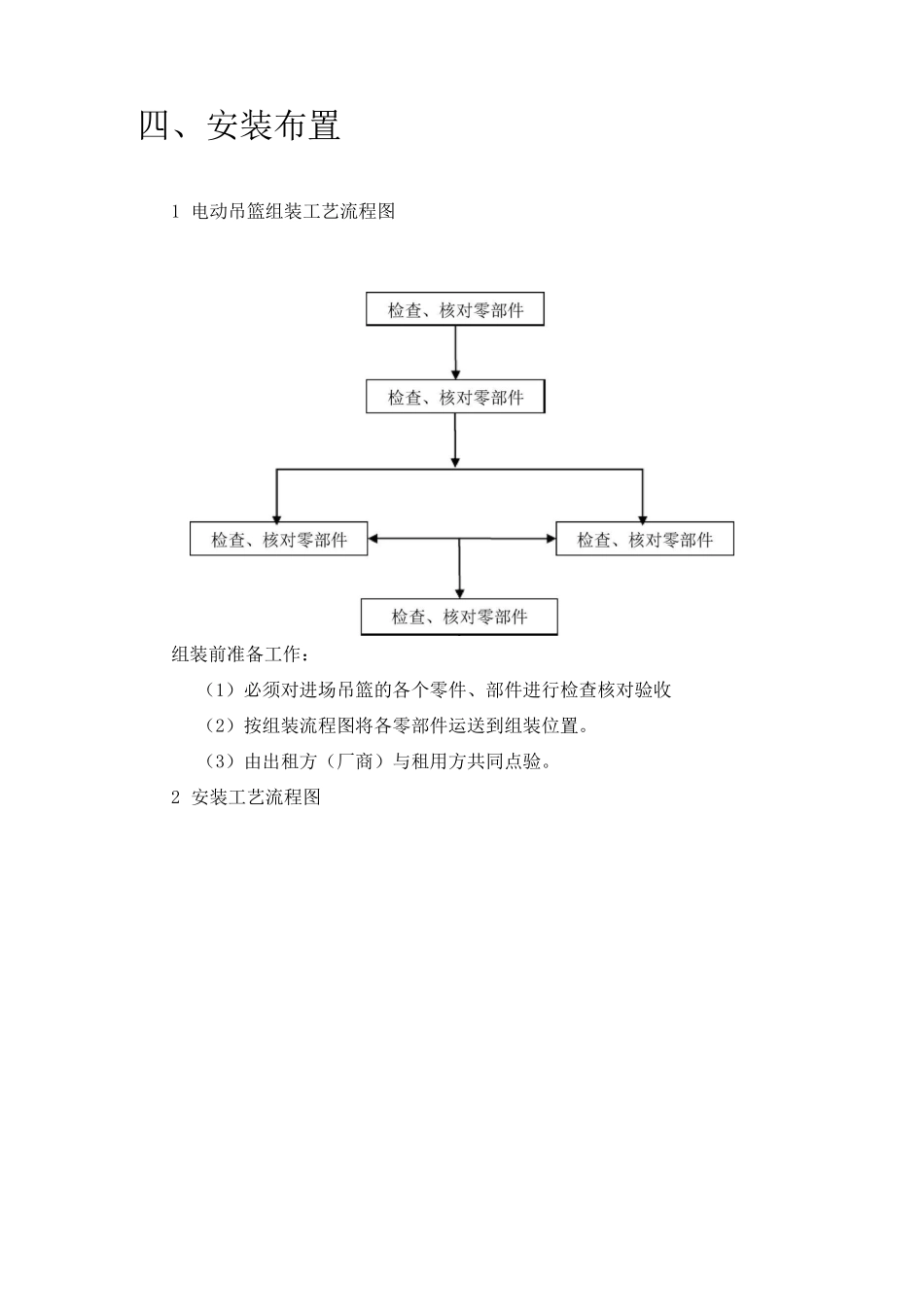

3、安装布置:附件电源线电器箱高低侧片底板安全锁提升机配重块锁绳轮限位器安全钢丝绳四、安装布置1 电动吊篮组装工艺流程图组装前准备工作:(1)必须对进场吊篮的各个零件、部件进行检查核对验收(2)按组装流程图将各零部件运送到组装位置
(3)由出租方(厂商)与租用方共同点验
2 安装工艺流程图五、安装方法1 吊篮安装顺序图2 悬挂机构的安装悬挂机构安装于屋面层,将悬挂机构的零部件调运至屋面层楼面后,在平面图标注的位置进行安装,安装顺序如下图:3 安装及调整安装地面选择水平面,遇有斜面时,在支架下面用木板或其他平面防滑体垫平
如安装面是防水保温层时,在前、后支架下加垫 5-8 厘米厚木板,防止压坏防水保温层
1 可调式悬挂机构的调节支架高度使前梁
