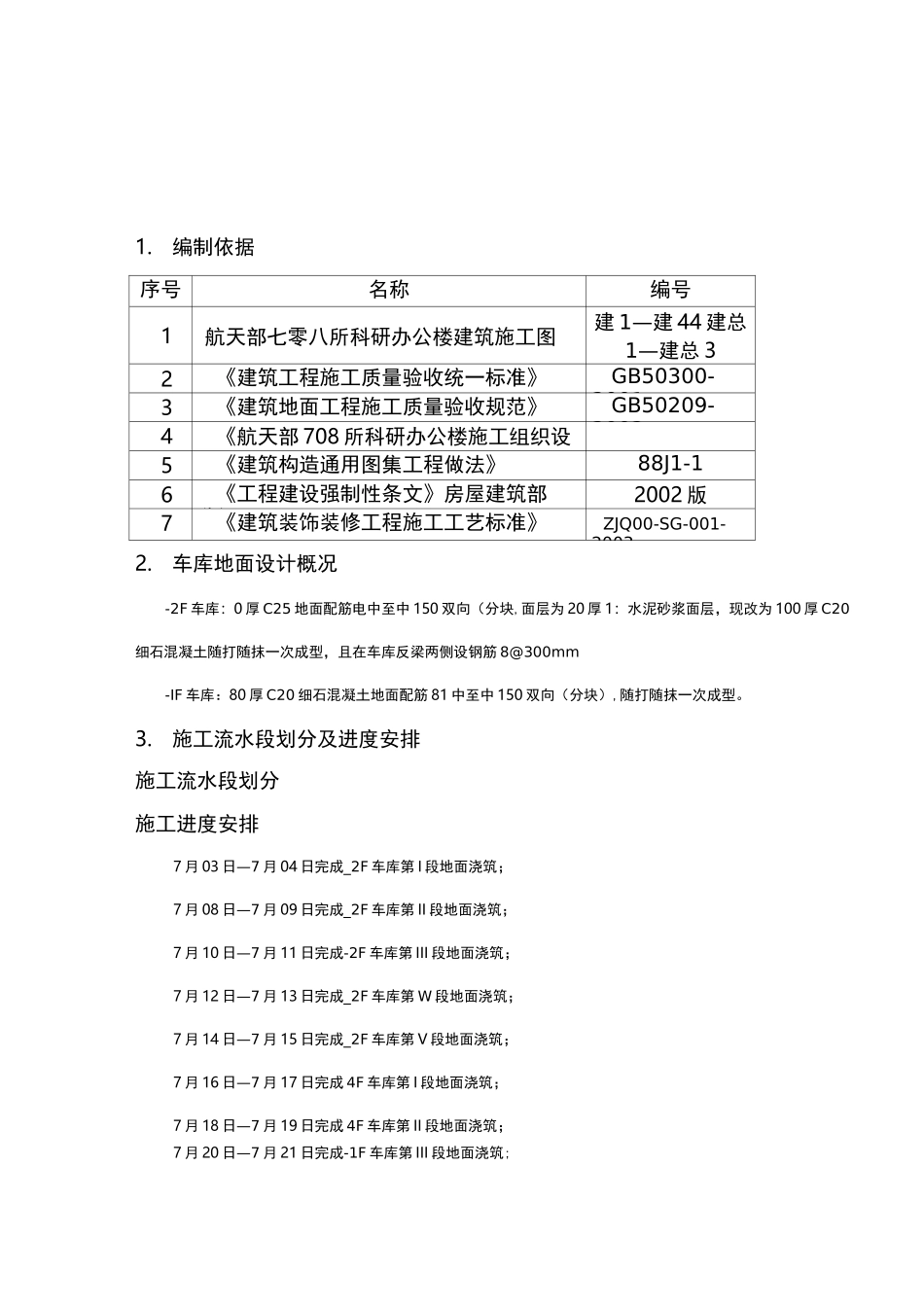

编制依据序号名称编号1航天部七零八所科研办公楼建筑施工图建 1—建 44 建总1—建总 32《建筑工程施工质量验收统一标准》GB50300-20013《建筑地面工程施工质量验收规范》GB50209-20024《航天部 708 所科研办公楼施工组织设计〉5《建筑构造通用图集工程做法》88J1-16《工程建设强制性条文》房屋建筑部分)2002 版7《建筑装饰装修工程施工工艺标准》ZJQ00-SG-001-20032
车库地面设计概况-2F 车库:0 厚 C25 地面配筋电中至中 150 双向(分块,面层为 20 厚 1:水泥砂浆面层,现改为 100 厚 C20细石混凝土随打随抹一次成型,且在车库反梁两侧设钢筋 8@300mm-IF 车库:80 厚 C20 细石混凝土地面配筋 81 中至中 150 双向(分块),随打随抹一次成型
施工流水段划分及进度安排施工流水段划分施工进度安排7 月 03 日—7 月 04 日完成_2F 车库第 I 段地面浇筑;7 月 08 日—7 月 09 日完成_2F 车库第 II 段地面浇筑;7 月 10 日—7 月 11 日完成-2F 车库第 III 段地面浇筑;7 月 12 日—7 月 13 日完成_2F 车库第 W 段地面浇筑;7 月 14 日—7 月 15 日完成_2F 车库第 V 段地面浇筑;7 月 16 日—7 月 17 日完成 4F 车库第 I 段地面浇筑;7 月 18 日—7 月 19 日完成 4F 车库第 II 段地面浇筑;7 月 20 日—7 月 21 日完成-1F 车库第 III 段地面浇筑;7 月 22 日—7 月 23 日完成-1F 车库第 W 段地面浇筑;4

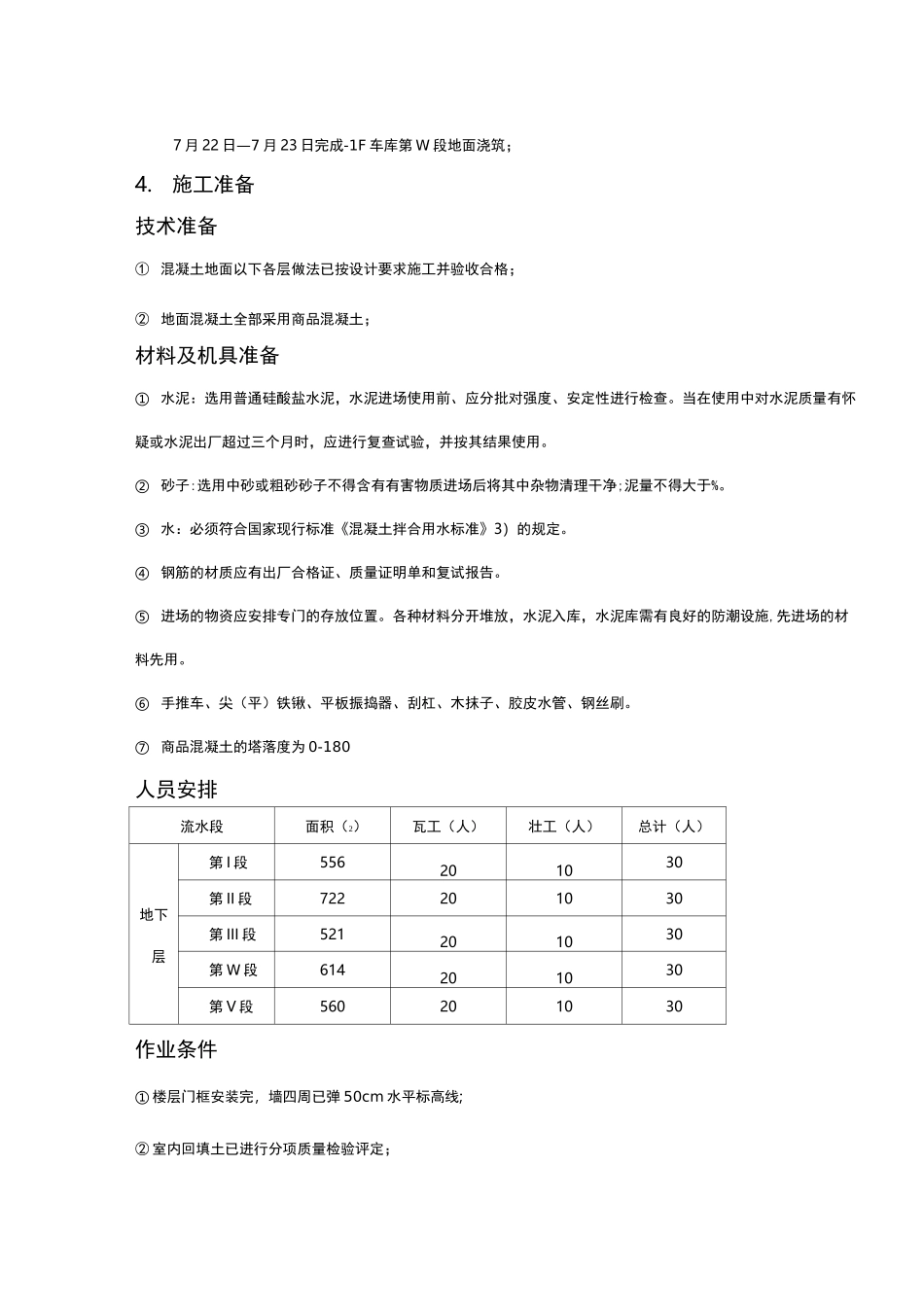

施工准备技术准备① 混凝土地面以下各层做法已按设计要求施工并验收合格;② 地面混凝土全部采用商品混凝土;材料及机具准备① 水泥:选用普通硅酸盐水泥,水泥进场使用前
