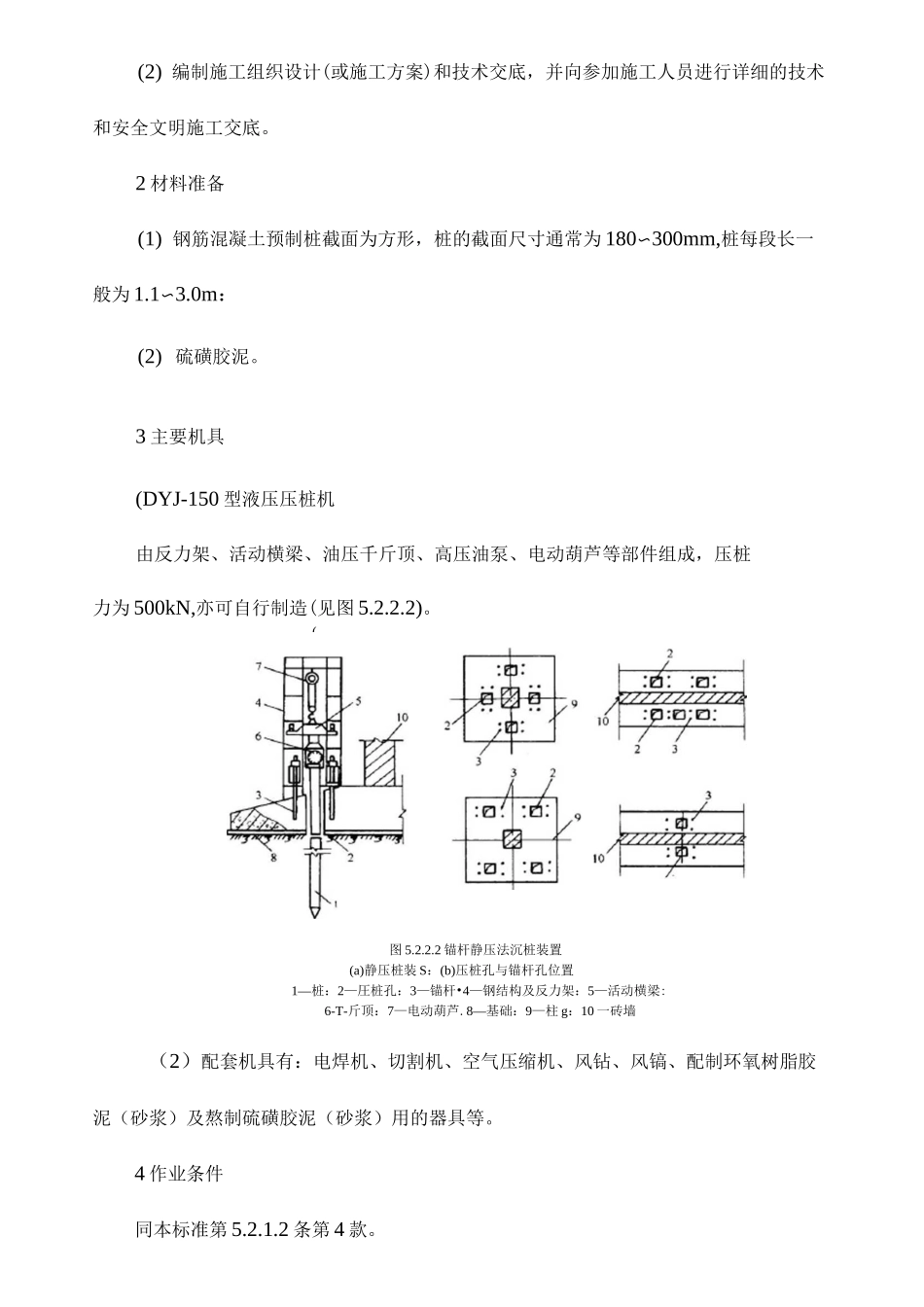

锚杆静力压桩施工技术标准5.2.2.1 特点和适用范围锚杆静力压桩是利用建(构)筑物的自重,先在老基础上开凿(或新基础上预留)出压桩孔和锚杆孔,然后埋设锚杆,借锚杆反力,通过反力架,用液压压桩机将钢筋混凝土预制短桩逐段压人基础中开凿或预留的桩孔内,当压桩力玖达到 1.5 倍设计承载力和满足设计桩长时,便可认为满足设计要求,再将桩与基础连接在一起,卸去液压压桩机后,该桩便能立即承受上部荷载,从而达到地基加固的目的。锚杆静力压桩的特点是:对予加固己沉裂、倾斜的建(构)筑物,可以迅速得到稳定;可在不停产、不搬迁的情况下进行基础托换加固;对于新建工程可与上部建筑同步施工,不占绝对工期;加固过程无噪声、无振动、无环境污染,侧身挤压力小;在压桩的过程中可直接测得压桩力和桩的人土深度,可保证桩基质量;施工机具设备结构简单、轻便、移动灵活,操作技术易于掌握,可自行制造,可在狭小空间场地应用;锚杆静力压桩受力明确、简便,单桩承载力高,加固效果显著;不用大型机具,施工快速(新建工程每台班可压桩 60〜80m,己建工程每台班可压桩30〜40m),节省加固费用,做到现场文明施工。适用于工业与民用建筑中黏性土、淤泥质土、人工填土、黄土等地基的加固,建筑物加层,己沉裂、倾斜建(构)筑物的纠偏以及老厂技术改造柱基、设备基础的托换等工程。5.2.2.2 施工准备1 技术准备(1)熟悉施工图纸和地质勘察报告,学握土层变化情况。如用于既有建筑地基的一加固时,应掌握既有建筑的结构和基础情况及现场施工条件。(2) 编制施工组织设计(或施工方案)和技术交底,并向参加施工人员进行详细的技术和安全文明施工交底。2 材料准备(1) 钢筋混凝土预制桩截面为方形,桩的截面尺寸通常为 180〜300mm,桩每段长一般为 1.1〜3.0m:(2) 硫磺胶泥。3 主要机具(DYJ-150 型液压压桩机由反力架、活动横梁、油压千斤顶、高压油泵、电动葫芦等部件组成,压桩力为 500kN,亦可自行制造(见图 5.2.2.2)。图 5.2.2.2 锚杆静压法沉桩装置(a)静压桩装 S:(b)压桩孔与锚杆孔位置1—桩:2—圧桩孔:3—锚杆•4—钢结构及反力架:5—活动横梁:6-T-斤顶:7—电动葫芦.8—基础:9—柱 g:10 一砖墙(2)配套机具有:电焊机、切割机、空气压缩机、风钻、风镐、配制环氧树脂胶泥(砂浆)及熬制硫磺胶泥(砂浆)用的器具等。4 作业条件同本标准第 5.2.1.2 条第 4 款。(5.2.2.3 材料质量控制要点同本标准第 5.5.1.3 条。...
