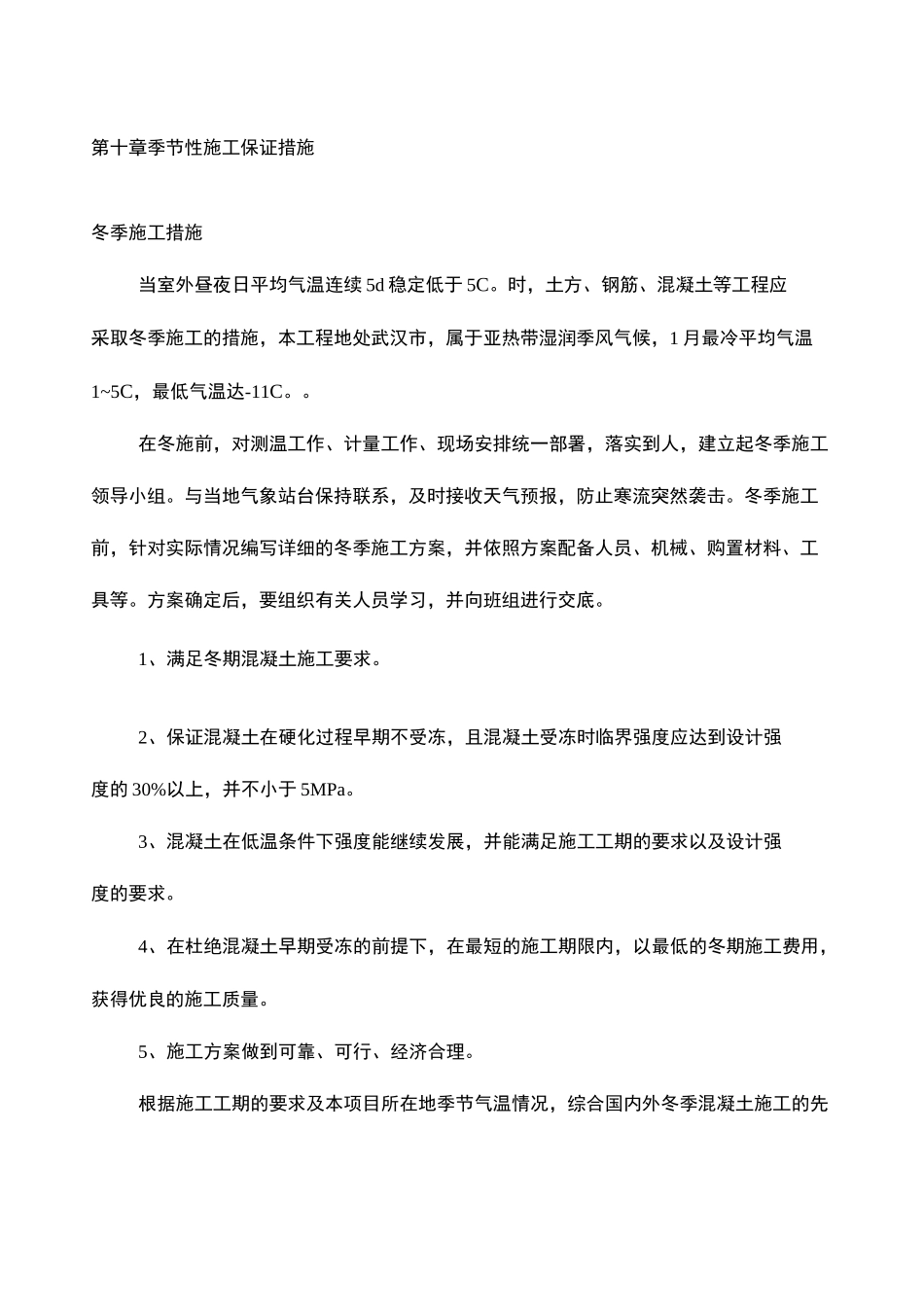

季节性施工保证措施WTDstandardizationoffice【WTD5AB-WTDK08-WTD2C】第十章季节性施工保证措施冬季施工措施当室外昼夜日平均气温连续 5d 稳定低于 5C
时,土方、钢筋、混凝土等工程应采取冬季施工的措施,本工程地处武汉市,属于亚热带湿润季风气候,1 月最冷平均气温1~5C,最低气温达-11C
在冬施前,对测温工作、计量工作、现场安排统一部署,落实到人,建立起冬季施工领导小组
与当地气象站台保持联系,及时接收天气预报,防止寒流突然袭击
冬季施工前,针对实际情况编写详细的冬季施工方案,并依照方案配备人员、机械、购置材料、工具等
方案确定后,要组织有关人员学习,并向班组进行交底
1、满足冬期混凝土施工要求
2、保证混凝土在硬化过程早期不受冻,且混凝土受冻时临界强度应达到设计强度的 30%以上,并不小于 5MPa
3、混凝土在低温条件下强度能继续发展,并能满足施工工期的要求以及设计强度的要求
4、在杜绝混凝土早期受冻的前提下,在最短的施工期限内,以最低的冬期施工费用,获得优良的施工质量
5、施工方案做到可靠、可行、经济合理
根据施工工期的要求及本项目所在地季节气温情况,综合国内外冬季混凝土施工的先进经验,并根据施工季节气温的不同,采用综合蓄热养护法进行混凝土冬季施工,即:原材料(水)加热+具有防冻性能复合减水剂+保温养护
冬季混凝土养生过程中要对混凝土温度进行全过程的监控
本工程所用混凝土为商品混凝土,本工程会及时与中建商品混凝土公司协商
调整混凝土中水泥、骨料、外加剂的用量、拌合用水的温度及加强保温措施,保证所用混凝土适合于冬季施工
混凝土的运输时间应尽可能短,混凝土罐车应及时运到浇灌地点
在运输过程中,要注意防止混凝土热量散失、表层冻结、混凝土离析、水泥砂浆流失、坍落度变化等现象
混凝土运输过程中,在混凝土罐车上覆盖包裹特制的单层帆布,以
