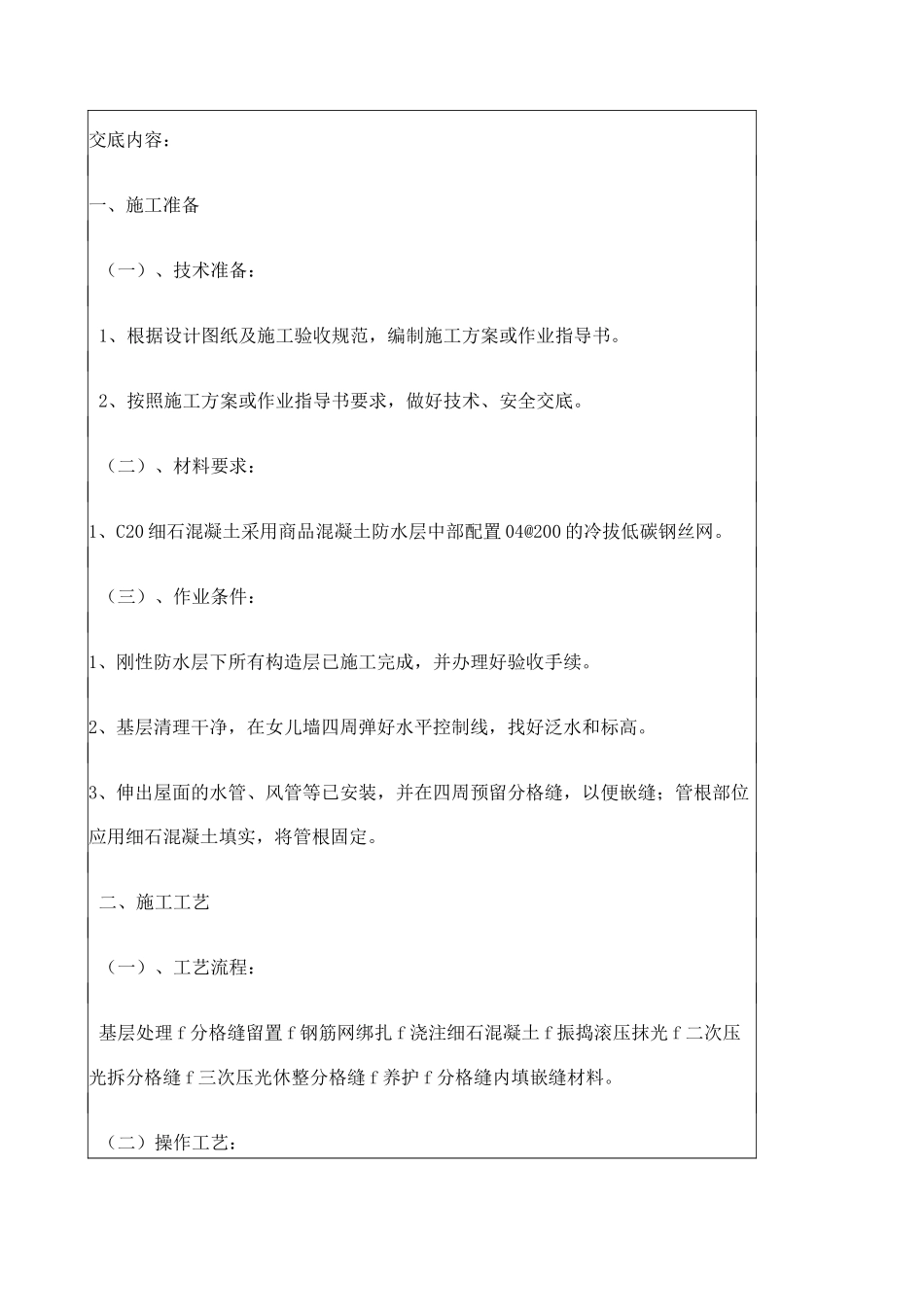

技术交底记录工程名称乐至县世俊国际・商住小区交底日期施工单位四川省建筑机械化工程公司分部工程名称屋面工程交底提要屋面刚性防水层施工交底内容:一、施工准备(一)、技术准备:1、根据设计图纸及施工验收规范,编制施工方案或作业指导书
2、按照施工方案或作业指导书要求,做好技术、安全交底
(二)、材料要求:1、C20 细石混凝土采用商品混凝土防水层中部配置 04@200 的冷拔低碳钢丝网
(三)、作业条件:1、刚性防水层下所有构造层已施工完成,并办理好验收手续
2、基层清理干净,在女儿墙四周弹好水平控制线,找好泛水和标高
3、伸出屋面的水管、风管等已安装,并在四周预留分格缝,以便嵌缝;管根部位应用细石混凝土填实,将管根固定
二、施工工艺(一)、工艺流程:基层处理 f 分格缝留置 f 钢筋网绑扎 f 浇注细石混凝土 f 振捣滚压抹光 f 二次压光拆分格缝 f 三次压光休整分格缝 f 养护 f 分格缝内填嵌缝材料

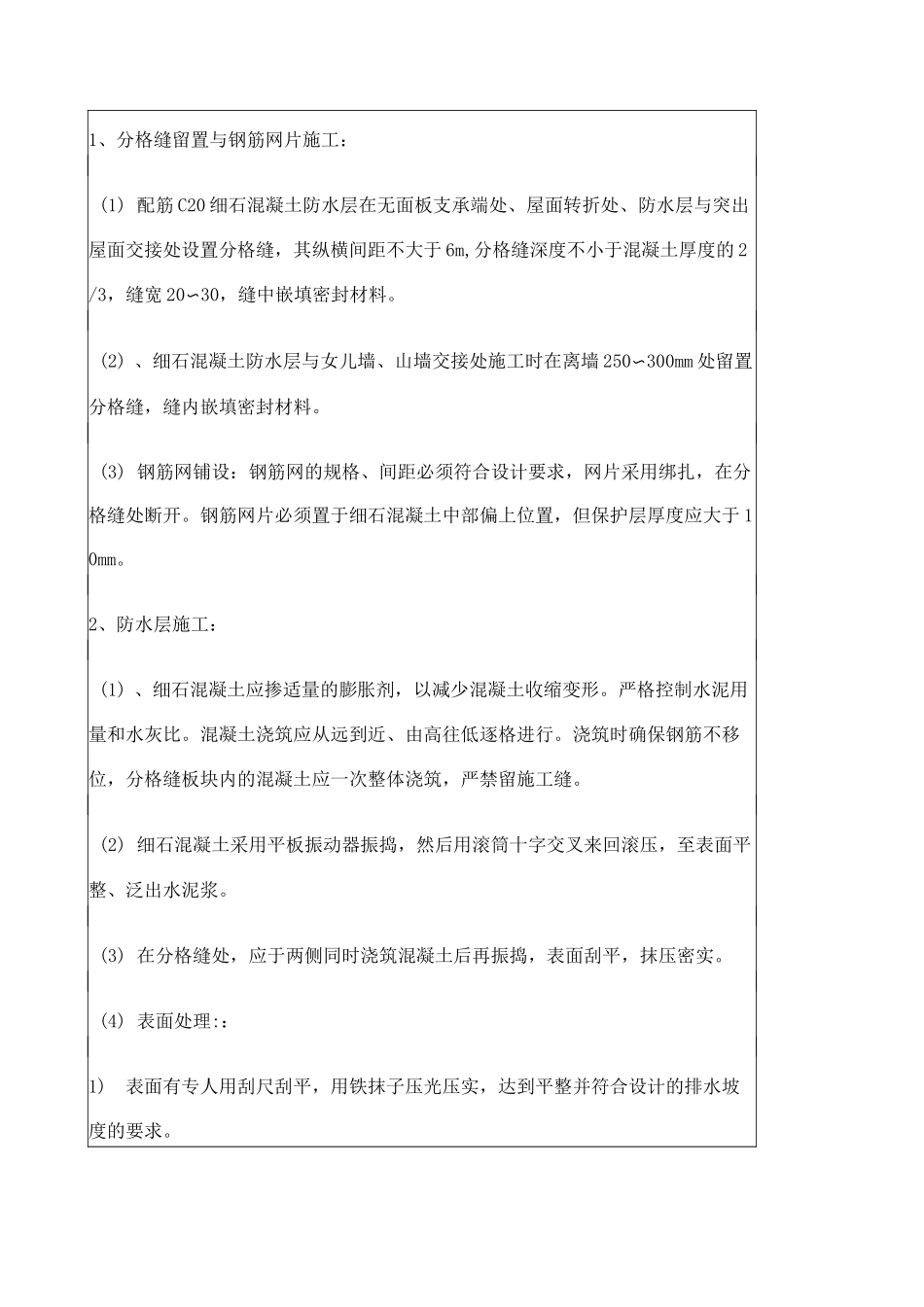

(二)操作工艺:1、分格缝留置与钢筋网片施工:(1) 配筋 C20 细石混凝土防水层在无面板支承端处、屋面转折处、防水层与突出屋面交接处设置分格缝,其纵横间距不大于 6m,分格缝深度不小于混凝土厚度的 2/3,缝宽 20〜30,缝中嵌填密封材料
(2) 、细石混凝土防水层与女儿墙、山墙交接处施工时在离墙 250〜300mm 处留置分格缝,缝内嵌填密封材料
(3) 钢筋网铺设:钢筋网的规格、间距必须符合设计要求,网片采用绑扎,在分格缝处断开
钢筋网片必须置于细石混凝土中部偏上位置,但保护层厚度应大于 10mm
2、防水层施工:(1) 、细石混凝土应掺适量的膨胀剂,以减少混凝土收缩变形
严格控制水泥用量和水灰比
混凝土浇筑应从远到近、由高往低逐格进行
浇筑时确保钢筋不移位,分格缝板块内的混凝土应一次整体浇筑,严禁留施工缝
(2) 细石混凝土采用平板振动器振捣,然后用滚筒十字交叉来
