电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

场地平整施工方案()VIP免费

场地平整施工方案()_第1页
1/22

场地平整施工方案()_第2页
2/22

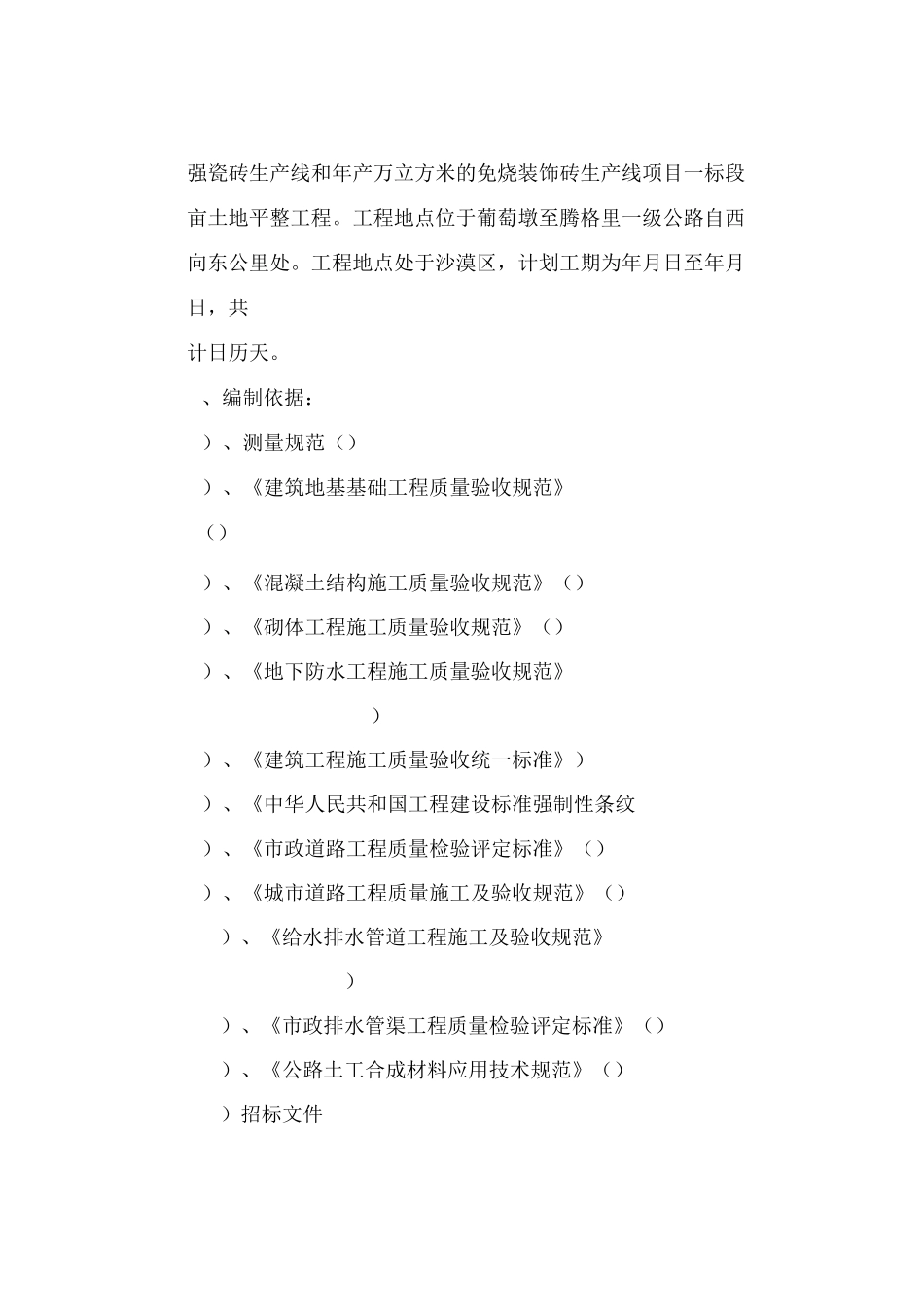

场地平整施工方案()_第3页
3/22
目录一施工组织设计编制依据及工程概况、工程概况、编制依据二、主要分部、分项工程的施工方案、方法第一节:施工测量第二节:场地平整工程三、确保工程质量的技术组织措施、施工计划的质量保证措施、施工技术的质量保证措施、施工操作中的质保证措施四、确保安全生产的技术组织措施、安全目标、安全生产保证措施、安全技术措施五、确保文明施工的技术组织措施、确保文明施工的技术措施及要求…•…、重点部位的要求六、施工重点(关键)、难点施工方案••…、施工测量方案、机械回填方法、汽车回填、填土的压实方法七、确保工期的技术组织措施八、投入施工的主要机械设备情况九、劳动力安排计划十、计划开、竣工日期和施工进度网络图十、施工总平面图十二、临时用地表—施工组织设计编制依据及工程概况、工程概况:本工程为内蒙古双翼陶瓷有限公司年产万立方米强瓷砖生产线和年产万立方米的免烧装饰砖生产线项目一标段亩土地平整工程。工程地点位于葡萄墩至腾格里一级公路自西向东公里处。工程地点处于沙漠区,计划工期为年月日至年月日,共计日历天。、编制依据:)、测量规范())、《建筑地基基础工程质量验收规范》())、《混凝土结构施工质量验收规范》())、《砌体工程施工质量验收规范》())、《地下防水工程施工质量验收规范》))、《建筑工程施工质量验收统一标准》))、《中华人民共和国工程建设标准强制性条纹)、《市政道路工程质量检验评定标准》())、《城市道路工程质量施工及验收规范》())、《给水排水管道工程施工及验收规范》))、《市政排水管渠工程质量检验评定标准》())、《公路土工合成材料应用技术规范》())招标文件)设计图纸及总平面规划图二、主要分部、分项工程的施工方案、方法第一节施工测量在工程开工前,根据业主提供的平面坐标及水准点,在场区建立一个平面坐标测量控制网,并应符合《工程测量规范》(的要求,采取直角坐标法放线。复核前期施工轴线位置。严格按照工程测量规范要求,施工过程遵循“从整体到局部,先控制后碎步”的原则,对整个工程进行控制。本工程测量放线需配备经纬仪()台,水准仪台,米钢卷尺二把(其中一把为标准尺)。安排测量工程师人进行测量工作。一)、平面轴线控制、根据业主给定的水准控制点建立平面轴线控制网,并定出引标(醒止、坚固),不止个施工轴线控制网应作闭合复测,测距精度应在规范允许范围内,测角精度不低于。、土以上平面采用“内控法”控制...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

场地平整施工方案()

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
