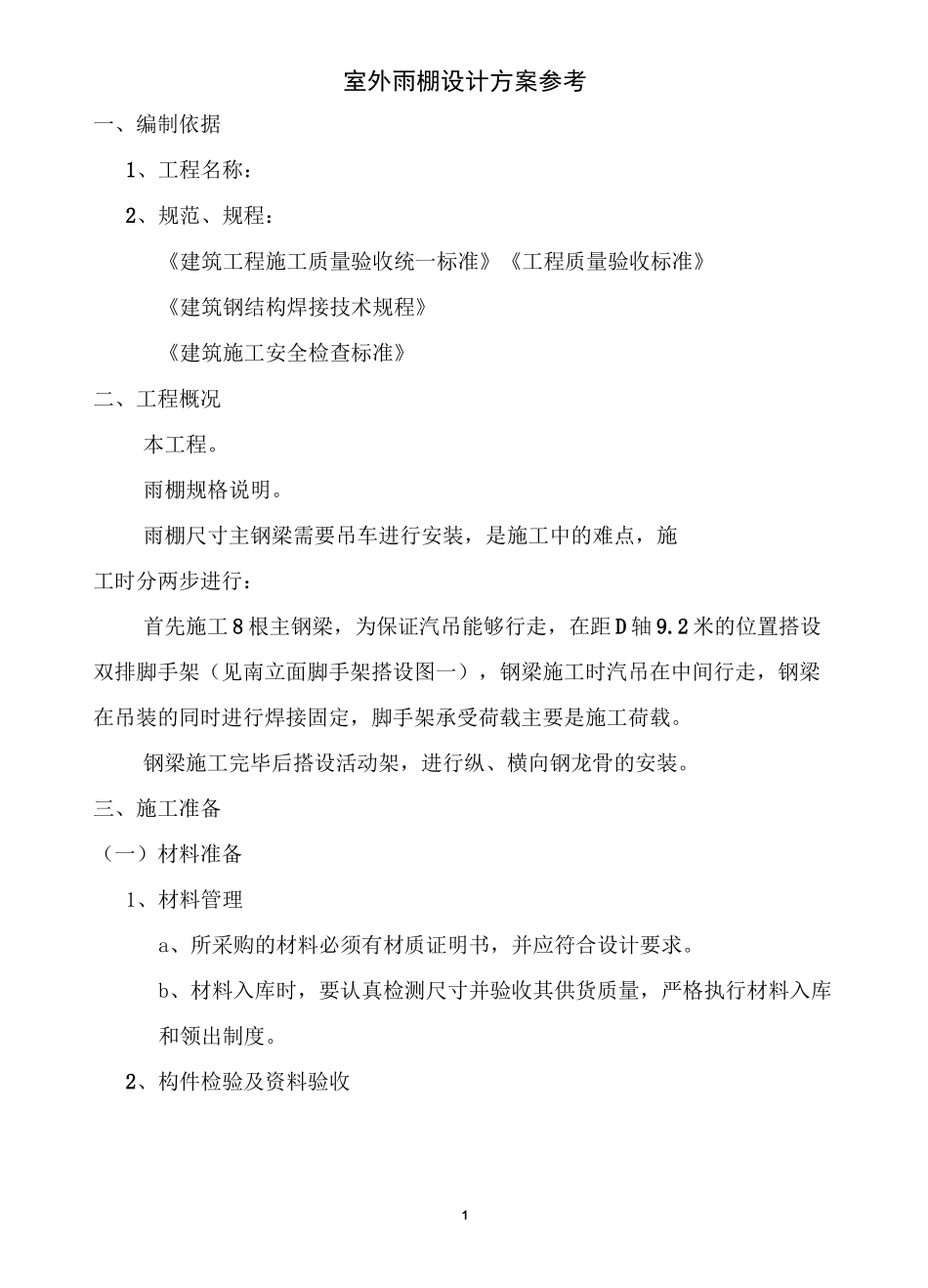

1室外雨棚设计方案参考一、编制依据1、工程名称:2、规范、规程:《建筑工程施工质量验收统一标准》《工程质量验收标准》《建筑钢结构焊接技术规程》《建筑施工安全检查标准》二、工程概况本工程
雨棚规格说明
雨棚尺寸主钢梁需要吊车进行安装,是施工中的难点,施工时分两步进行:首先施工 8 根主钢梁,为保证汽吊能够行走,在距 D 轴 9
2 米的位置搭设双排脚手架(见南立面脚手架搭设图一),钢梁施工时汽吊在中间行走,钢梁在吊装的同时进行焊接固定,脚手架承受荷载主要是施工荷载
钢梁施工完毕后搭设活动架,进行纵、横向钢龙骨的安装
三、施工准备(一)材料准备1、材料管理a、所采购的材料必须有材质证明书,并应符合设计要求
b、材料入库时,要认真检测尺寸并验收其供货质量,严格执行材料入库和领出制度

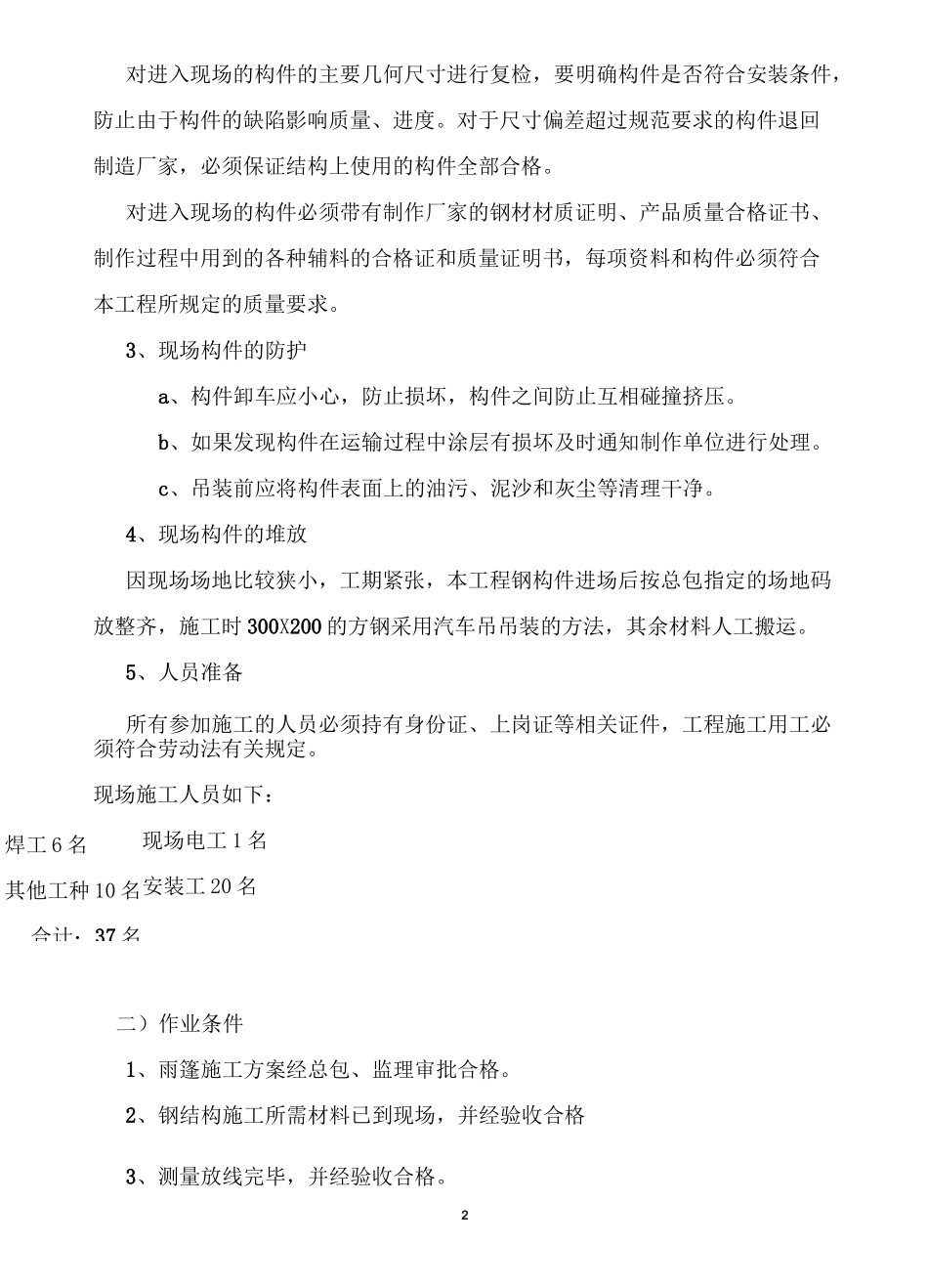

2、构件检验及资料验收2焊工 6 名其他工种 10 名合计:37 名对进入现场的构件的主要几何尺寸进行复检,要明确构件是否符合安装条件,防止由于构件的缺陷影响质量、进度
对于尺寸偏差超过规范要求的构件退回制造厂家,必须保证结构上使用的构件全部合格
对进入现场的构件必须带有制作厂家的钢材材质证明、产品质量合格证书、制作过程中用到的各种辅料的合格证和质量证明书,每项资料和构件必须符合本工程所规定的质量要求
3、现场构件的防护a、构件卸车应小心,防止损坏,构件之间防止互相碰撞挤压
b、如果发现构件在运输过程中涂层有损坏及时通知制作单位进行处理
c、吊装前应将构件表面上的油污、泥沙和灰尘等清理干净
4、现场构件的堆放因现场场地比较狭小,工期紧张,本工程钢构件进场后按总包指定的场地码放整齐,施工时 300X200 的方钢采用汽车吊吊装的方法,其余材料人工搬运
5、人员准备所有参加施工的人员必须持有身份证、上岗证等相关证件,工程施工用工必须符合劳动法有关规定
现场施工人员如下:现场电工 1 名安装工 20 名二)
