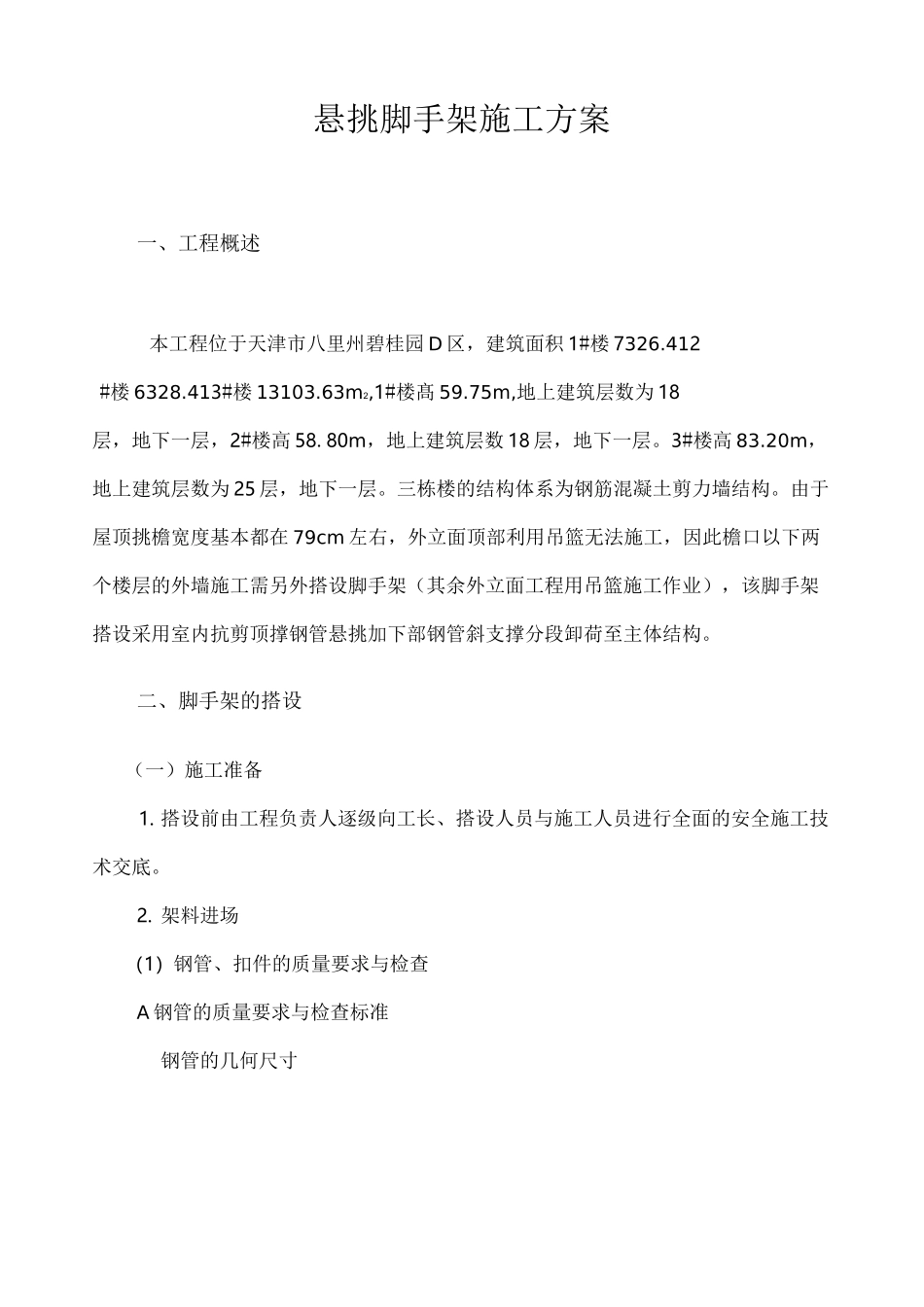

天津八里洲碧桂园货量区一标段1#—3#楼高层悬挑脚手架专项施工方案建设单位:天津八里洲碧桂园房地产开发有限公司设计单位:博意建筑设计院有限公司监理单位:天津泰丰工程建设监理有限公司施工单位:江苏南通二建集团有限公司八里洲碧桂园项目部编制日期:2011 年 7 月25 日悬挑脚手架施工方案目录一、工程概述 1二、脚手架的搭设 2三、设计计算 8四、脚手架的拆除 13五、安全技术措施 16悬挑脚手架施工方案一、工程概述本工程位于天津市八里州碧桂园 D 区,建筑面积 1#楼 7326
412#楼 6328
413#楼 13103
63m2,1#楼髙 59
75m,地上建筑层数为 18层,地下一层,2#楼高 58
80m,地上建筑层数 18 层,地下一层
3#楼高 83
20m,地上建筑层数为 25 层,地下一层
三栋楼的结构体系为钢筋混凝土剪力墙结构
由于屋顶挑檐宽度基本都在 79cm 左右,外立面顶部利用吊篮无法施工,因此檐口以下两个楼层的外墙施工需另外搭设脚手架(其余外立面工程用吊篮施工作业),该脚手架搭设采用室内抗剪顶撑钢管悬挑加下部钢管斜支撑分段卸荷至主体结构
二、脚手架的搭设(一)施工准备1
搭设前由工程负责人逐级向工长、搭设人员与施工人员进行全面的安全施工技术交底
架料进场(1)钢管、扣件的质量要求与检查A 钢管的质量要求与检查标准钢管的几何尺寸表 1钢管类别外径壁厚最大长度无缝钢管(YB234-63)48mm3
5mm6000mm表 2项目检查项目质量要求新管1产品质量合格证必须具备2钢材质量检验报告3表面质量表面应平直,不应有裂纹、分层、压痕、划道与硬弯4外径与壁厚允许偏差不得超过 0
50mm5端面应平整,两端端面切斜偏差不得1
70mm6防锈处理必须进行防锈处理:镀锌或涂防锈漆旧管1钢管锈蚀程度应每年检查一次钢管锈蚀深度小于 0
50mm2其他项目见新
