2020-1-8 第 1 页大亚湾核电基地新建南区篮球场工程回填平整方案编制:审核:批准:深圳华兴建设有限公司 2006

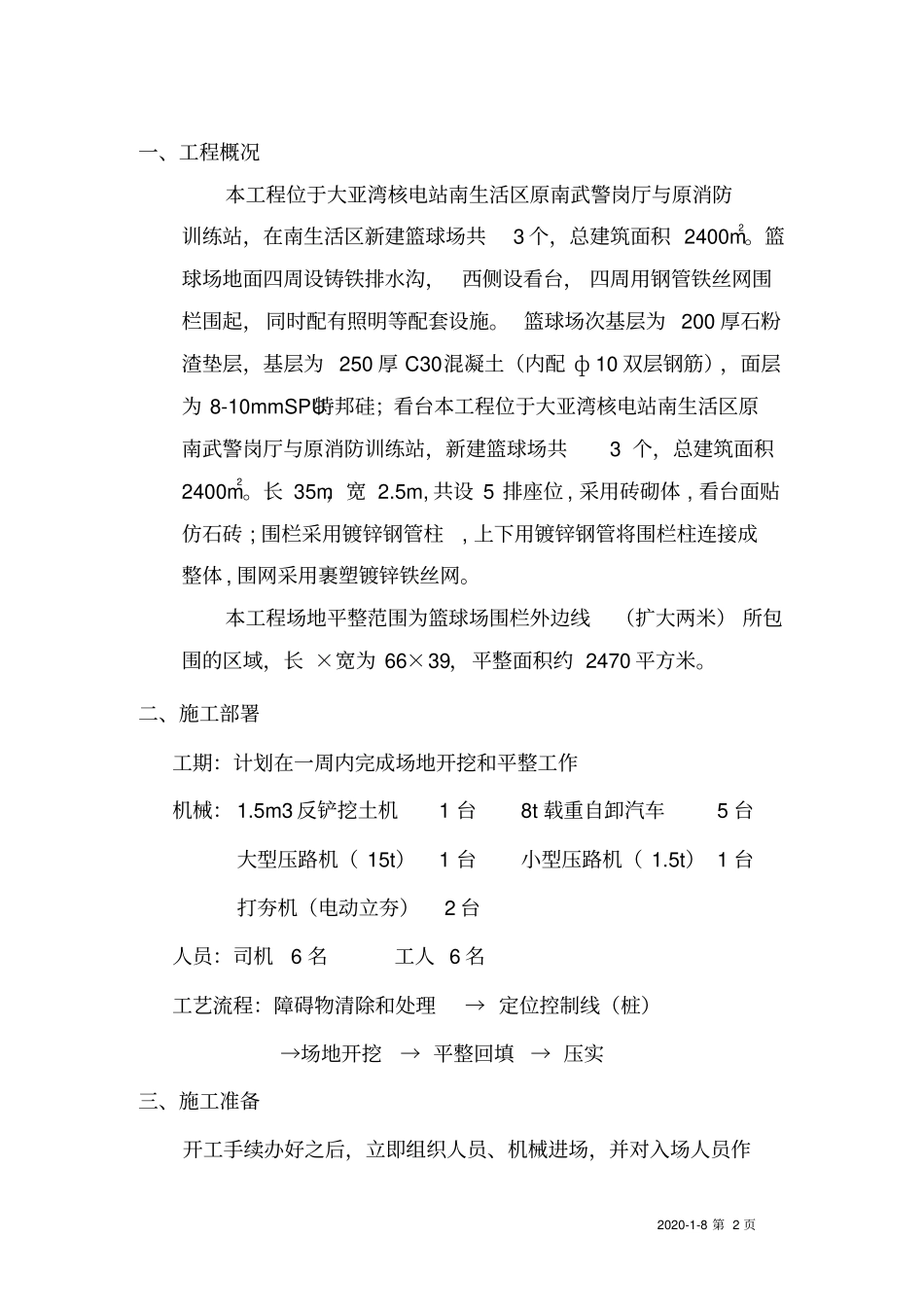

8 2020-1-8 第 2 页一、工程概况本工程位于大亚湾核电站南生活区原南武警岗厅与原消防训练站,在南生活区新建篮球场共3 个,总建筑面积 2400m2
篮球场地面四周设铸铁排水沟,西侧设看台, 四周用钢管铁丝网围栏围起,同时配有照明等配套设施
篮球场次基层为 200 厚石粉渣垫层,基层为 250 厚 C30混凝土(内配 ф 10 双层钢筋),面层为 8-10mmSPU特邦硅;看台本工程位于大亚湾核电站南生活区原南武警岗厅与原消防训练站,新建篮球场共3 个,总建筑面积2400m2
长 35m,宽 2
5m, 共设 5 排座位 , 采用砖砌体 , 看台面贴仿石砖 ; 围栏采用镀锌钢管柱, 上下用镀锌钢管将围栏柱连接成整体 , 围网采用裹塑镀锌铁丝网
本工程场地平整范围为篮球场围栏外边线(扩大两米) 所包围的区域,长 ×宽为 66×39,平整面积约 2470 平方米
二、施工部署工期:计划在一周内完成场地开挖和平整工作机械: 1
5m3 反铲挖土机1 台8t 载重自卸汽车5 台大型压路机( 15t)1 台小型压路机( 1
5t) 1 台打夯机(电动立夯)2 台人员:司机6 名工人 6 名工艺流程:障碍物清除和处理→ 定位控制线(桩)→场地开挖→ 平整回填→ 压实三、施工准备开工手续办好之后,立即组织人员、机械进场,并对入场人员作2020-1-8 第 3 页好安全技术交底

平整回填所用机械为一台日本兴产铢式反铲挖土机(1
5m3)和5 台 8t 载重的自卸汽车
现场人力组织机构由一名施工现场负责人和一名安全员负责指挥、监督,6 名汽车司机和 6 名工人配合回填土平整
机械、设备、机具等合理调配,合理安排,以确保施工进度和施工质量
所用自卸汽车均安排
