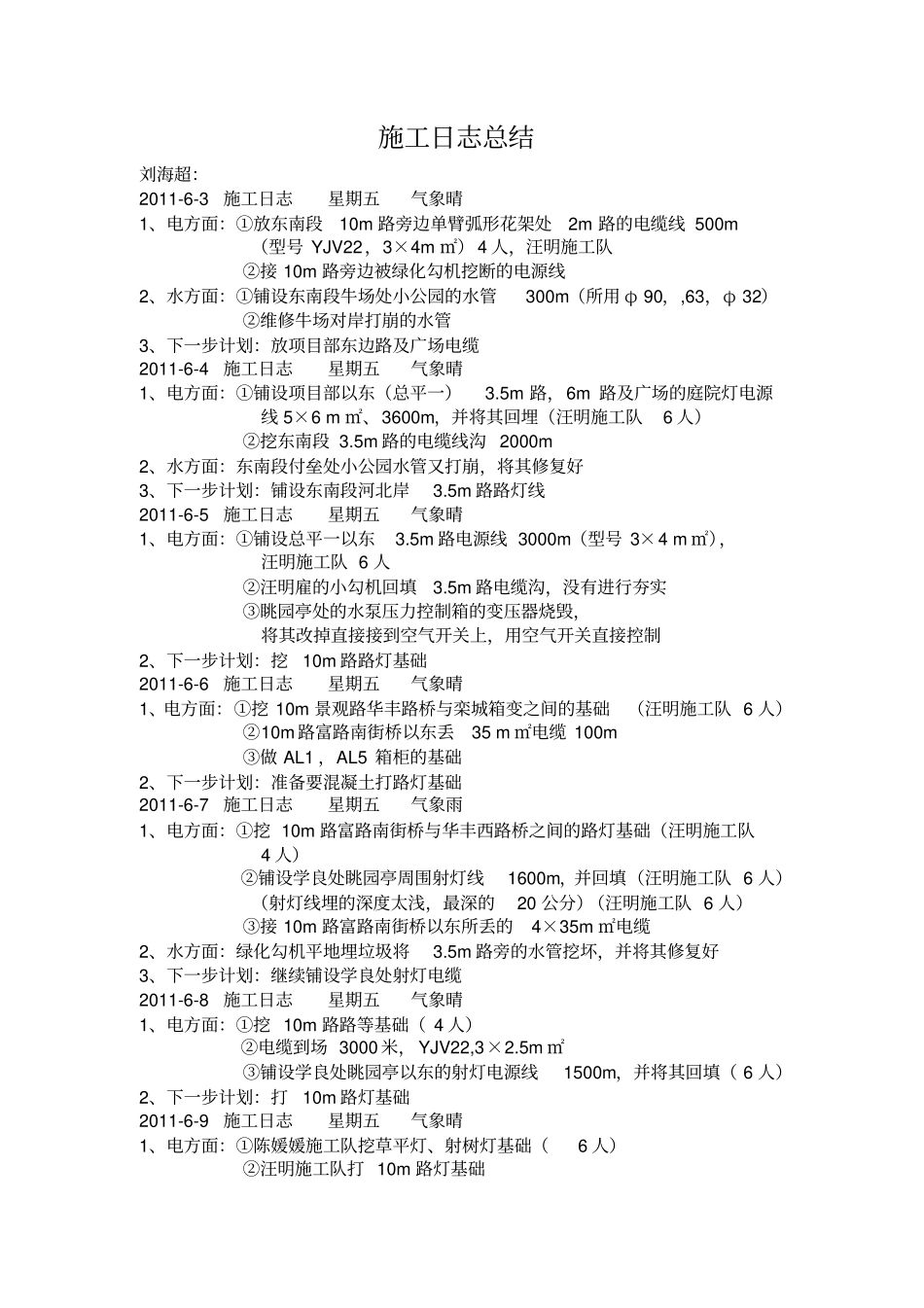

施工日志总结刘海超:2011-6-3 施工日志星期五气象晴1、电方面:①放东南段10m 路旁边单臂弧形花架处2m 路的电缆线 500m (型号 YJV22,3×4m ㎡) 4 人,汪明施工队②接 10m 路旁边被绿化勾机挖断的电源线2、水方面:①铺设东南段牛场处小公园的水管300m(所用 φ 90,,63,φ 32)②维修牛场对岸打崩的水管3、下一步计划:放项目部东边路及广场电缆2011-6-4 施工日志星期五气象晴1、电方面:①铺设项目部以东(总平一)3.5m 路,6m 路及广场的庭院灯电源线 5×6 m ㎡、3600m,并将其回埋(汪明施工队6 人)②挖东南段 3.5m 路的电缆线沟 2000m 2、水方面:东南段付垒处小公园水管又打崩,将其修复好3、下一步计划:铺设东南段河北岸3.5m 路路灯线2011-6-5 施工日志星期五气象晴1、电方面:①铺设总平一以东3.5m 路电源线 3000m(型号 3×4 m ㎡),汪明施工队 6 人②汪明雇的小勾机回填3.5m 路电缆沟,没有进行夯实③眺园亭处的水泵压力控制箱的变压器烧毁,将其改掉直接接到空气开关上,用空气开关直接控制2、下一步计划:挖10m 路路灯基础2011-6-6 施工日志星期五气象晴1、电方面:①挖 10m 景观路华丰路桥与栾城箱变之间的基础(汪明施工队 6 人)②10m 路富路南街桥以东丢35 m ㎡电缆 100m ③做 AL1 ,AL5 箱柜的基础2、下一步计划:准备要混凝土打路灯基础2011-6-7 施工日志星期五气象雨1、电方面:①挖 10m 路富路南街桥与华丰西路桥之间的路灯基础(汪明施工队4 人)②铺设学良处眺园亭周围射灯线1600m,并回填(汪明施工队 6 人)(射灯线埋的深度太浅,最深的20 公分)(汪明施工队 6 人)③接 10m 路富路南街桥以东所丢的4×35m ㎡电缆2、水方面:绿化勾机平地埋垃圾将3.5m 路旁的水管挖坏,并将其修复好3、下一步计划:继续铺设学良处射灯电缆2011-6-8 施工日志星期五气象晴1、电方面:①挖 10m 路路等基础( 4 人)②电缆到场 3000 米, YJV22,3×2.5m ㎡③铺设学良处眺园亭以东的射灯电源线1500m,并将其回填( 6 人)2、下一步计划:打10m 路灯基础2011-6-9 施工日志星期五气象晴1、电方面:①陈媛媛施工队挖草平灯、射树灯基础(6 人)②汪明施工队打 10m 路灯基础③绿化勾机挖钢架基础将学良西厕所处电缆挖坏,并将其修复好2、水方面:绿化勾机挖钢架基础将学良厕所水管挖坏,并将其修复3、下一步计划:①打灯基础,维修灯具。②铺设射灯电源线2...
