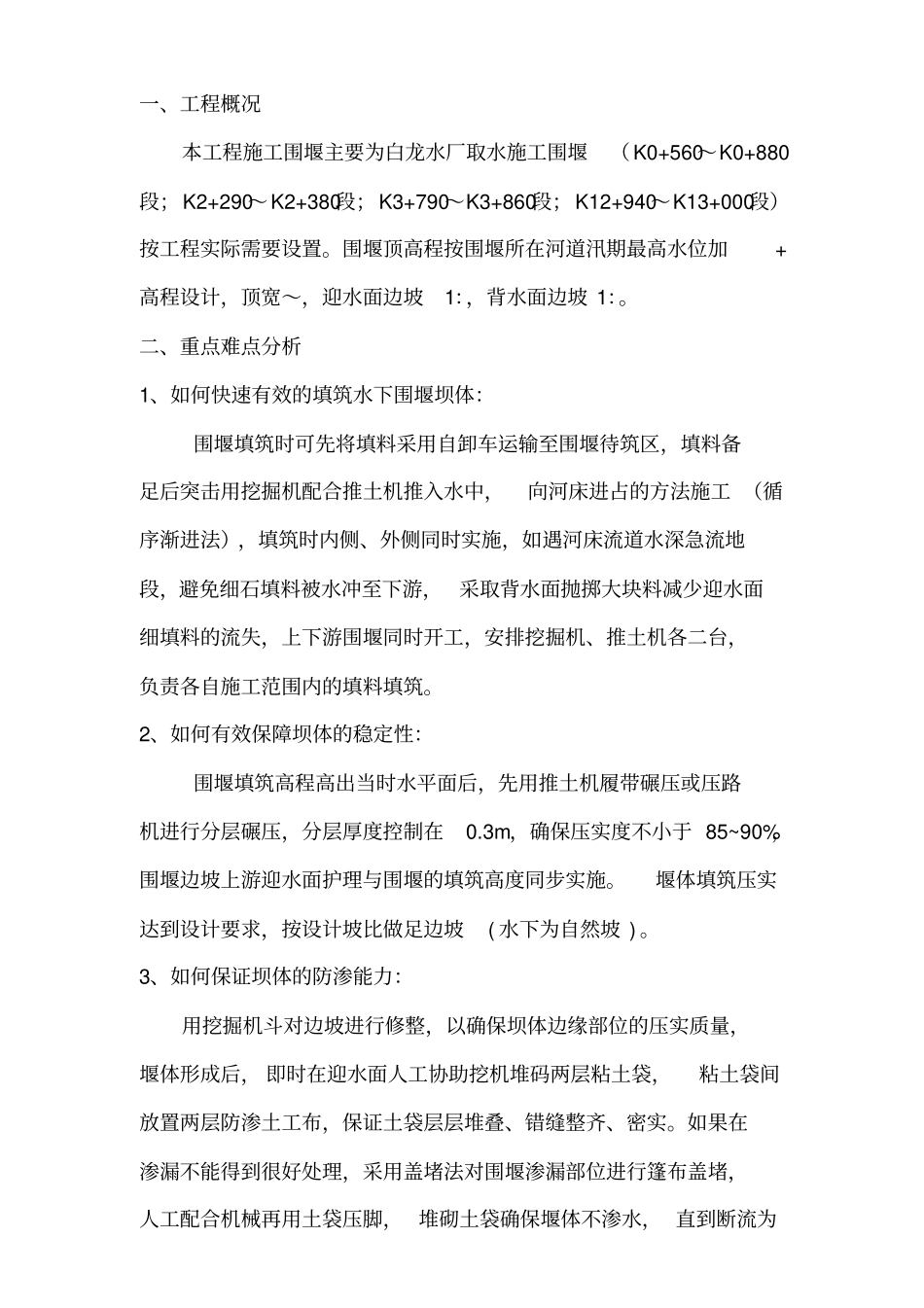

围堰、导流及开挖方式施工方案(白龙水厂一期工程)编 制 人:马方才审 核 人:批 准 人:四川贵生劳务有限公司项目经理部2017 年月日围堰导流及开挖方式施工方案一、工程概况本工程施工围堰主要为白龙水厂取水施工围堰(K0+560~K0+880段;K2+290~K2+380段;K3+790~K3+860段;K12+940~K13+000段)按工程实际需要设置
围堰顶高程按围堰所在河道汛期最高水位加+高程设计,顶宽~,迎水面边坡1:,背水面边坡 1:
二、重点难点分析1、如何快速有效的填筑水下围堰坝体:围堰填筑时可先将填料采用自卸车运输至围堰待筑区,填料备足后突击用挖掘机配合推土机推入水中,向河床进占的方法施工 (循序渐进法),填筑时内侧、外侧同时实施,如遇河床流道水深急流地段,避免细石填料被水冲至下游,采取背水面抛掷大块料减少迎水面细填料的流失,上下游围堰同时开工,安排挖掘机、推土机各二台,负责各自施工范围内的填料填筑
2、如何有效保障坝体的稳定性:围堰填筑高程高出当时水平面后,先用推土机履带碾压或压路机进行分层碾压,分层厚度控制在0
3m,确保压实度不小于 85~90%,围堰边坡上游迎水面护理与围堰的填筑高度同步实施
堰体填筑压实达到设计要求,按设计坡比做足边坡( 水下为自然坡 )
3、如何保证坝体的防渗能力:用挖掘机斗对边坡进行修整,以确保坝体边缘部位的压实质量,堰体形成后, 即时在迎水面人工协助挖机堆码两层粘土袋,粘土袋间放置两层防渗土工布,保证土袋层层堆叠、错缝整齐、密实
如果在渗漏不能得到很好处理,采用盖堵法对围堰渗漏部位进行篷布盖堵,人工配合机械再用土袋压脚, 堆砌土袋确保堰体不渗水, 直到断流为止

如果在渗漏仍然不能得到很好处理,流量过大的情况下,需在围堰下游增设一截水槽,增加排水设备的投入,加大排水量,对渗漏水进行强排,保证基坑在干处进行混凝土作业施工
