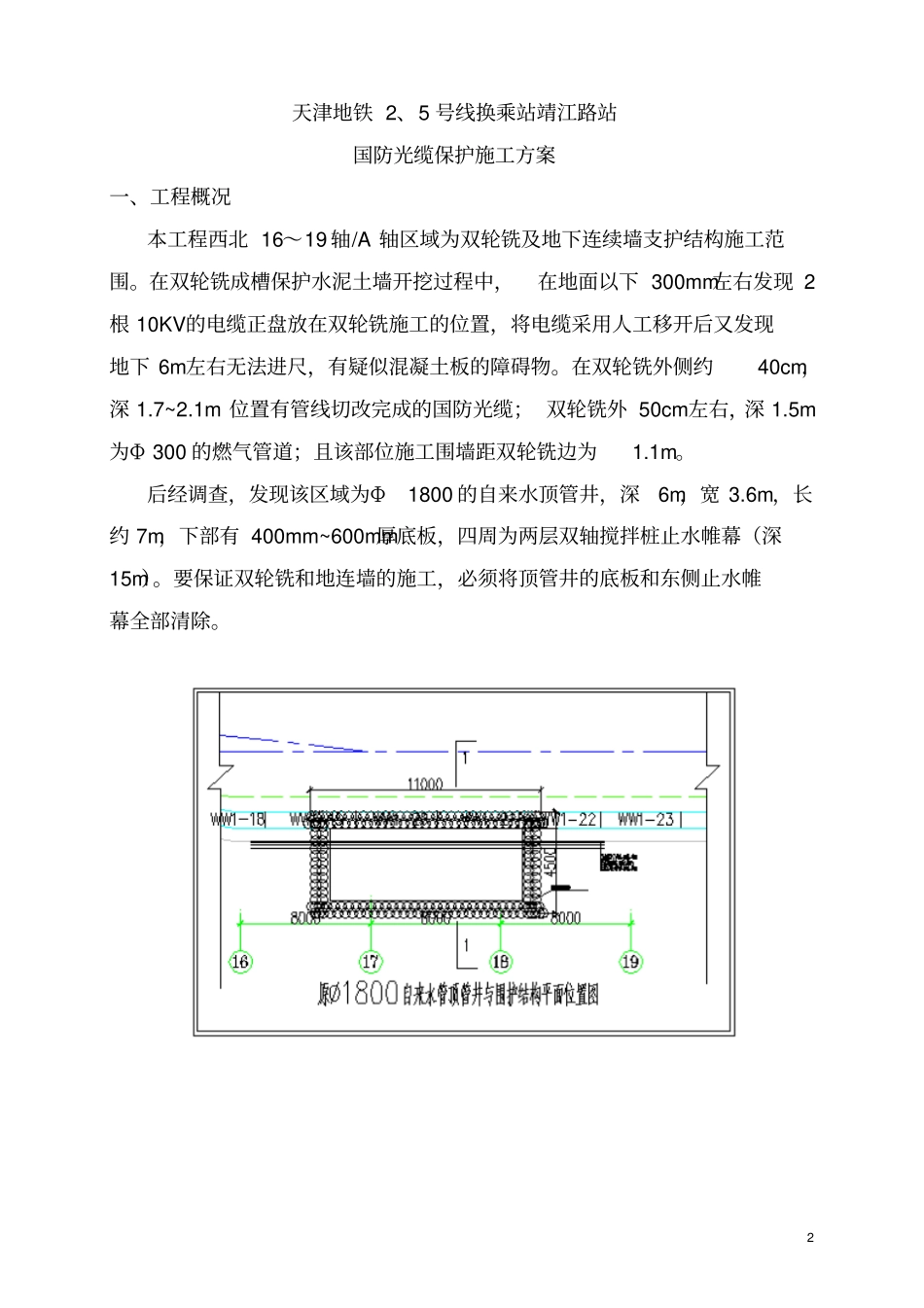

word 格式文档专业整理天津地铁 2 号线与 5 号线换乘站靖江路站国防光缆保护施工方案中铁建工集团有限公司1 天津地铁 2、5 号线换乘站靖江路站项目2015 年 7 月目录一、工程概况 . ............................................................. 2 二、工程地质情况及水文条件. ............................................... 3 三、总体思路 . ............................................................. 3 四、施工程序 . ............................................................. 3 4.1 人工移除 10KV电缆 ................................................... 3 4.2 双液注浆土体加固.................................................... 4 4.3 钢板桩支护 .......................................................... 7 4.4 土方开挖 ........................................................... 10 4.5 双轮铣施工 ......................................................... 11 4.4.1双轮铣施工步骤 .................................................. 114.4.2施工参数 ........................................................ 114.4.3施工安全技术措施 ................................................ 11 五、安全、文明施工措施. .................................................. 11 5.1 、安全生产措施 ...................................................... 12 5.2 、文明施工措施 ...................................................... 12 2 天津地铁 2、5 号线换乘站靖江路站国防光缆保护施工方案一、工程概况本工程西北 16~19 轴/A 轴区域为双轮铣及地下连续墙支护结构施工范围。在双轮铣成槽保护水泥土墙开挖过程中,在地面以下 300mm左右发现 2根 10KV的电缆正盘放在双轮铣施工的位置,将电缆采用人工移开后又发现地下 6m左右无法进尺,有疑似混凝土板的障碍物。在双轮铣外侧约40cm,深 1.7~2.1m 位置有管线切改完成的国防光缆; 双轮铣外 50cm左右,深 1.5m为Φ 300 的燃气管道;且该部位施工围墙距双轮铣边为1.1m。后经调查,发现该区域为Φ1800 的自来水顶管井,深6m,宽 3.6m,长约 7m,下部有 400mm~600mm厚底板,四周为两层双轴搅拌桩止水帷幕(深15m)。要保证双轮铣和地连墙的施工,必...
