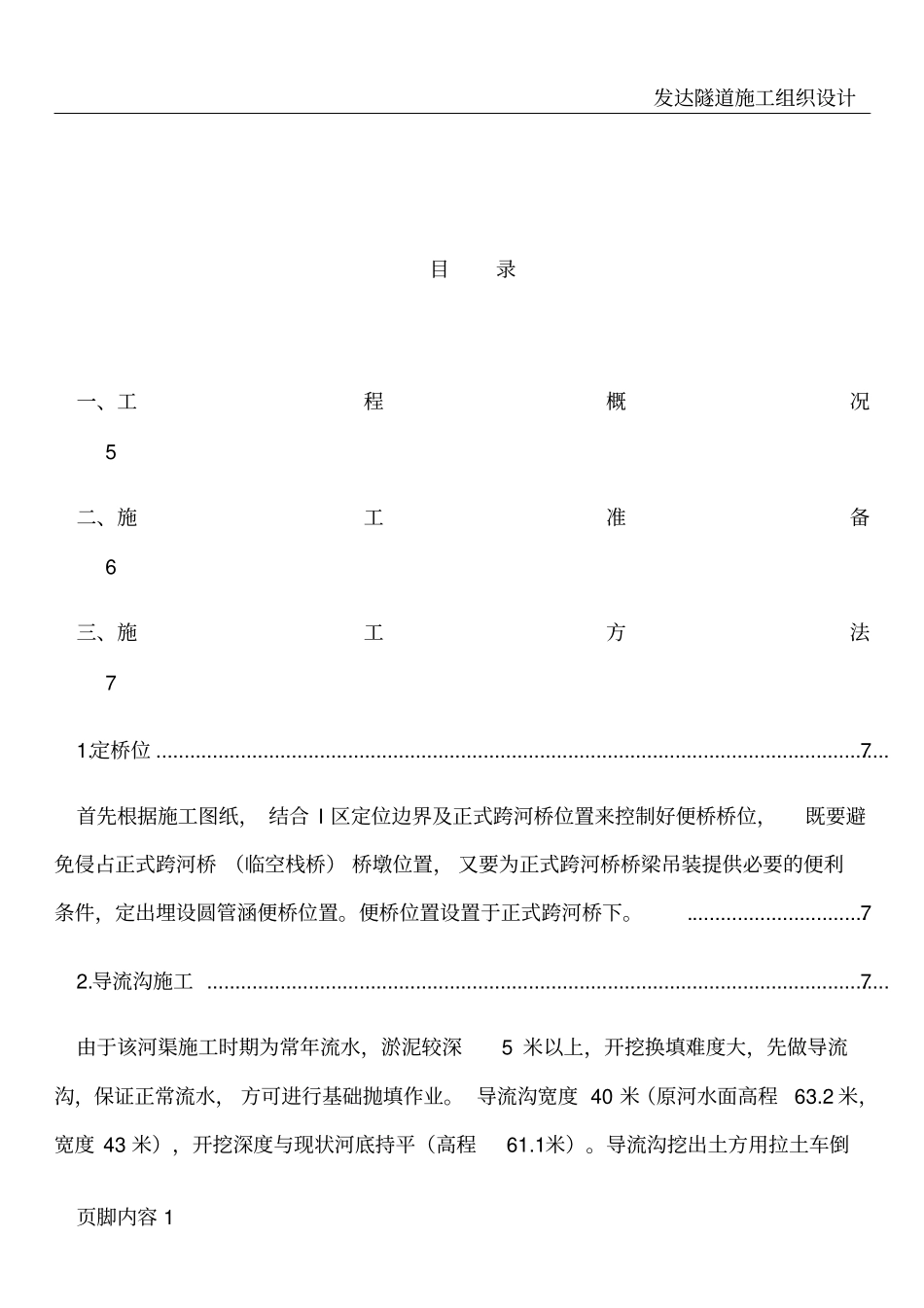

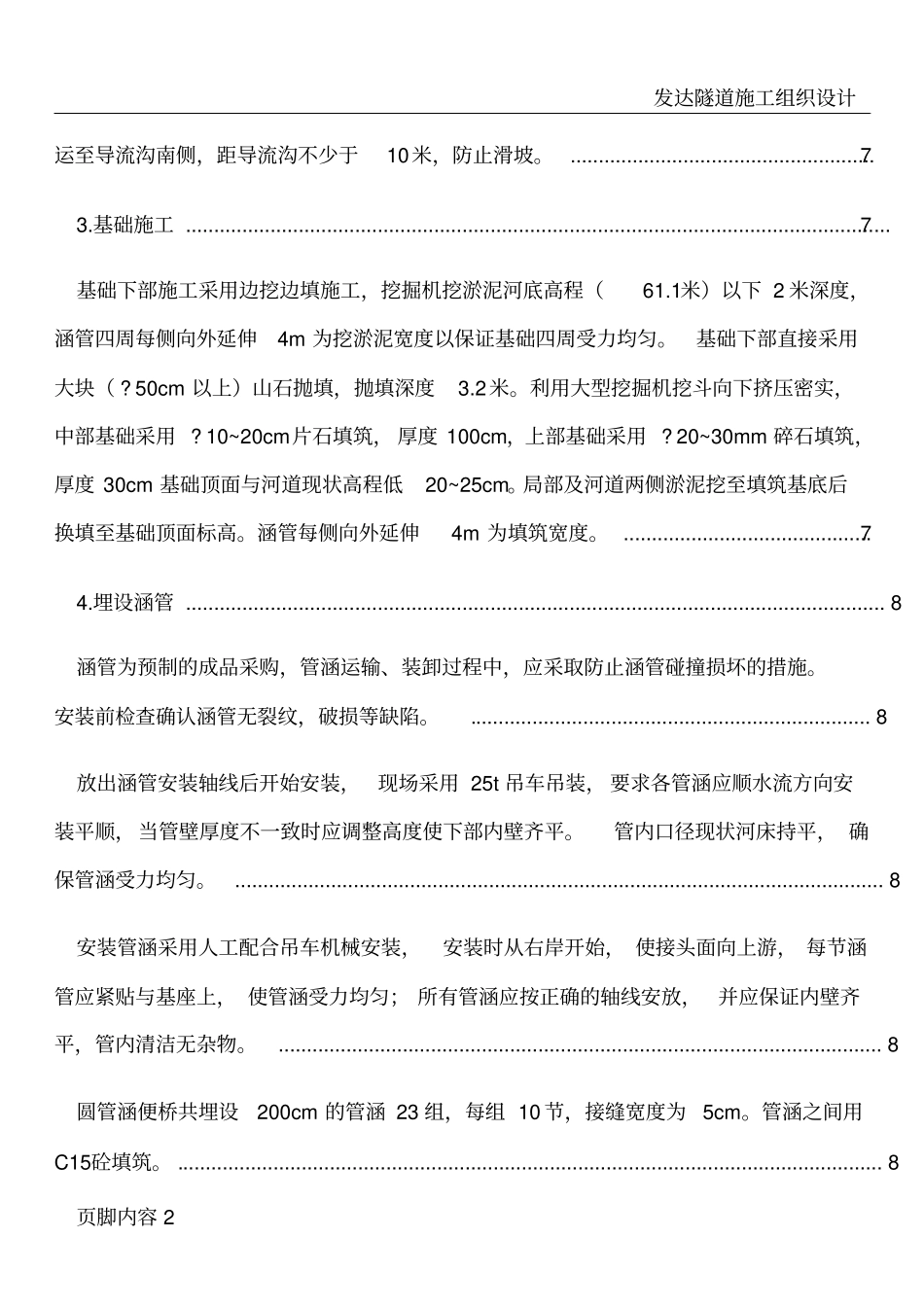

发达隧道施工组织设计页脚内容 0舞阳县澧河水环境综合治理生态PPP项目便桥施工方案编制:审核:审批:2018.03.12发达隧道施工组织设计页脚内容 1目录一、工程概况5二、施工准备6三、施工方法71.定桥位 .................................................................................................................................. 7首先根据施工图纸, 结合 I 区定位边界及正式跨河桥位置来控制好便桥桥位,既要避免侵占正式跨河桥 (临空栈桥) 桥墩位置, 又要为正式跨河桥桥梁吊装提供必要的便利条件,定出埋设圆管涵便桥位置。便桥位置设置于正式跨河桥下。................................ 72.导流沟施工 ......................................................................................................................... 7由于该河渠施工时期为常年流水,淤泥较深5 米以上,开挖换填难度大,先做导流沟,保证正常流水, 方可进行基础抛填作业。 导流沟宽度 40 米(原河水面高程63.2 米,宽度 43 米),开挖深度与现状河底持平(高程61.1米)。导流沟挖出土方用拉土车倒发达隧道施工组织设计页脚内容 2运至导流沟南侧,距导流沟不少于10米,防止滑坡。 ...................................................... 73.基础施工 ............................................................................................................................. 7基础下部施工采用边挖边填施工,挖掘机挖淤泥河底高程(61.1米)以下 2 米深度,涵管四周每侧向外延伸4m 为挖淤泥宽度以保证基础四周受力均匀。基础下部直接采用大块( ? 50cm 以上)山石抛填,抛填深度3.2米。利用大型挖掘机挖斗向下挤压密实,中部基础采用 ? 10~20cm片石填筑, 厚度 100cm,上部基础采用 ? 20~30mm 碎石填筑,厚度 30cm 基础顶面与河道现状高程低20~25cm。局部及河道两侧淤泥挖至填筑基底后换填至基础顶面标高。涵管每侧向外延伸4m 为填筑宽度。 ............................................ 74.埋设涵管 ............................................................................................................................ 8涵管为预制的成品采购,管涵运输、装卸过程中,应采取防止涵管碰撞损坏的措施。安装前检查确认涵管无裂纹,破损等缺陷。.........................
