自贡市东部污水处理厂(一期)项目及配套管网工程(代家坝溢流口至1 号提升泵站)土围堰专项施工方案承载城市梦想建筑美好生活上海城建市政工程(集团)有限公司2018 年 05 月 15 日上海城建市政工程(集团)有限公司- 自贡东部污水处理厂(一期)项目及配套管网工程1 会 签 页编制单位:上海城建市政工程(集团)有限公司总工程师:工程技术部:编制人:编制日期: 2018 年 5 月 15 日上海城建市政工程(集团)有限公司- 自贡东部污水处理厂(一期)项目及配套管网工程2 土围堰专项施工方案一、工程概况(一)、概况简介本工程位于自贡市, 为釜溪河北岸截污干管工程, 起点为代家坝溢流口(桩号 K0+000),至 1 号提升泵站(桩号K5+440)
该工程位于釜溪河旁管道开挖附近,场地为构造剥蚀、侵蚀、堆积形成的红层浅丘地貌,斜坡坡度约为30o~60o,高差一般不超过40m
斜坡表层为可塑状粉质粘土;下伏泥岩,岩层产状15o∠5o
本工程围堰施工内容包括沿河道敷设截污管5449 米
(二)、围堰形式选择原则1、要安全可靠,能满足稳定、抗渗及抗冲要求2、对地基起保护作用,结构简单,施工方便
3、能充分利用当地材料,同时能满足施工要求

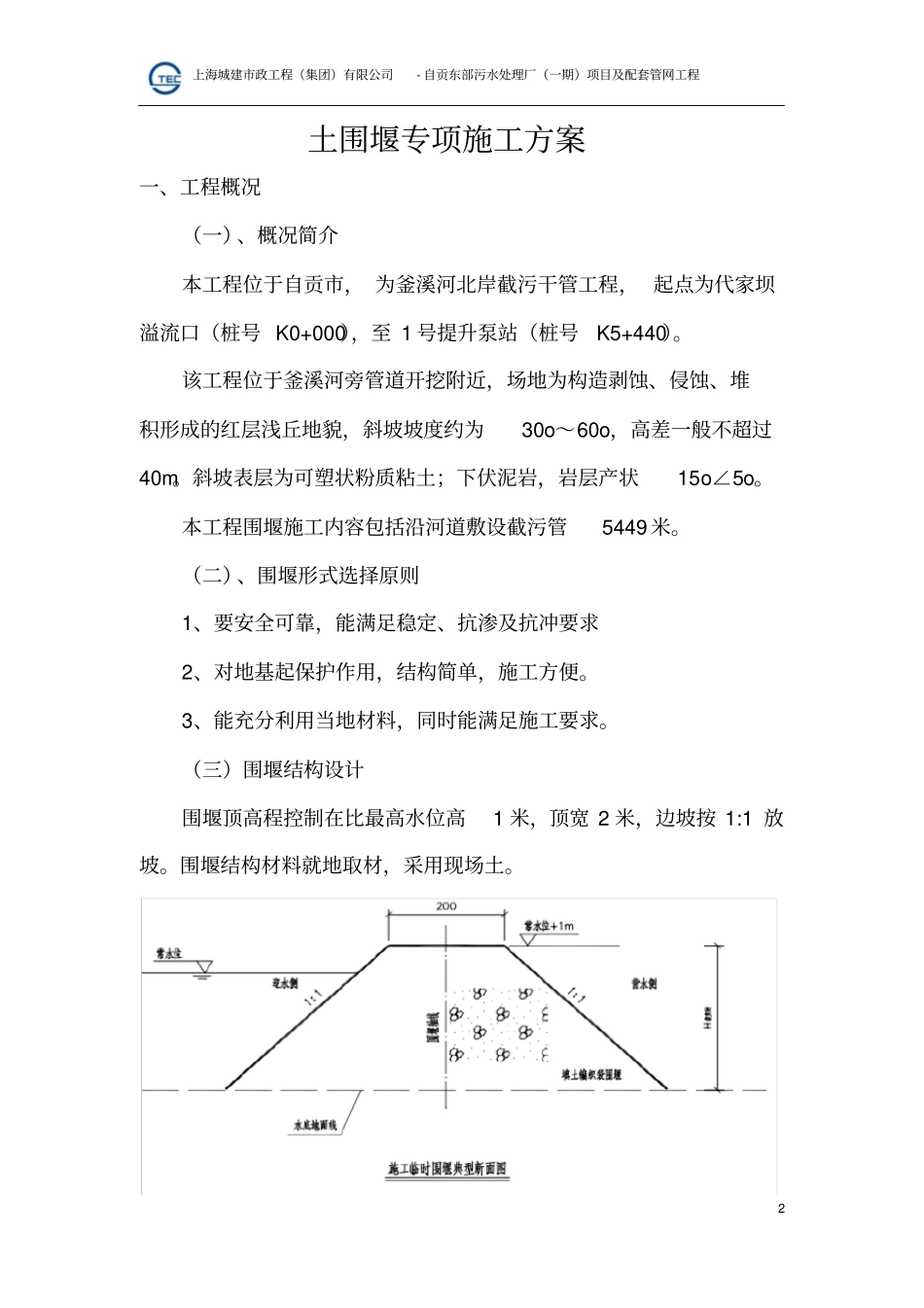

(三)围堰结构设计围堰顶高程控制在比最高水位高1 米,顶宽 2 米,边坡按 1:1 放坡
围堰结构材料就地取材,采用现场土
上海城建市政工程(集团)有限公司- 自贡东部污水处理厂(一期)项目及配套管网工程3 二、主要应用标准和规范1、自贡市东部污水处理厂(一期)项目及配套管网工程相应图纸;2、施工组织设计及相关文件;3、踏勘工地,从现场调查、采集、咨询所获取的信息
三、施工准备1、技术准备1
1 、熟悉和分析工程地质、水文地质资料、基础形状尺寸和埋深情况、施工水位和流速、河床地质和周边情况分析等
2 、制定详细的施工施工方案审批后实施,实施前需对围
