吐鲁番地区 2013年重要农村公路建设项目第一合同段沙尔湖运煤专线 G312线 K3850岔口 - 鄯善火车站镇(二期)农村公路建设项目土工布工程施工方案施工单位 :皓泰投资集团有限责任公司二〇一三年十月土工布工程施工方案本合同段易溶盐路段采用铺设土工布隔断层,所用材料为丙烯淋膜编织布
一、土工布隔断层工程数量:路段处理长度: 4670m,铺设宽度: 9

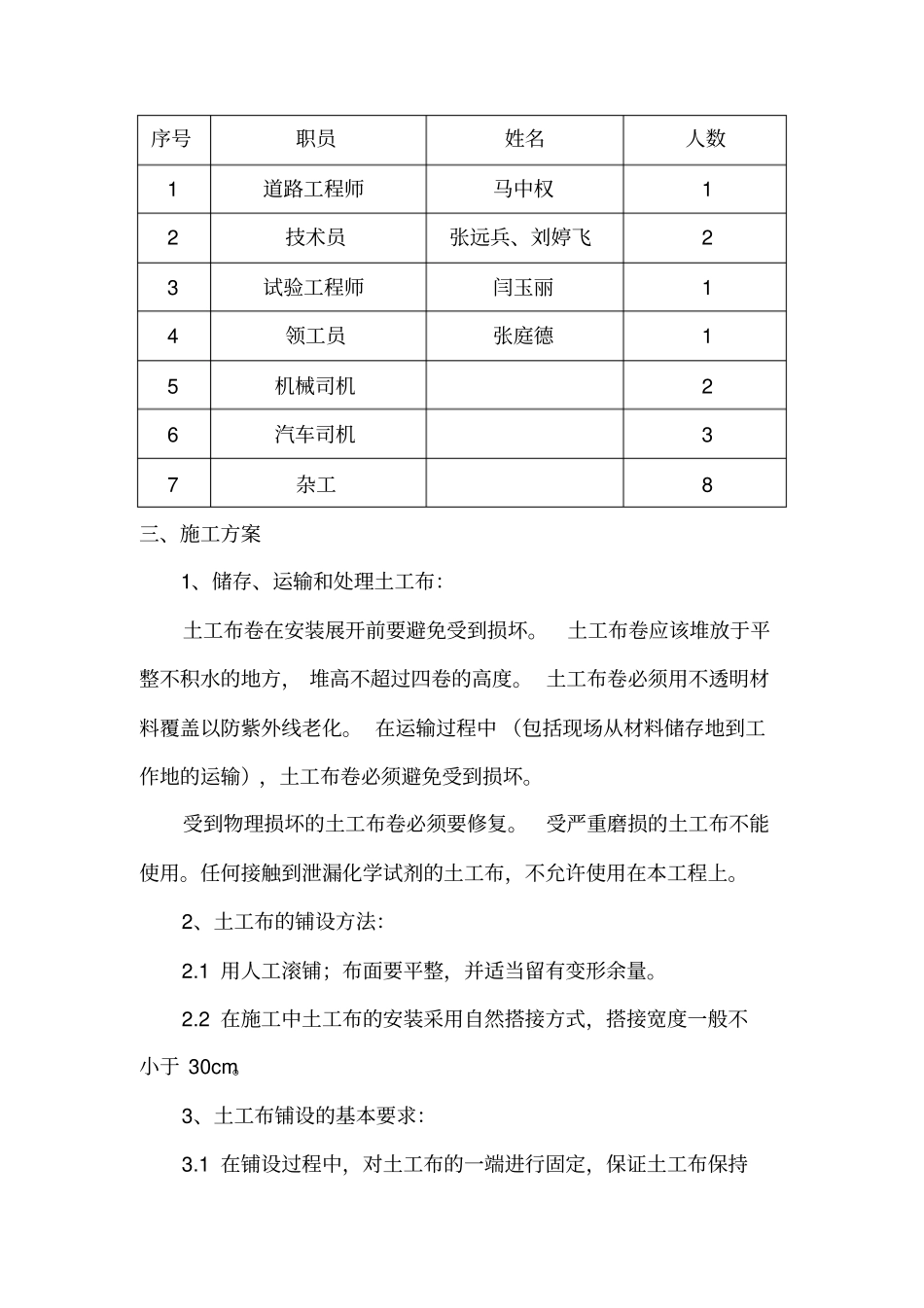

88m,土工布: 46140㎡二、现场人员及设备施工劳动力安排计划参加施工人员表序号职员姓名人数1 道路工程师马中权1 2 技术员张远兵、刘婷飞2 3 试验工程师闫玉丽1 4 领工员张庭德1 5 机械司机2 6 汽车司机3 7 杂工8 三、施工方案1、储存、运输和处理土工布:土工布卷在安装展开前要避免受到损坏
土工布卷应该堆放于平整不积水的地方, 堆高不超过四卷的高度
土工布卷必须用不透明材料覆盖以防紫外线老化
在运输过程中 (包括现场从材料储存地到工作地的运输),土工布卷必须避免受到损坏
受到物理损坏的土工布卷必须要修复
受严重磨损的土工布不能使用
任何接触到泄漏化学试剂的土工布,不允许使用在本工程上
2、土工布的铺设方法:2
1 用人工滚铺;布面要平整,并适当留有变形余量
2 在施工中土工布的安装采用自然搭接方式,搭接宽度一般不小于 30cm
3、土工布铺设的基本要求:3
1 在铺设过程中,对土工布的一端进行固定,保证土工布保持拉紧的状态
2所有的土工布都须用砂袋压住,砂袋将在铺设期间使用并保留到铺设上面一层材料

4、土工布铺设工艺流程土工布铺设工艺流程图是5、土工布铺设工艺要求5
1 路基检查:检查路基是否平整、坚实,如有异物,应事先处理妥善
2试铺 : 根据现场情况,确定土工布尺寸,裁剪后予以试铺,裁剪尺寸应准确
3 检查撒拉宽度是否合适,搭接处应平整,松紧适度
4 定位:用沙袋将两幅土工
