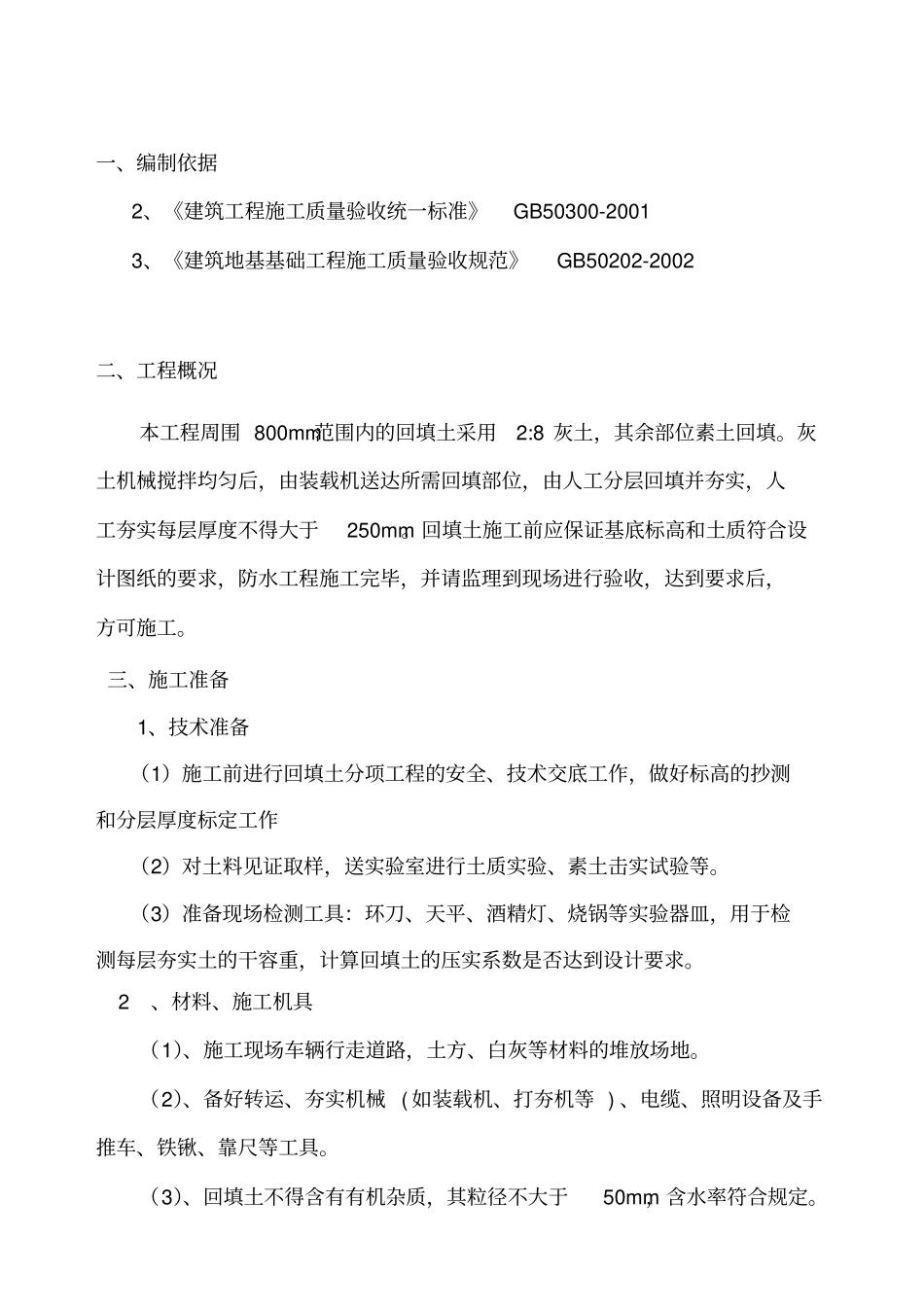

一、编制依据2、《建筑工程施工质量验收统一标准》GB50300-20013、《建筑地基基础工程施工质量验收规范》GB50202-2002二、工程概况本工程周围 800mm范围内的回填土采用2:8 灰土,其余部位素土回填
灰土机械搅拌均匀后,由装载机送达所需回填部位,由人工分层回填并夯实,人工夯实每层厚度不得大于250mm
回填土施工前应保证基底标高和土质符合设计图纸的要求,防水工程施工完毕,并请监理到现场进行验收,达到要求后,方可施工
三、施工准备1、技术准备(1)施工前进行回填土分项工程的安全、技术交底工作,做好标高的抄测和分层厚度标定工作(2)对土料见证取样,送实验室进行土质实验、素土击实试验等
(3)准备现场检测工具:环刀、天平、酒精灯、烧锅等实验器皿,用于检测每层夯实土的干容重,计算回填土的压实系数是否达到设计要求
2、材料、施工机具(1)、施工现场车辆行走道路,土方、白灰等材料的堆放场地
(2)、备好转运、夯实机械 ( 如装载机、打夯机等 ) 、电缆、照明设备及手推车、铁锹、靠尺等工具
(3)、回填土不得含有有机杂质,其粒径不大于50mm,含水率符合规定

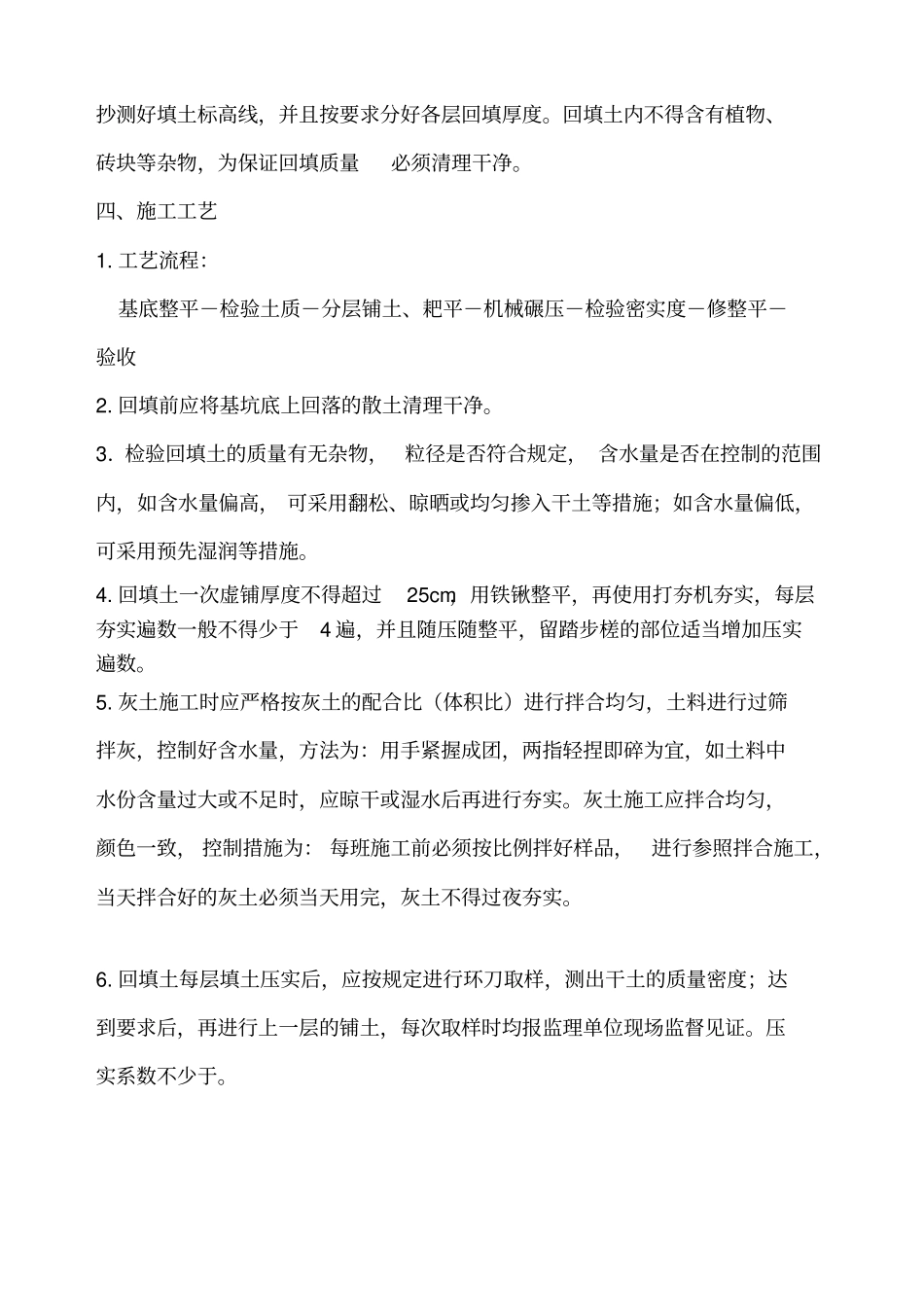

抄测好填土标高线,并且按要求分好各层回填厚度
回填土内不得含有植物、砖块等杂物,为保证回填质量必须清理干净
四、施工工艺1
工艺流程:基底整平-检验土质-分层铺土、耙平-机械碾压-检验密实度-修整平-验收2
回填前应将基坑底上回落的散土清理干净
3.检验回填土的质量有无杂物,粒径是否符合规定, 含水量是否在控制的范围内,如含水量偏高, 可采用翻松、晾晒或均匀掺入干土等措施;如含水量偏低,可采用预先湿润等措施
回填土一次虚铺厚度不得超过25cm,用铁锹整平,再使用打夯机夯实,每层夯实遍数一般不得少于4 遍,并且随压随整平,留踏步槎的部位适当增加压实遍数
灰土施工时应严格按灰土的配合比(体积比)进行
