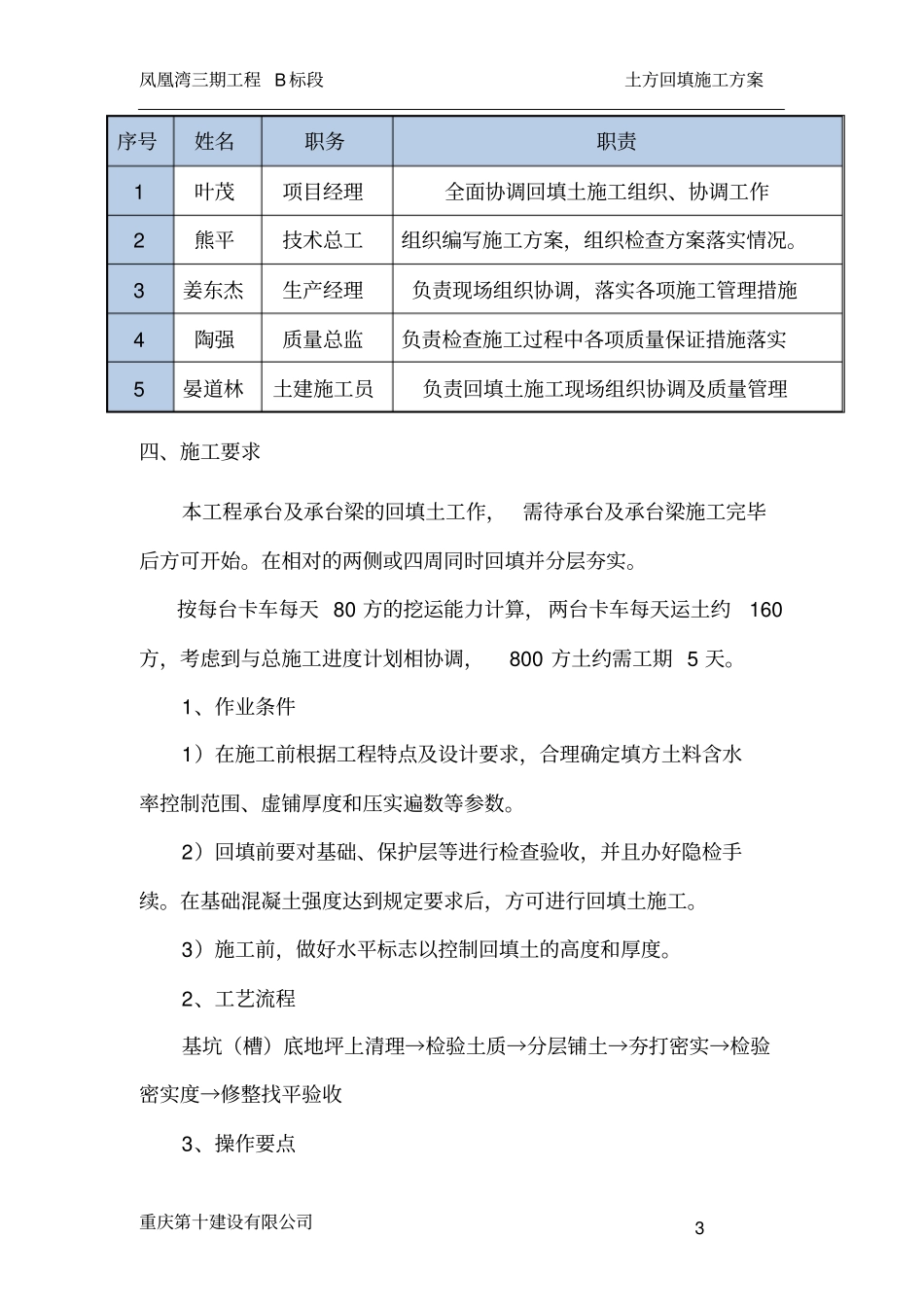

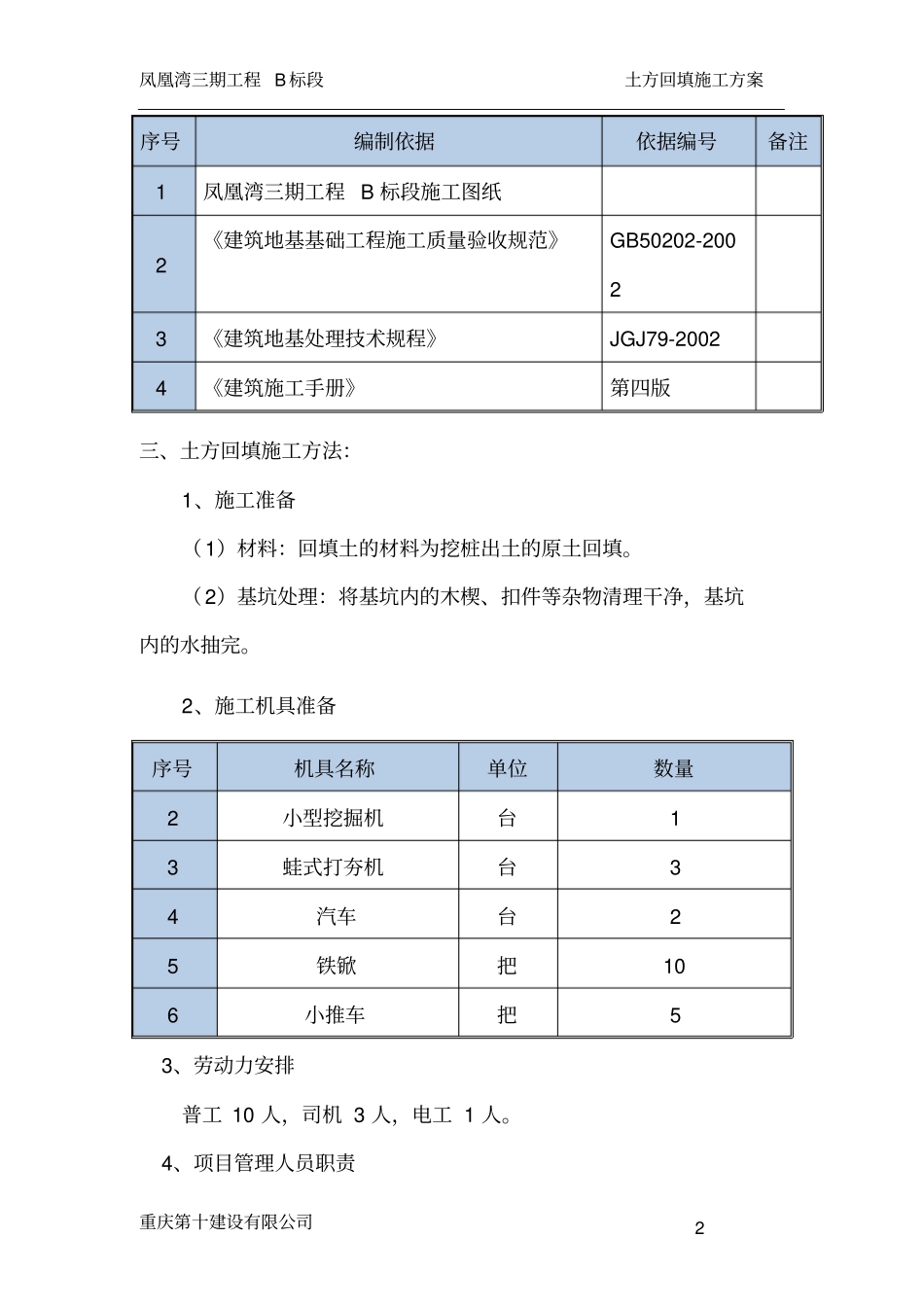

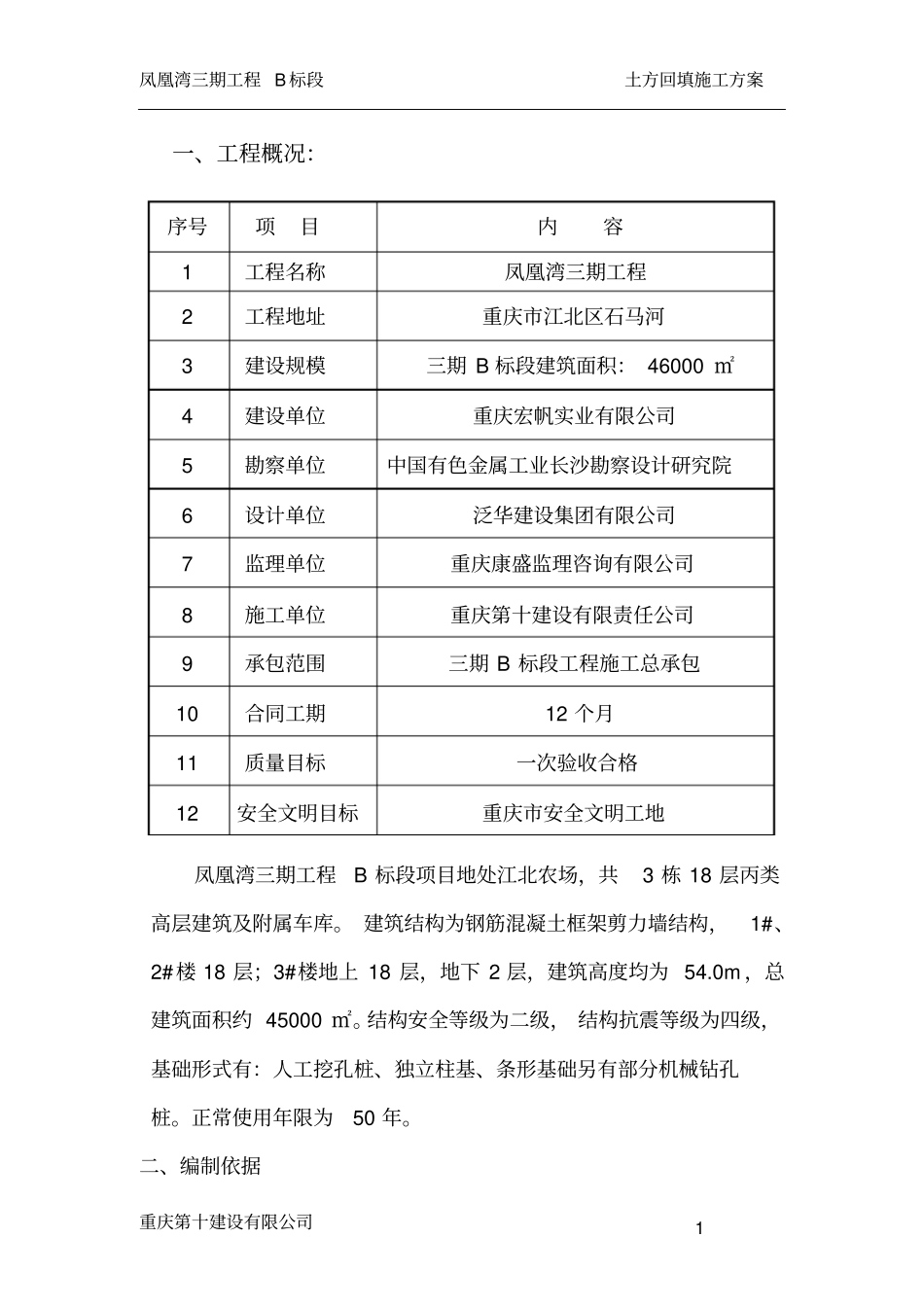

凤凰湾三期工程 B 标段土方回填施工方案重庆第十建设有限公司1 一、工程概况:序号项目内容1 工程名称凤凰湾三期工程2 工程地址重庆市江北区石马河3 建设规模三期 B 标段建筑面积: 46000 ㎡4 建设单位重庆宏帆实业有限公司5 勘察单位中国有色金属工业长沙勘察设计研究院6 设计单位泛华建设集团有限公司7 监理单位重庆康盛监理咨询有限公司8 施工单位重庆第十建设有限责任公司9 承包范围三期 B 标段工程施工总承包10 合同工期12 个月11 质量目标一次验收合格12 安全文明目标重庆市安全文明工地凤凰湾三期工程B 标段项目地处江北农场,共3 栋 18 层丙类高层建筑及附属车库。 建筑结构为钢筋混凝土框架剪力墙结构,1#、2#楼 18 层;3#楼地上 18 层,地下 2 层,建筑高度均为 54.0m ,总建筑面积约 45000 ㎡。结构安全等级为二级, 结构抗震等级为四级,基础形式有:人工挖孔桩、独立柱基、条形基础另有部分机械钻孔桩。正常使用年限为50 年。二、编制依据凤凰湾三期工程 B 标段土方回填施工方案重庆第十建设有限公司2 序号编制依据依据编号备注1 凤凰湾三期工程 B 标段施工图纸2 《建筑地基基础工程施工质量验收规范》GB50202-2002 3 《建筑地基处理技术规程》JGJ79-2002 4 《建筑施工手册》第四版三、土方回填施工方法:1、施工准备(1)材料:回填土的材料为挖桩出土的原土回填。(2)基坑处理:将基坑内的木楔、扣件等杂物清理干净,基坑内的水抽完。2、施工机具准备序号机具名称单位数量2 小型挖掘机台1 3 蛙式打夯机台3 4 汽车台2 5 铁锨把10 6 小推车把5 3、劳动力安排普工 10 人,司机 3 人,电工 1 人。4、项目管理人员职责凤凰湾三期工程 B 标段土方回填施工方案重庆第十建设有限公司3 序号姓名职务职责1 叶茂项目经理全面协调回填土施工组织、协调工作2 熊平技术总工组织编写施工方案,组织检查方案落实情况。3 姜东杰生产经理负责现场组织协调,落实各项施工管理措施4 陶强质量总监负责检查施工过程中各项质量保证措施落实5 晏道林土建施工员负责回填土施工现场组织协调及质量管理四、施工要求本工程承台及承台梁的回填土工作,需待承台及承台梁施工完毕后方可开始。在相对的两侧或四周同时回填并分层夯实。按每台卡车每天 80 方的挖运能力计算,两台卡车每天运土约160方,考虑到与总施工进度计划相协调,800 方土约需工期 5 天。1、作业条件1)在施工前...
