土方开挖、基坑支护及降水安全方案2 第一部分综合说明1

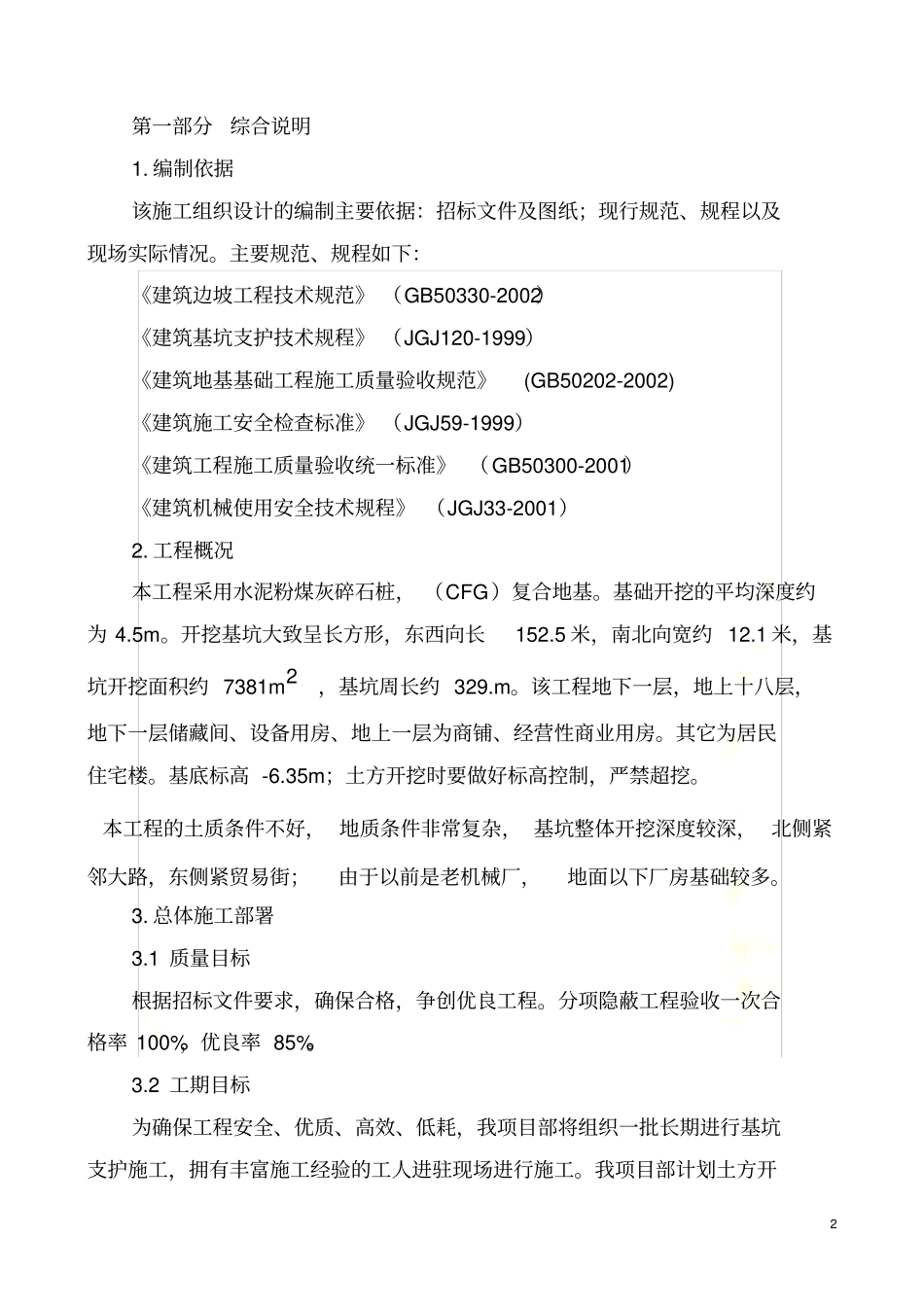

编制依据该施工组织设计的编制主要依据:招标文件及图纸;现行规范、规程以及现场实际情况
主要规范、规程如下:《建筑边坡工程技术规范》 (GB50330-2002)《建筑基坑支护技术规程》 (JGJ120-1999)《建筑地基基础工程施工质量验收规范》(GB50202-2002) 《建筑施工安全检查标准》 (JGJ59-1999)《建筑工程施工质量验收统一标准》 (GB50300-2001)《建筑机械使用安全技术规程》 (JGJ33-2001)2
工程概况本工程采用水泥粉煤灰碎石桩, (CFG)复合地基
基础开挖的平均深度约为 4
开挖基坑大致呈长方形,东西向长152
5 米,南北向宽约 12
1 米,基坑开挖面积约 7381m2,基坑周长约 329
该工程地下一层,地上十八层,地下一层储藏间、设备用房、地上一层为商铺、经营性商业用房
其它为居民住宅楼
基底标高 -6
35m;土方开挖时要做好标高控制,严禁超挖
本工程的土质条件不好, 地质条件非常复杂, 基坑整体开挖深度较深, 北侧紧邻大路,东侧紧贸易街;由于以前是老机械厂,地面以下厂房基础较多
总体施工部署3
1 质量目标根据招标文件要求,确保合格,争创优良工程
分项隐蔽工程验收一次合格率 100%,优良率 85%
2 工期目标为确保工程安全、优质、高效、低耗,我项目部将组织一批长期进行基坑支护施工,拥有丰富施工经验的工人进驻现场进行施工

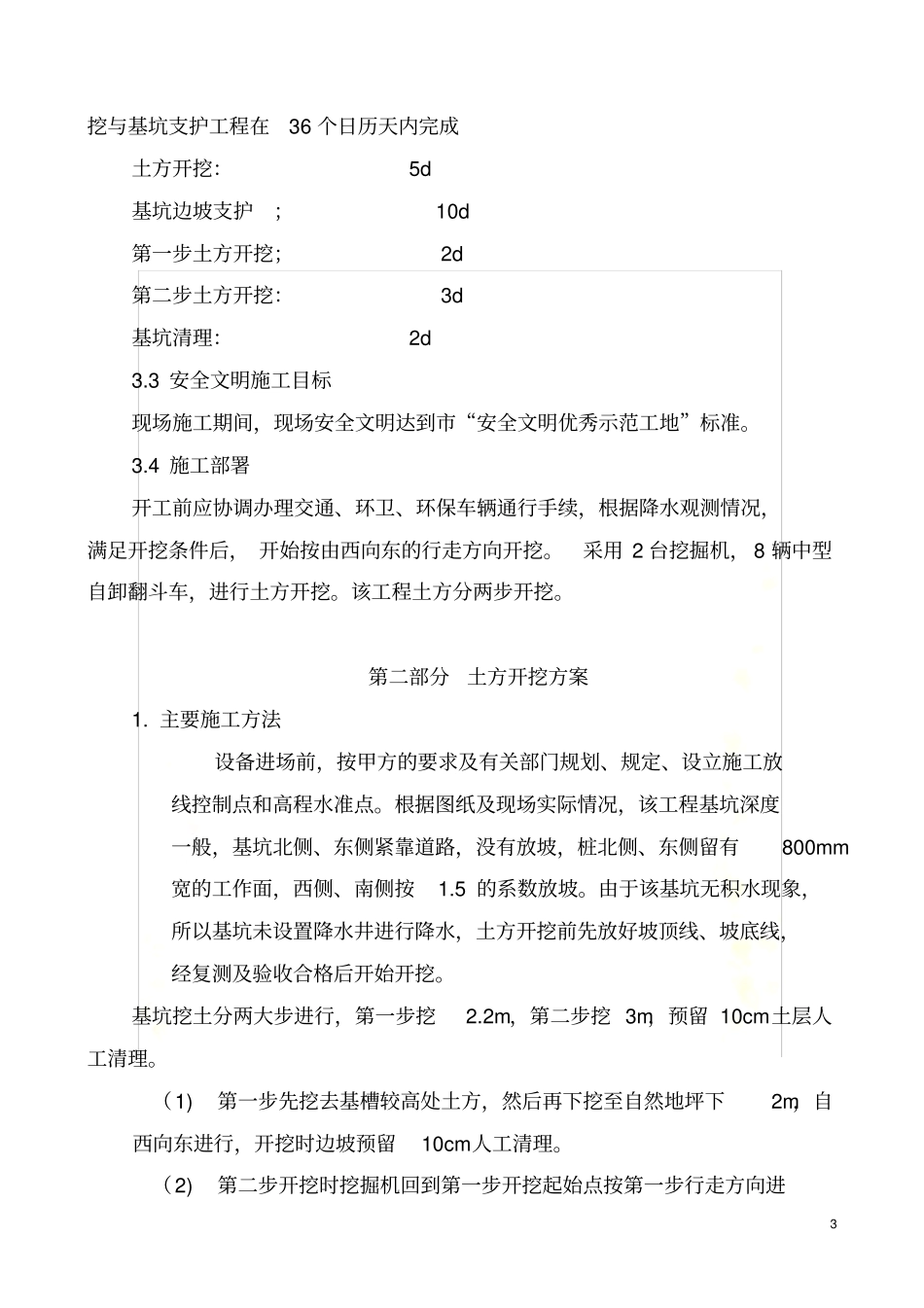

我项目部计划土方开3 挖与基坑支护工程在36 个日历天内完成土方开挖: 5d 基坑边坡支护; 10d 第一步土方开挖; 2d 第二步土方开挖: 3d 基坑清理: 2d 3
3 安全文明施工目标现场施工期间,现场安全文明达到市“安全文明优秀示范工地”标准
4 施工部署开工前应协调办理交通、环卫、环保车辆通行手
