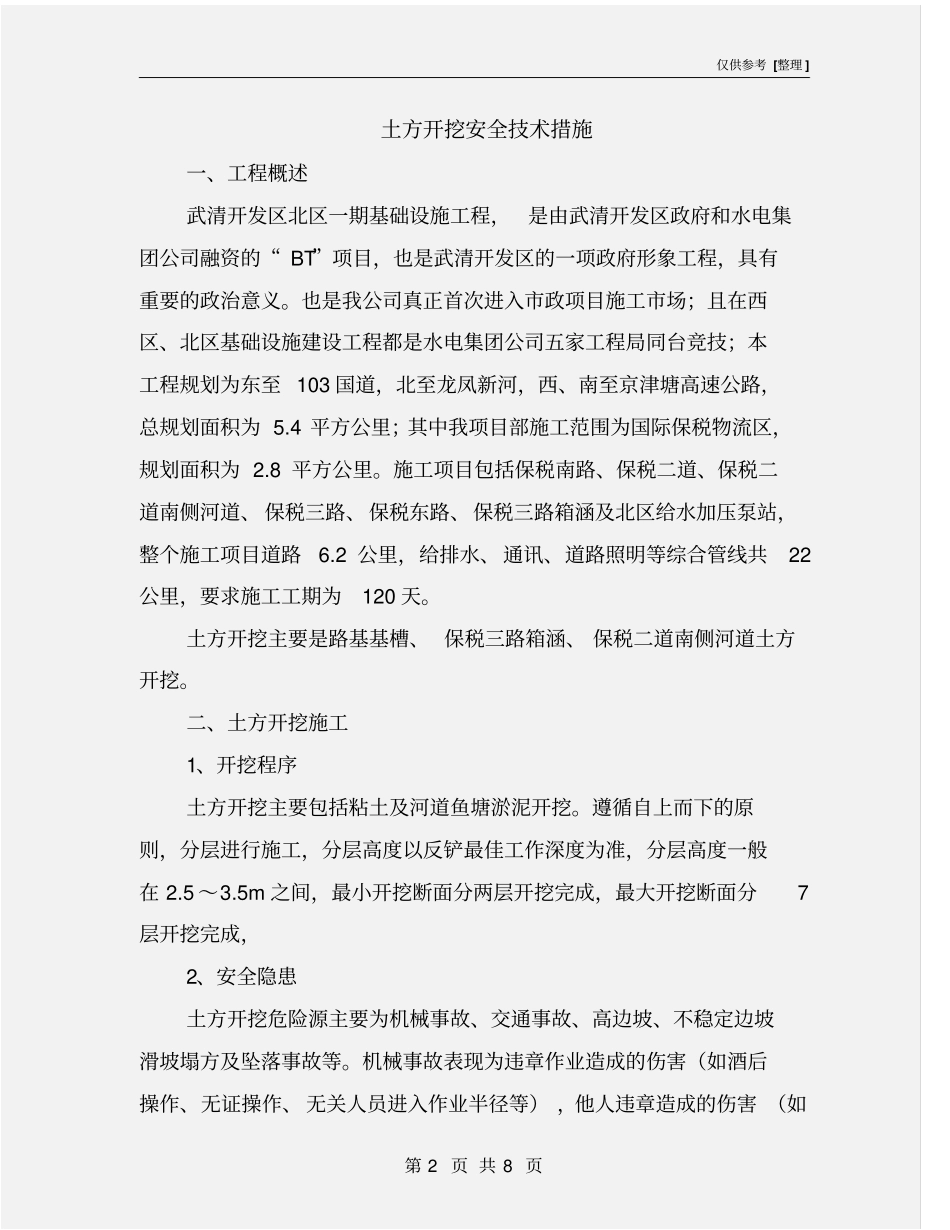

仅供参考 [整理 ] 第 1 页 共 8 页安全管理文书土方开挖安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 8 页土方开挖安全技术措施一、工程概述武清开发区北区一期基础设施工程,是由武清开发区政府和水电集团公司融资的“ BT”项目,也是武清开发区的一项政府形象工程,具有重要的政治意义
也是我公司真正首次进入市政项目施工市场;且在西区、北区基础设施建设工程都是水电集团公司五家工程局同台竞技;本工程规划为东至 103 国道,北至龙凤新河,西、南至京津塘高速公路,总规划面积为 5
4 平方公里;其中我项目部施工范围为国际保税物流区,规划面积为 2
8 平方公里
施工项目包括保税南路、保税二道、保税二道南侧河道、 保税三路、保税东路、保税三路箱涵及北区给水加压泵站,整个施工项目道路6
2 公里,给排水、通讯、道路照明等综合管线共22公里,要求施工工期为120 天
土方开挖主要是路基基槽、 保税三路箱涵、 保税二道南侧河道土方开挖
二、土方开挖施工1、开挖程序土方开挖主要包括粘土及河道鱼塘淤泥开挖
遵循自上而下的原则,分层进行施工,分层高度以反铲最佳工作深度为准,分层高度一般在 2
5m 之间,最小开挖断面分两层开挖完成,最大开挖断面分7层开挖完成,2、安全隐患土方开挖危险源主要为机械事故、交通事故、高边坡、不稳定边坡滑坡塌方及坠落事故等

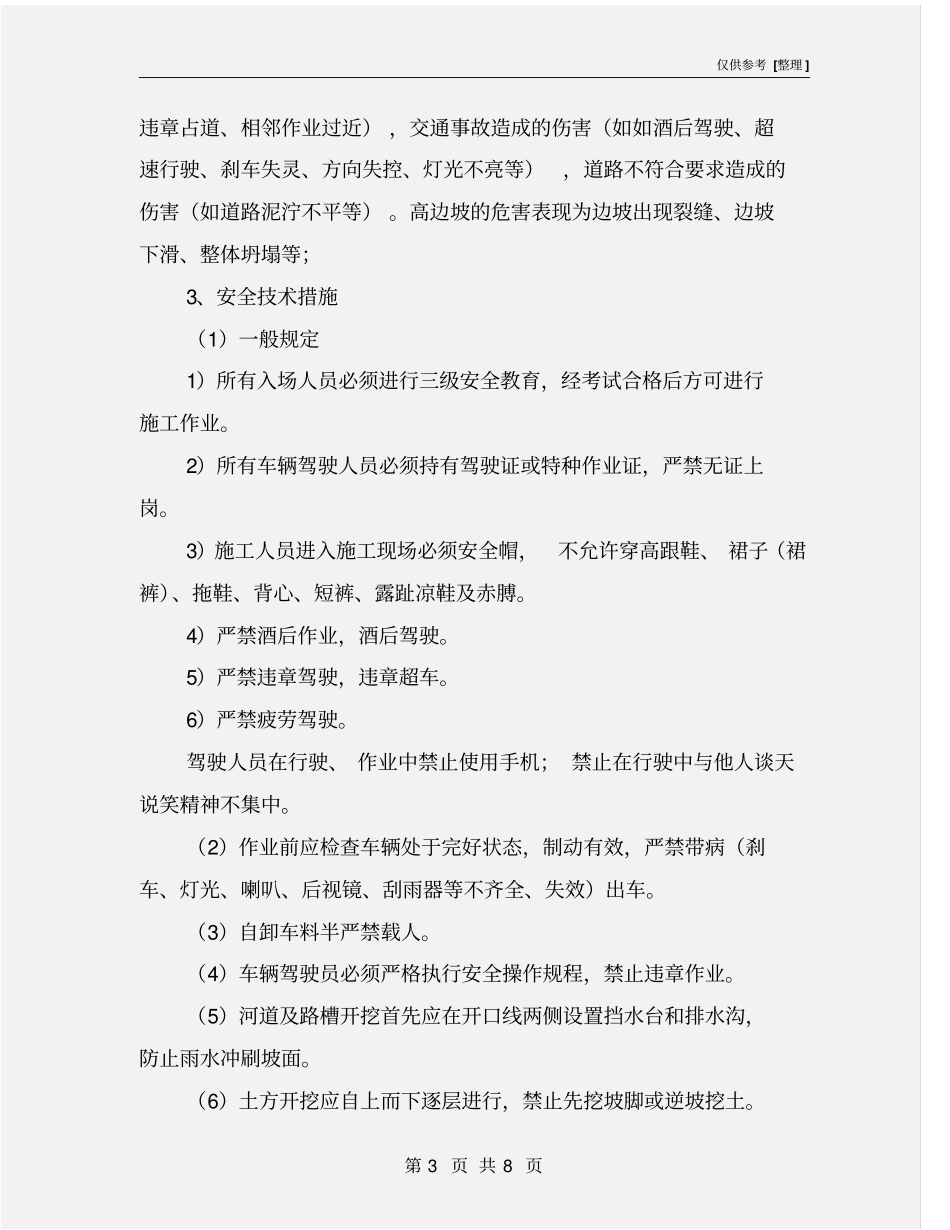

机械事故表现为违章作业造成的伤害(如酒后操作、无证操作、 无关人员进入作业半径等) ,他人违章造成的伤害 (如仅供参考 [整理 ] 第 3 页 共 8 页违章占道、相邻作业过近) ,交通事故造成的伤害(如如酒后驾驶、超速行驶、刹车失灵、方向失控、灯光不亮等),道路不符合要求造成的伤害(如道路泥泞不平等)
高边坡的危害表现为边坡出现裂缝、边坡下滑
