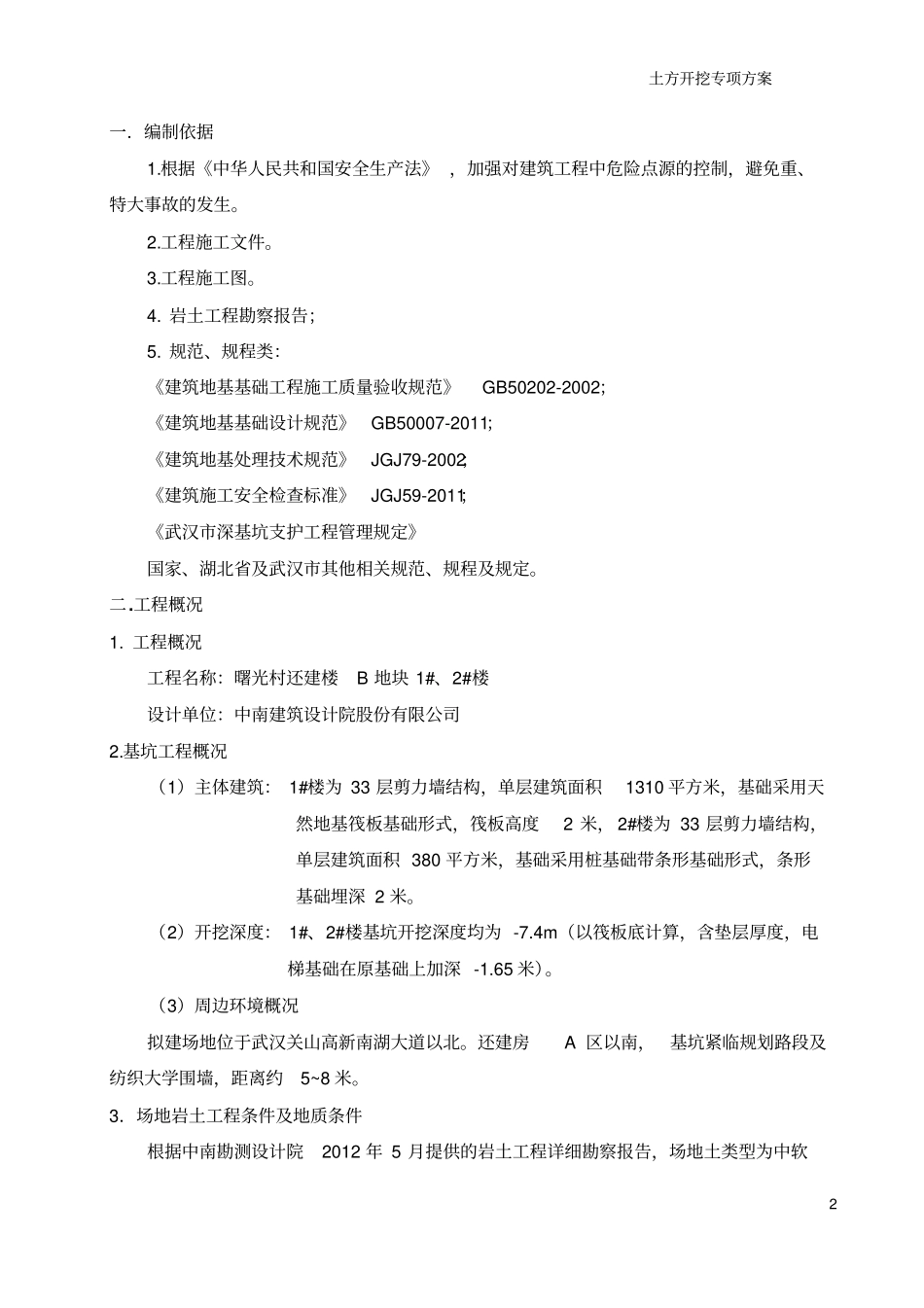

曙光村还建楼 B地块1#、2#楼工程土方开挖专项施工方案编制人:审核人:审批人:湖北金巢建设集团有限公司2012 年 11 月土方开挖专项方案2 一.编制依据1.根据《中华人民共和国安全生产法》 ,加强对建筑工程中危险点源的控制,避免重、特大事故的发生。2.工程施工文件。3.工程施工图。4. 岩土工程勘察报告;5. 规范、规程类:《建筑地基基础工程施工质量验收规范》GB50202-2002;《建筑地基基础设计规范》GB50007-2011;《建筑地基处理技术规范》JGJ79-2002;《建筑施工安全检查标准》JGJ59-2011;《武汉市深基坑支护工程管理规定》国家、湖北省及武汉市其他相关规范、规程及规定。二.工程概况1. 工程概况工程名称:曙光村还建楼B 地块 1#、2#楼设计单位:中南建筑设计院股份有限公司2.基坑工程概况(1)主体建筑: 1#楼为 33 层剪力墙结构,单层建筑面积1310 平方米,基础采用天然地基筏板基础形式,筏板高度2 米, 2#楼为 33 层剪力墙结构,单层建筑面积 380 平方米,基础采用桩基础带条形基础形式,条形基础埋深 2 米。(2)开挖深度: 1#、2#楼基坑开挖深度均为 -7.4m(以筏板底计算,含垫层厚度,电梯基础在原基础上加深 -1.65 米)。(3)周边环境概况拟建场地位于武汉关山高新南湖大道以北。还建房A 区以南,基坑紧临规划路段及纺织大学围墙,距离约5~8 米。3.场地岩土工程条件及地质条件根据中南勘测设计院2012 年 5 月提供的岩土工程详细勘察报告,场地土类型为中软土方开挖专项方案3 场地土,场地土类别为Ⅱ类,1#楼天然地基筏板基础持力层为第(3)层残积粘土,基础进入持力层深度不小于300MM ,基础持力层承载力特征值305kn/ m2,2#楼为桩基础,除地表水外基本无地下水情况。三.施工准备1.人员准备按计划调集有丰富施工经验的施工人员,做好施工前准备,施工前做好动员工作:(1)选派有经验的项目经理,组织强有力的项目班子。选择技术强,装备精的专业队伍,操作工人做到持证上岗。(2)明确工程施工中的质量目标、安全目标、工期要求,确保高速、优质、安全地完成施工任务。(3)通过动员,达到参加人员明确任务和目标,设备配备齐全,使工程施工有一个良好开端,能按业主的要求按期、优质、安全的完成施工任务。(4)设置专职安全生产管理人员每天进行安全检查并及时做好记录及更改、必须具备有特种作业人员证的的员工执证上岗。2.技术准备1、熟悉基坑支护结构图纸,工程基础设计图纸,用...
