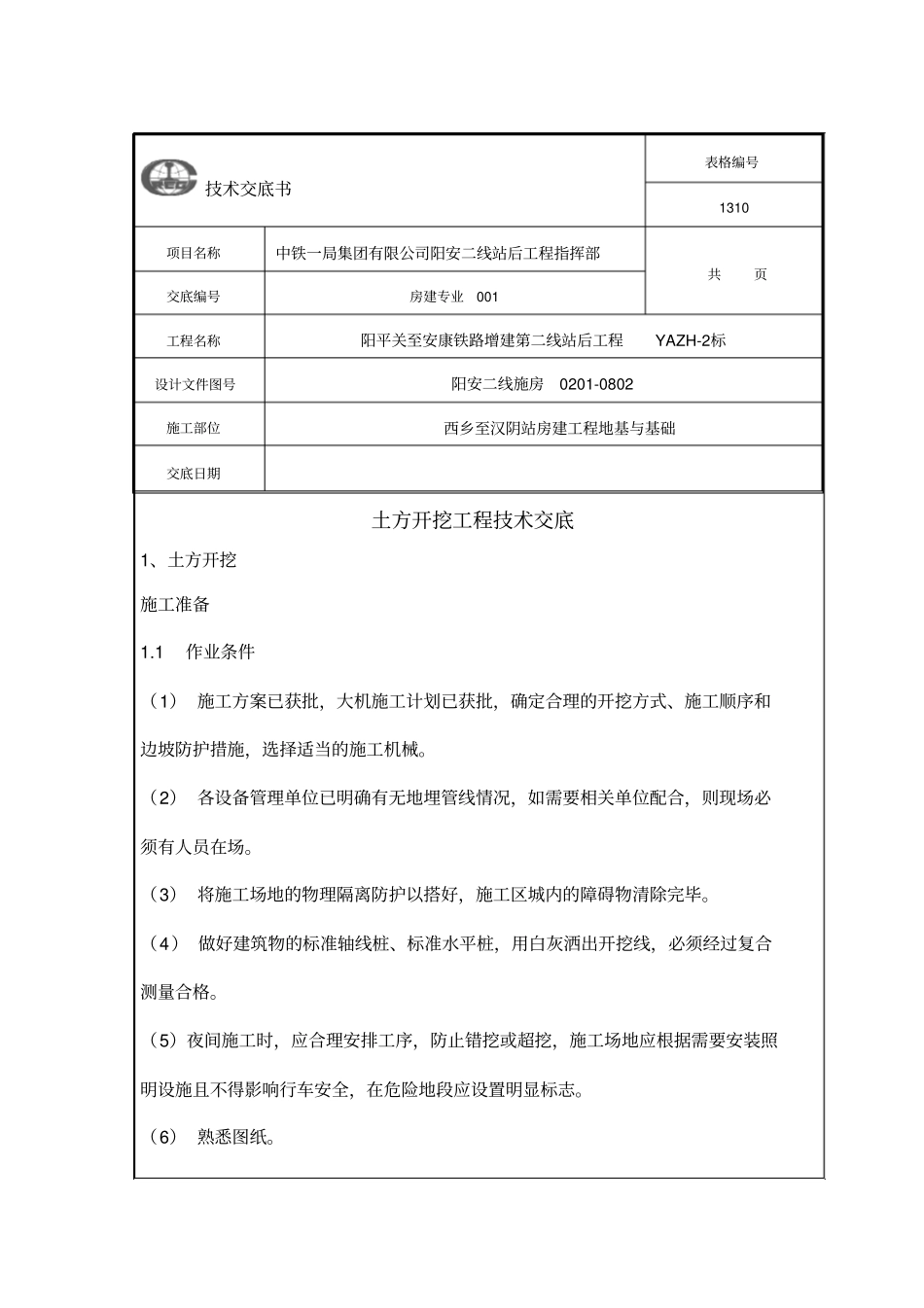

土方开挖工程技术交底1、土方开挖施工准备1
1 作业条件(1) 施工方案已获批,大机施工计划已获批,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械
(2) 各设备管理单位已明确有无地埋管线情况,如需要相关单位配合,则现场必须有人员在场
(3) 将施工场地的物理隔离防护以搭好,施工区城内的障碍物清除完毕
(4) 做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过复合测量合格
(5)夜间施工时,应合理安排工序,防止错挖或超挖,施工场地应根据需要安装照明设施且不得影响行车安全,在危险地段应设置明显标志
(6) 熟悉图纸
技术交底书表格编号1310 项目名称中铁一局集团有限公司阳安二线站后工程指挥部共页交底编号房建专业001 工程名称阳平关至安康铁路增建第二线站后工程YAZH-2标设计文件图号阳安二线施房0201-0802 施工部位西乡至汉阴站房建工程地基与基础交底日期1

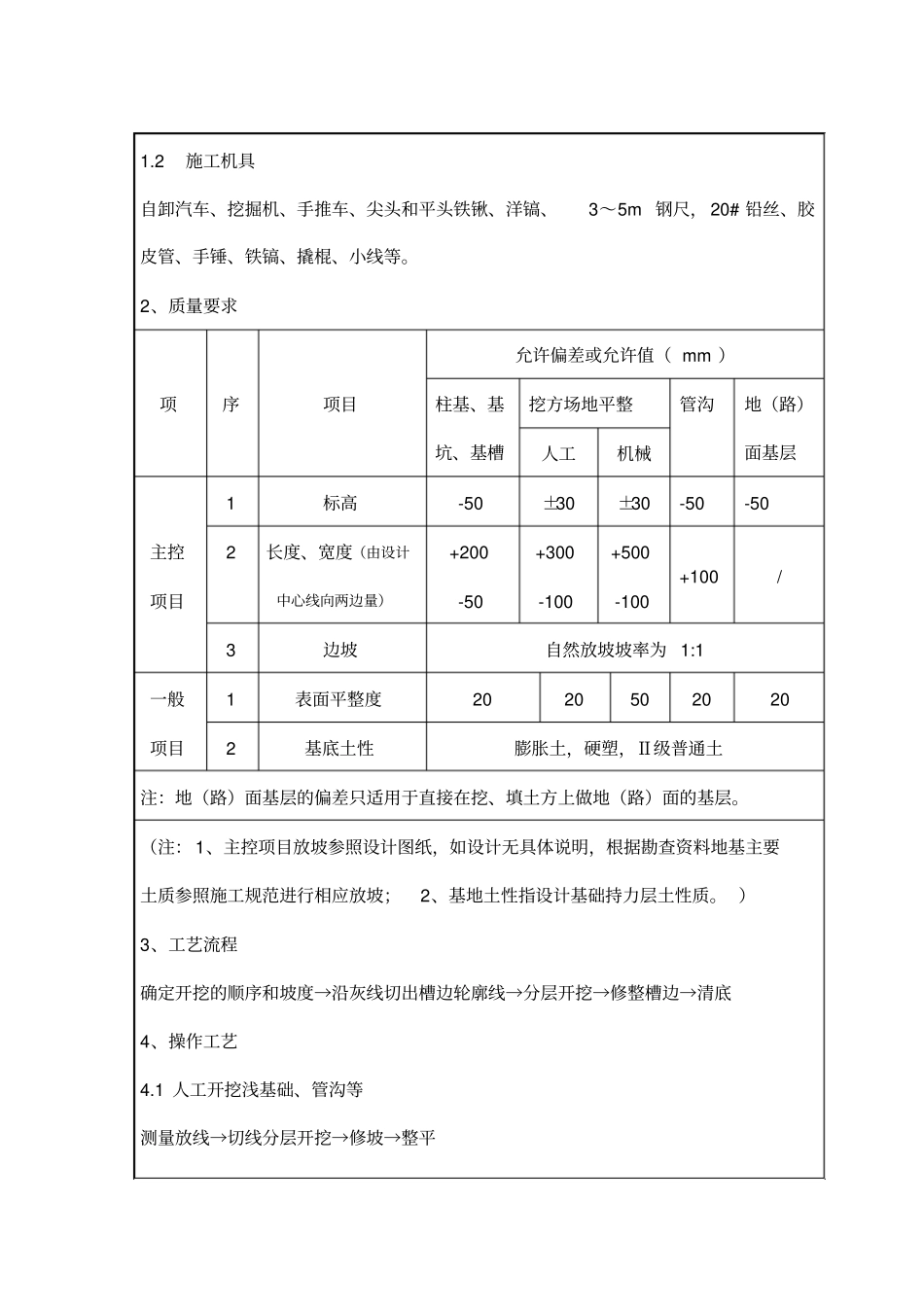

2 施工机具自卸汽车、挖掘机、手推车、尖头和平头铁锹、洋镐、3~5m 钢尺, 20# 铅丝、胶皮管、手锤、铁镐、撬棍、小线等
2、质量要求项序项目允许偏差或允许值( mm )柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1 标高-50 ±30 ±30 -50 -50 2 长度、宽度(由设计中心线向两边量)+200 -50 +300 -100 +500 -100 +100 / 3 边坡自然放坡坡率为 1:1 一般项目1 表面平整度20 20 50 20 20 2 基底土性膨胀土,硬塑,Ⅱ级普通土注:地(路)面基层的偏差只适用于直接在挖、填土方上做地(路)面的基层
(注: 1、主控项目放坡参照设计图纸,如设计无具体说明,根据勘查资料地基主要土质参照施工规范进行相应放坡;2、基地土性指设计基础持力层土性质

)3、工艺流程确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→
