一.编制依据1
1 根据现场实际情况为编制依据
2 根据工程量的实际情况和总工期及工程概况为编制依据
3 根据地基处理技术规,建筑机械使用安全技术规为编制依据
4 根据招标文件为编制依据
1 工程位置本工程位于市北新区
2 项目概况本工程为北新区中央下放煤矿棚户区改造工程-- 二期回迁住宅小区土方工程
3 工程围及规模本工程总挖方量约为47327m3,场倒运量为 34807
7m3,外排土方量为12519
4 工程的主要特点(1) 本工程挖松、装车,运输工程量大,工期特紧
(2)土方主要为倒运,达34807m3;(3) 施工场地开挖、运输、相互交叉施工,难度大,需精心施工

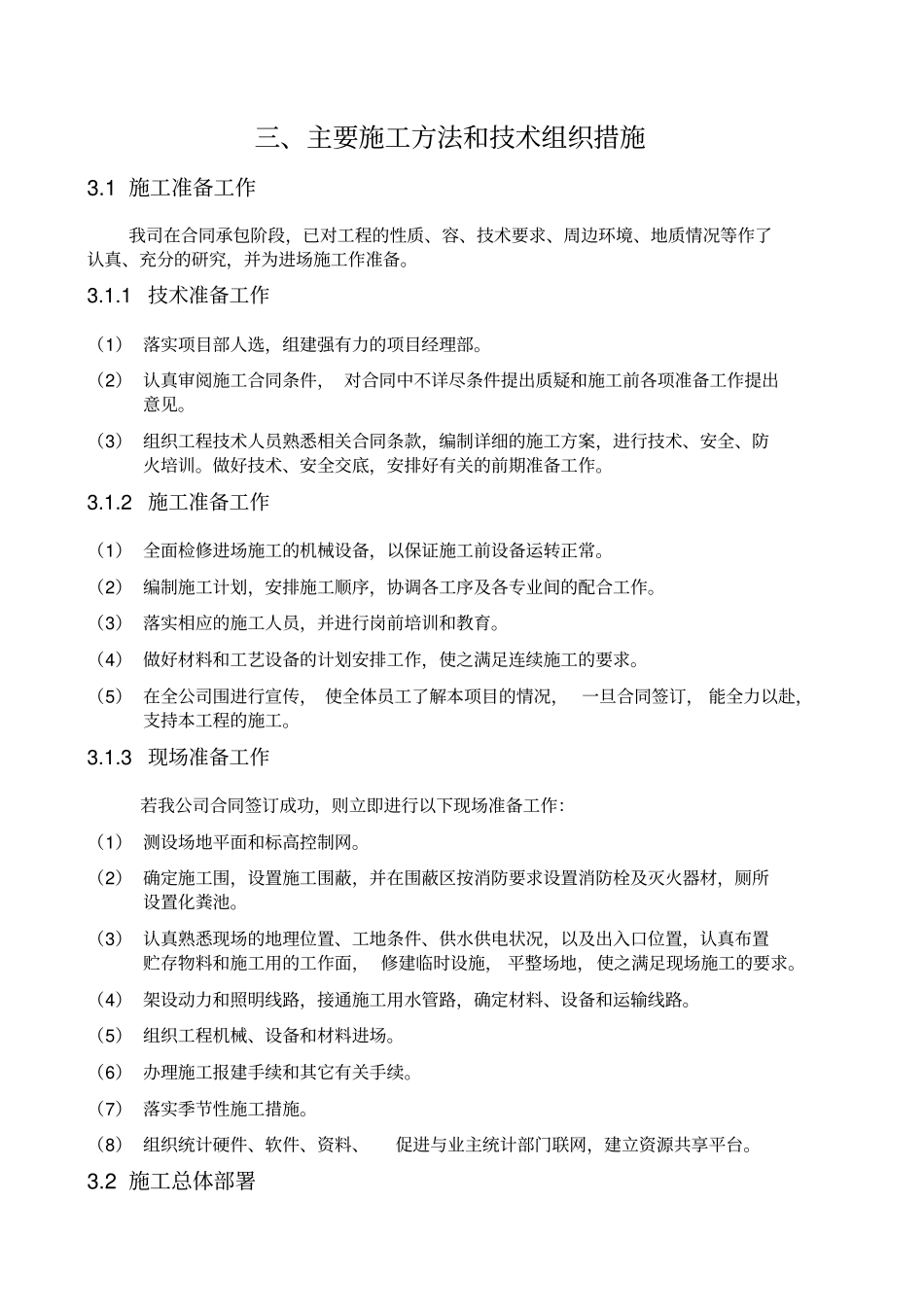

三、主要施工方法和技术组织措施3
1 施工准备工作我司在合同承包阶段,已对工程的性质、容、技术要求、周边环境、地质情况等作了认真、充分的研究,并为进场施工作准备
1 技术准备工作(1) 落实项目部人选,组建强有力的项目经理部
(2) 认真审阅施工合同条件, 对合同中不详尽条件提出质疑和施工前各项准备工作提出意见
(3) 组织工程技术人员熟悉相关合同条款,编制详细的施工方案,进行技术、安全、防火培训
做好技术、安全交底,安排好有关的前期准备工作
2 施工准备工作(1) 全面检修进场施工的机械设备,以保证施工前设备运转正常
(2) 编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作
(3) 落实相应的施工人员,并进行岗前培训和教育
(4) 做好材料和工艺设备的计划安排工作,使之满足连续施工的要求
(5) 在全公司围进行宣传, 使全体员工了解本项目的情况, 一旦合同签订, 能全力以赴,支持本工程的施工
3 现场准备工作若我公司合同签订成功,则立即进行以下现场准备工作:(1) 测设场地平面和标高控制网
(2) 确定施工围,设置施工围
