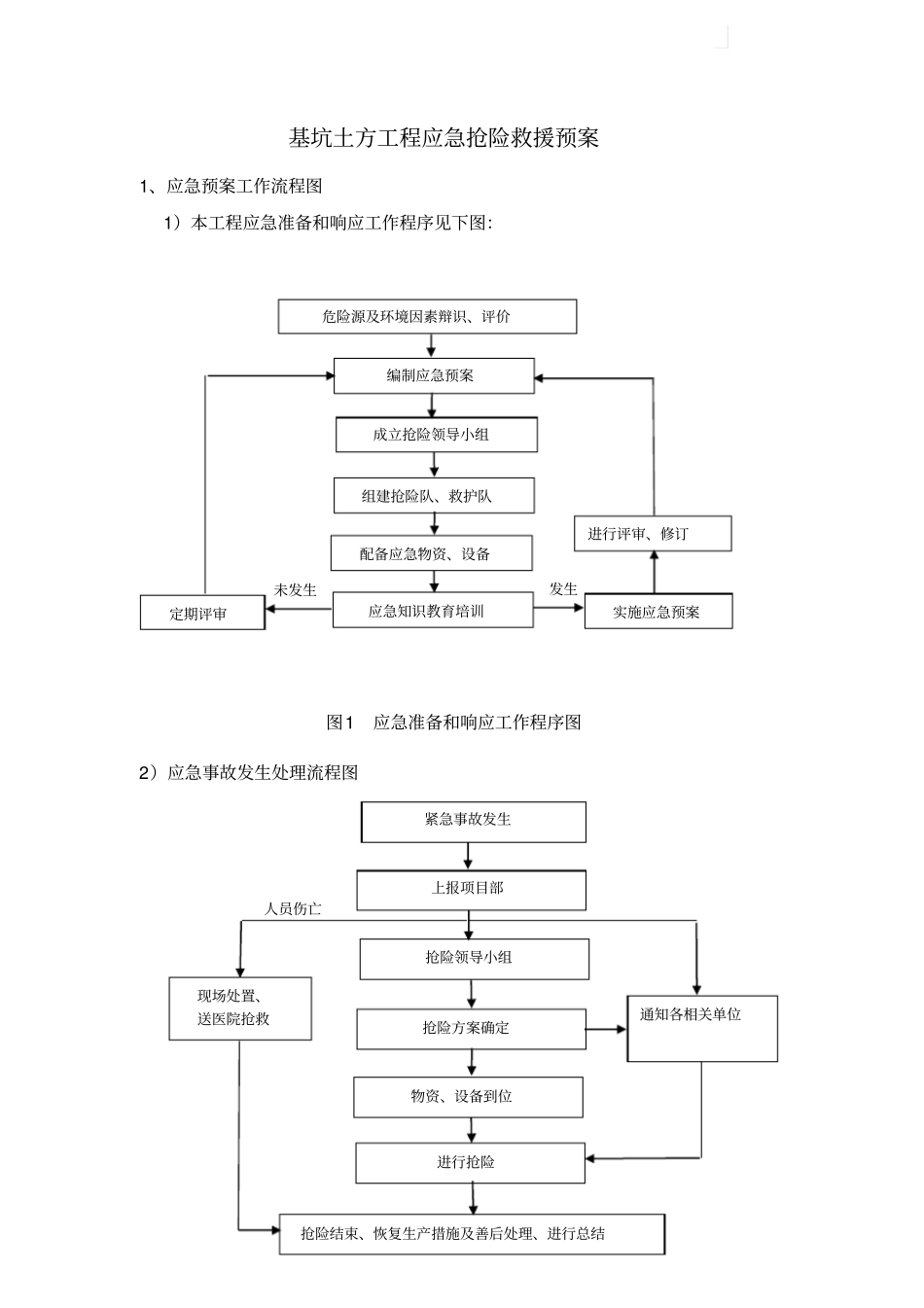

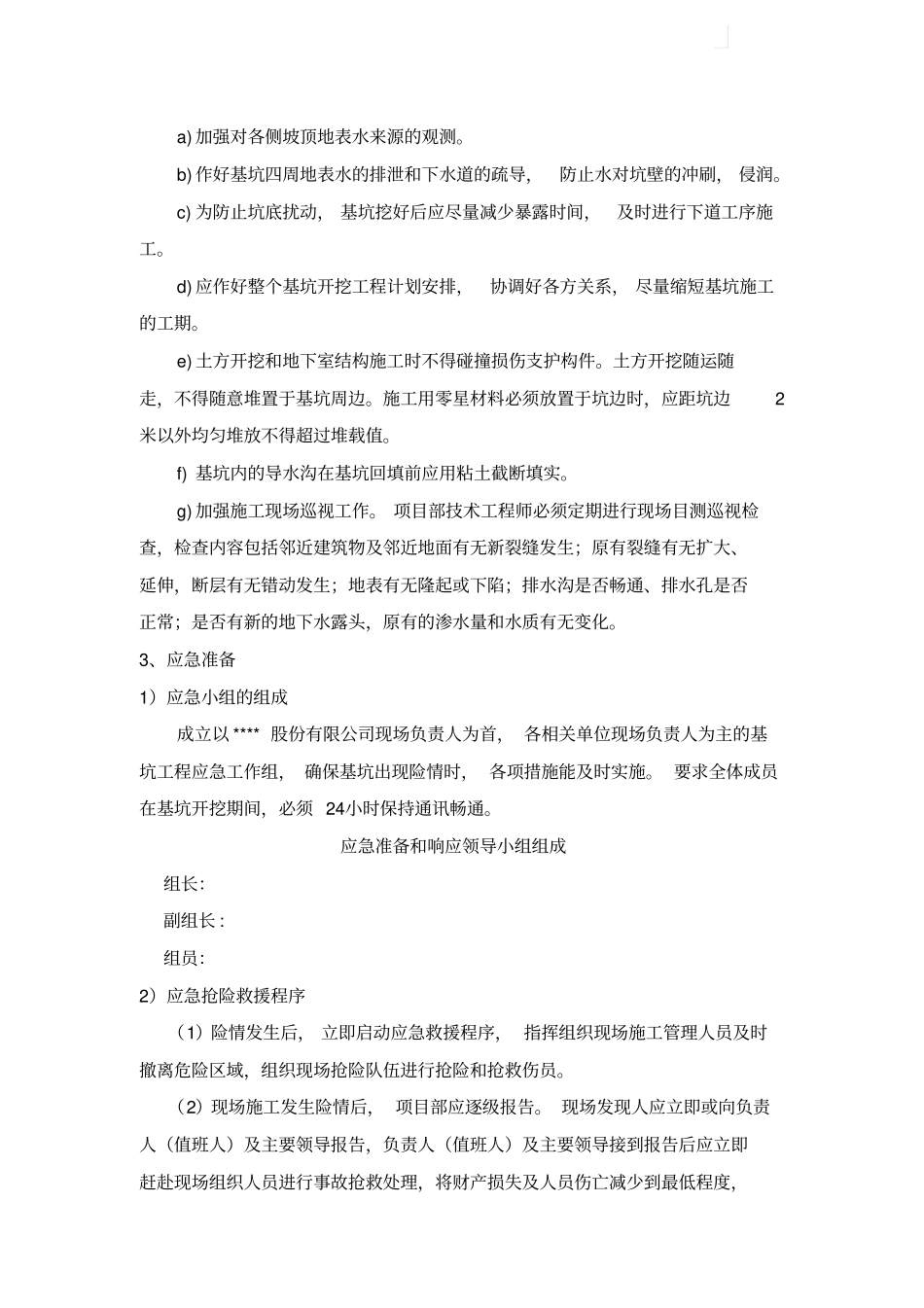

基坑土方工程应急抢险救援预案1、应急预案工作流程图1)本工程应急准备和响应工作程序见下图:图1 应急准备和响应工作程序图2)应急事故发生处理流程图危险源及环境因素辩识、评价编制应急预案成立抢险领导小组组建抢险队、救护队配备应急物资、设备应急知识教育培训定期评审实施应急预案进行评审、修订未发生发生紧急事故发生上报项目部抢险领导小组抢险方案确定物资、设备到位进行抢险现场处置、送医院抢救抢险结束、恢复生产措施及善后处理、进行总结通知各相关单位人员伤亡2、突发事件风险分析和预防为确保正常施工,预防突发事件以及某些预想不到的、 不可抗拒的事件发生,事前有充足的技术措施准备、 抢险物资的储备, 最大程度地减少人员伤亡、 国家财产和经济损失,必须进行风险分析和预防。1)风险分析根据本工程施工特点及复杂的地质情况,在辩识、分析评价施工中危险因素和风险的基础上,确定本工程重大危险因素是基坑坍塌。 在工地已采取机电管理、安全管理各种防范措施的基础上,还需要制定基坑坍塌的应急方案。2)预防措施(1) 进行基坑支护及土方开挖的专项方案的设计并报市专家组进行论证。(2) 详细调查基坑周边环境,针对实际情况及时调整设计方案。(3) 做好应急材料及相关机械设备的准备。(4) 基坑开挖过程中实施信息化施工。为确保施工安全和基坑开挖的顺利进行,从支护工程开始施工至地下室回填,应进行全过程的施工监测, 以便及时掌握施工全过程支护结构、周围土体的受力与变形情况,及时掌握基坑开挖对周围环境的影响程度,以便在监测信息指导下,及时采取有效措施、 调整施工方案, 避免基坑开挖的重大事故发生,减少事故带来的经济损失和社会影响。a) 监测单位应在基坑开挖前进行周边环境现状调查,主要查明周边建筑裂缝、地面裂缝发展情况,设置监测标志并拍照记录。b) 监测前编制系统的监测实施方案并报有关单位批准后方可进行监测。(5) 严格控制施工质量。如水泥搅拌桩桩、锚杆等施工质量控制。(6) 制定雨季施工措施。a) 配备足够数量的草包, 紧急时对基坑周围施做围堰, 防止地面水大量流入坑内。b) 及时获取天气信息,预先做好准备工作。c) 在进行现场平面布置时, 适当加大明排系统的能力, 并加强管理保持其畅通。(7) 其他预防措施a) 加强对各侧坡顶地表水来源的观测。b) 作好基坑四周地表水的排泄和下水道的疏导,防止水对坑壁的冲刷, 侵润。c) 为防止坑底扰动, 基坑挖好...
