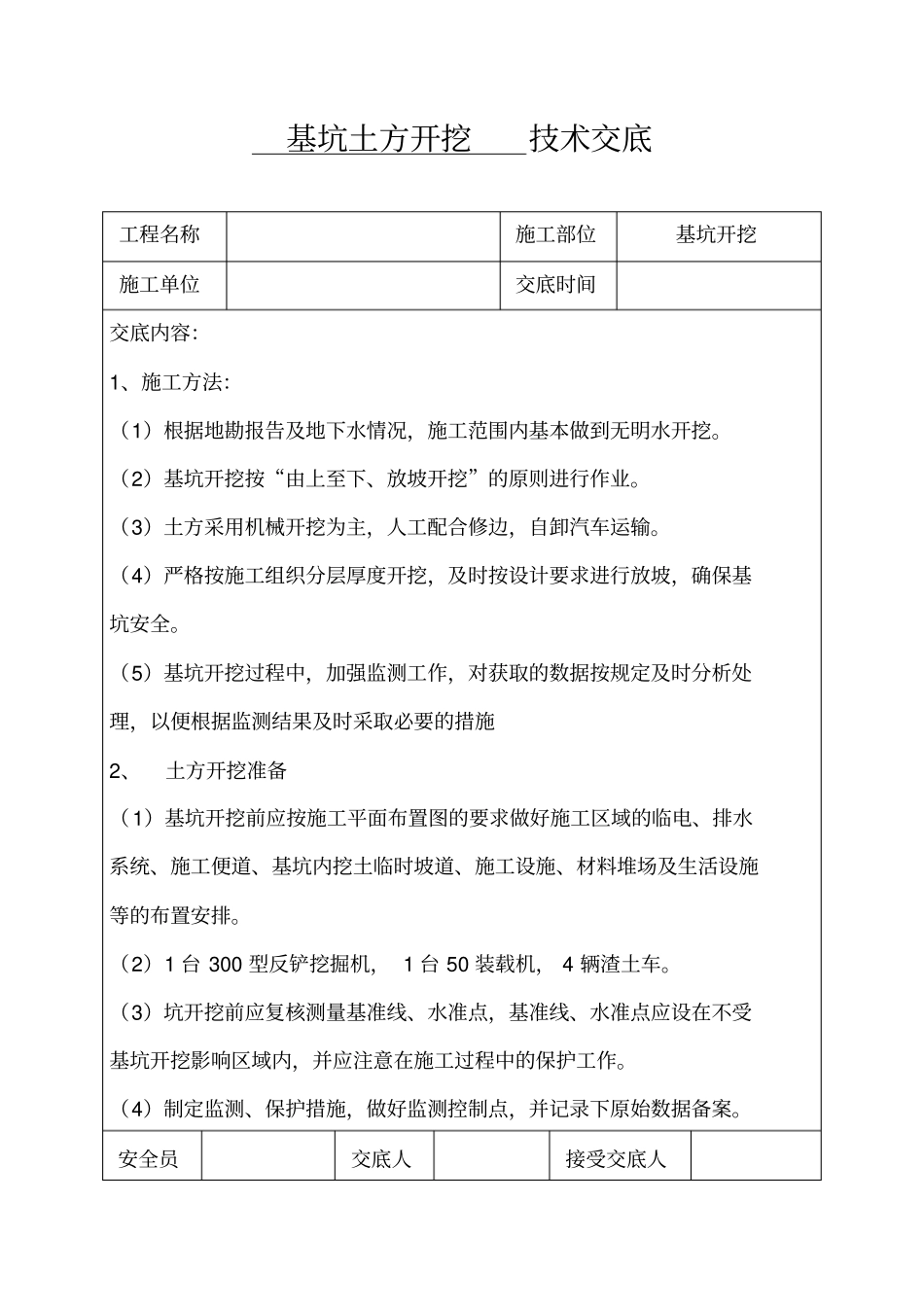

基坑土方开挖技术交底工程名称施工部位基坑开挖施工单位交底时间交底内容:1、施工方法:(1)根据地勘报告及地下水情况,施工范围内基本做到无明水开挖
(2)基坑开挖按“由上至下、放坡开挖”的原则进行作业
(3)土方采用机械开挖为主,人工配合修边,自卸汽车运输
(4)严格按施工组织分层厚度开挖,及时按设计要求进行放坡,确保基坑安全
(5)基坑开挖过程中,加强监测工作,对获取的数据按规定及时分析处理,以便根据监测结果及时采取必要的措施2、土方开挖准备(1)基坑开挖前应按施工平面布置图的要求做好施工区域的临电、排水系统、施工便道、基坑内挖土临时坡道、施工设施、材料堆场及生活设施等的布置安排
(2)1 台 300 型反铲挖掘机, 1 台 50 装载机, 4 辆渣土车
(3)坑开挖前应复核测量基准线、水准点,基准线、水准点应设在不受基坑开挖影响区域内,并应注意在施工过程中的保护工作
(4)制定监测、保护措施,做好监测控制点,并记录下原始数据备案

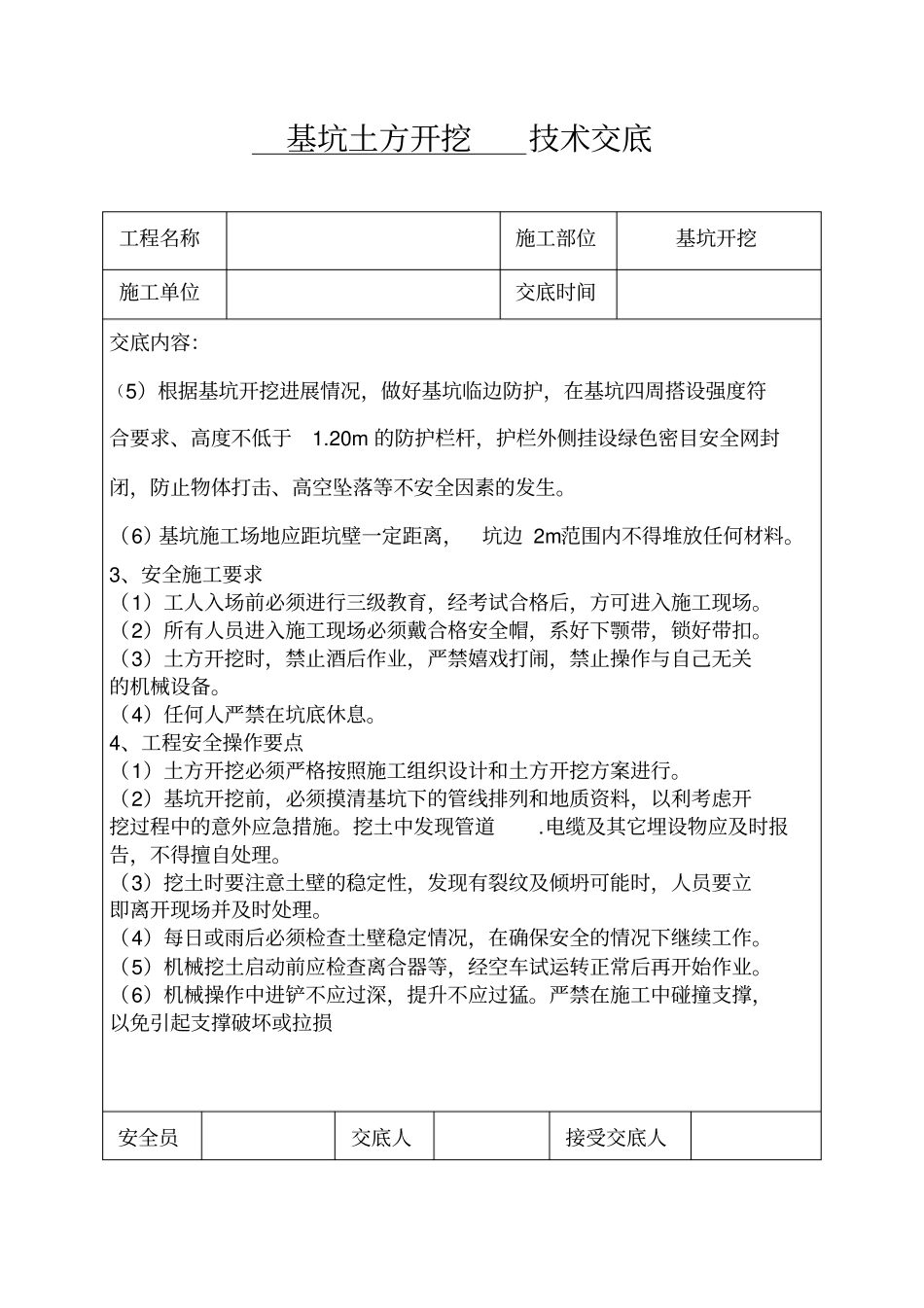

安全员交底人接受交底人基坑土方开挖技术交底工程名称施工部位基坑开挖施工单位交底时间交底内容:(5)根据基坑开挖进展情况,做好基坑临边防护,在基坑四周搭设强度符合要求、高度不低于1
20m 的防护栏杆,护栏外侧挂设绿色密目安全网封闭,防止物体打击、高空坠落等不安全因素的发生
(6)基坑施工场地应距坑壁一定距离,坑边 2m范围内不得堆放任何材料
3、安全施工要求(1)工人入场前必须进行三级教育,经考试合格后,方可进入施工现场
(2)所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣
(3)土方开挖时,禁止酒后作业,严禁嬉戏打闹,禁止操作与自己无关的机械设备
(4)任何人严禁在坑底休息
4、工程安全操作要点(1)土方开挖必须严格按照施工组织设计和土方开挖方案进行

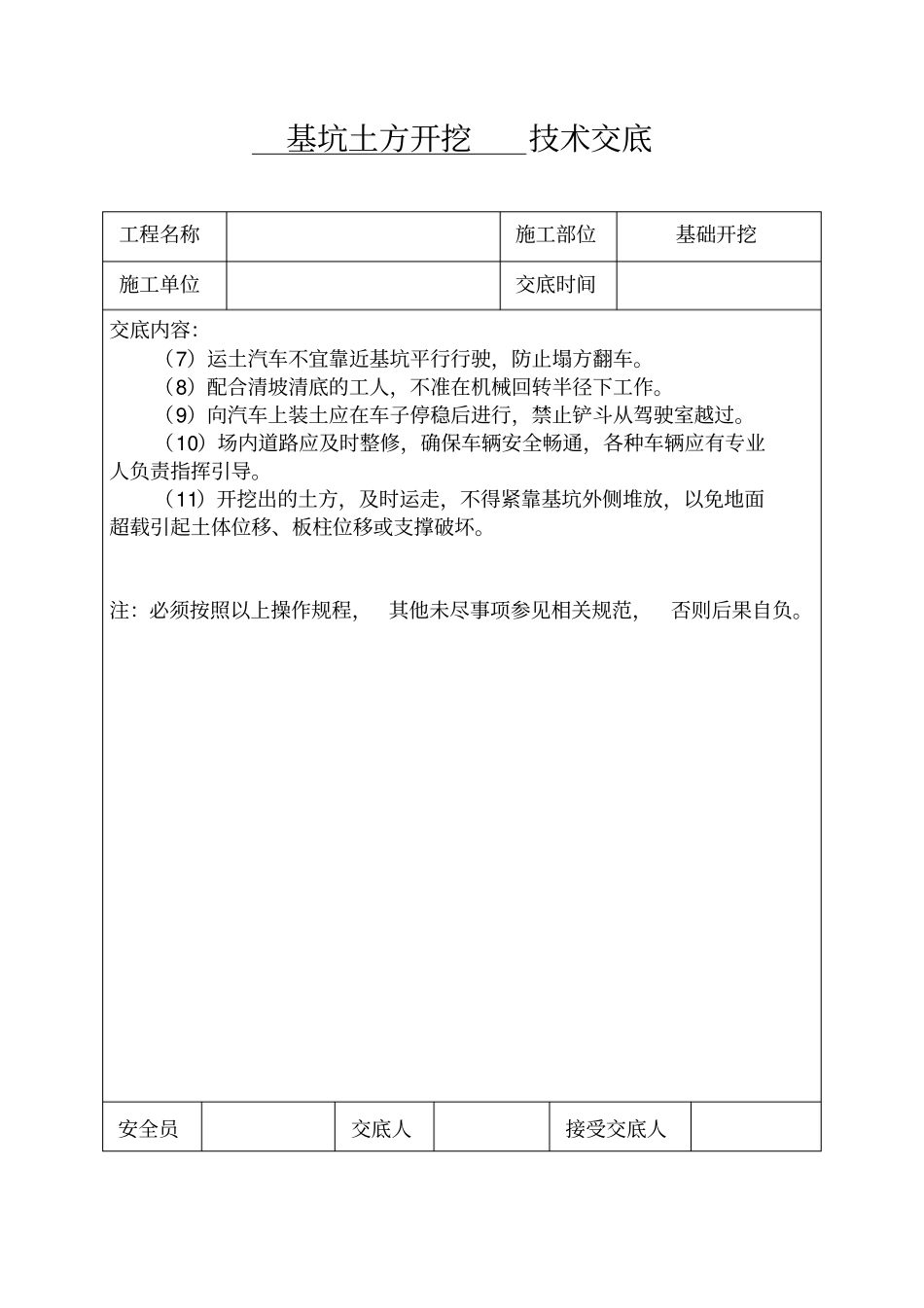

(2)基坑开挖前,必须摸清基坑下的管线排列和地质资料,以利考虑开挖过程中的意外应急
