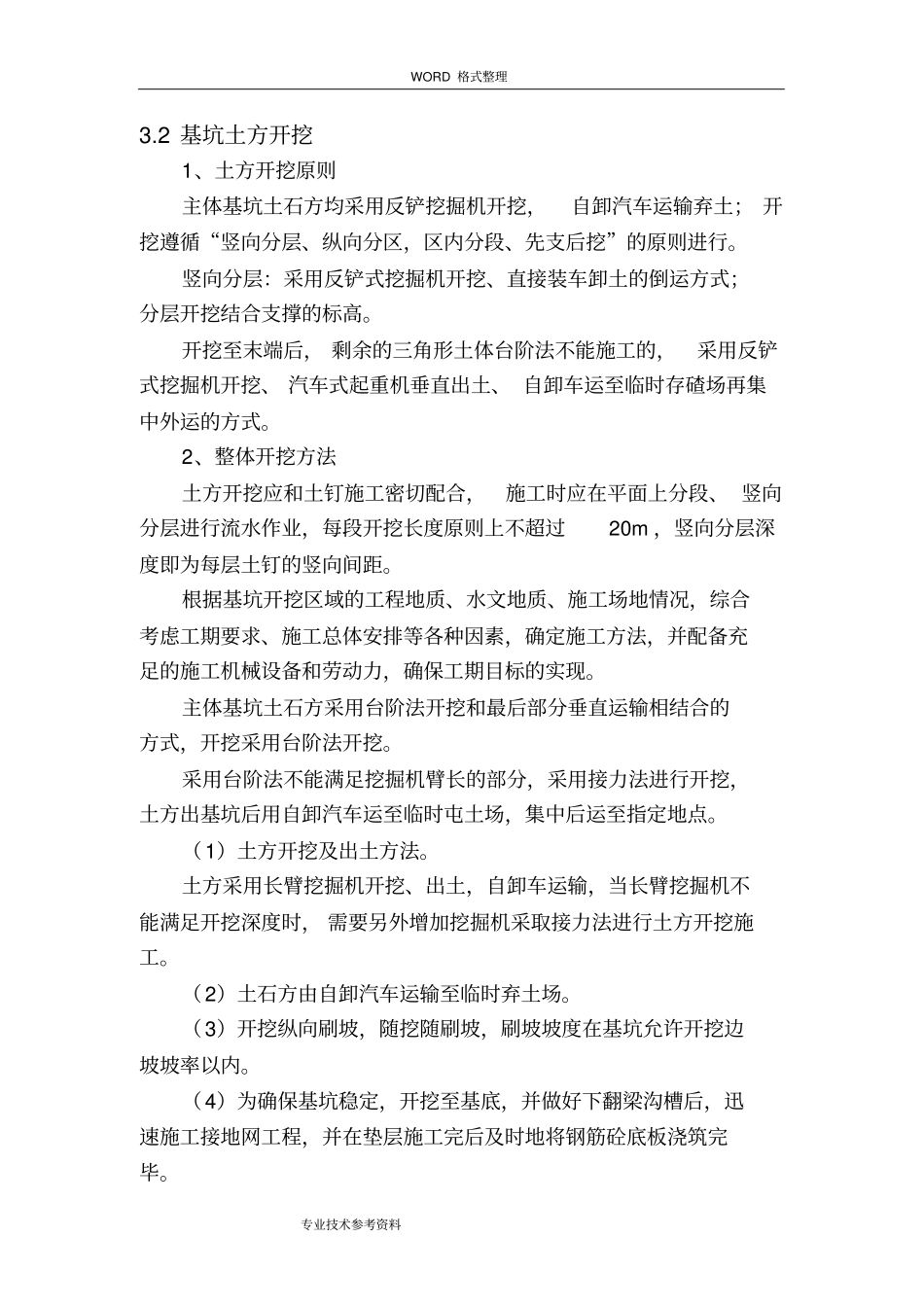

WORD 格式整理专业技术参考资料3.2 基坑土方开挖1、土方开挖原则主体基坑土石方均采用反铲挖掘机开挖,自卸汽车运输弃土; 开挖遵循“竖向分层、纵向分区,区内分段、先支后挖”的原则进行。竖向分层:采用反铲式挖掘机开挖、直接装车卸土的倒运方式;分层开挖结合支撑的标高。开挖至末端后, 剩余的三角形土体台阶法不能施工的,采用反铲式挖掘机开挖、 汽车式起重机垂直出土、 自卸车运至临时存碴场再集中外运的方式。2、整体开挖方法土方开挖应和土钉施工密切配合,施工时应在平面上分段、 竖向分层进行流水作业,每段开挖长度原则上不超过20m ,竖向分层深度即为每层土钉的竖向间距。根据基坑开挖区域的工程地质、水文地质、施工场地情况,综合考虑工期要求、施工总体安排等各种因素,确定施工方法,并配备充足的施工机械设备和劳动力,确保工期目标的实现。主体基坑土石方采用台阶法开挖和最后部分垂直运输相结合的方式,开挖采用台阶法开挖。采用台阶法不能满足挖掘机臂长的部分,采用接力法进行开挖,土方出基坑后用自卸汽车运至临时屯土场,集中后运至指定地点。(1)土方开挖及出土方法。土方采用长臂挖掘机开挖、出土,自卸车运输,当长臂挖掘机不能满足开挖深度时, 需要另外增加挖掘机采取接力法进行土方开挖施工。(2)土石方由自卸汽车运输至临时弃土场。(3)开挖纵向刷坡,随挖随刷坡,刷坡坡度在基坑允许开挖边坡坡率以内。(4)为确保基坑稳定,开挖至基底,并做好下翻梁沟槽后,迅速施工接地网工程,并在垫层施工完后及时地将钢筋砼底板浇筑完毕。WORD 格式整理专业技术参考资料(5)开挖过程中设专人及时绘制地质素描图,当基底土层与设计不符时,及时通知设计、监理处理。当开挖有文物出现时,立即停止开挖,保护好现场,及时通知监理及相关部门进行处理。(6)分段开挖两段设截水沟和排水沟,渗水及雨水及时泵抽排走。(7)开挖过程中,按既定的监测方案对基坑及周围环境进行监测,以反馈信息指导施工。3.3 基坑支护施工方案3.3.1 锚杆支护施工方案施工操作工艺工艺流程砂浆锚杆施工工艺流程图(图3.3.1)注浆锚杆施工工艺流程图(图3.3.2)操作步骤及方法钻孔WORD 格式整理专业技术参考资料砂浆锚杆施工工艺流程图(图3.3.1 )注浆锚杆施工工艺流程图(图3.3.2 )WORD 格式整理专业技术参考资料爆破出渣后,将钻孔台架移至施工面,通过放样定出拱顶位置,一次定出锚杆位置,用油漆做好标记。钻孔过程中,钻...
