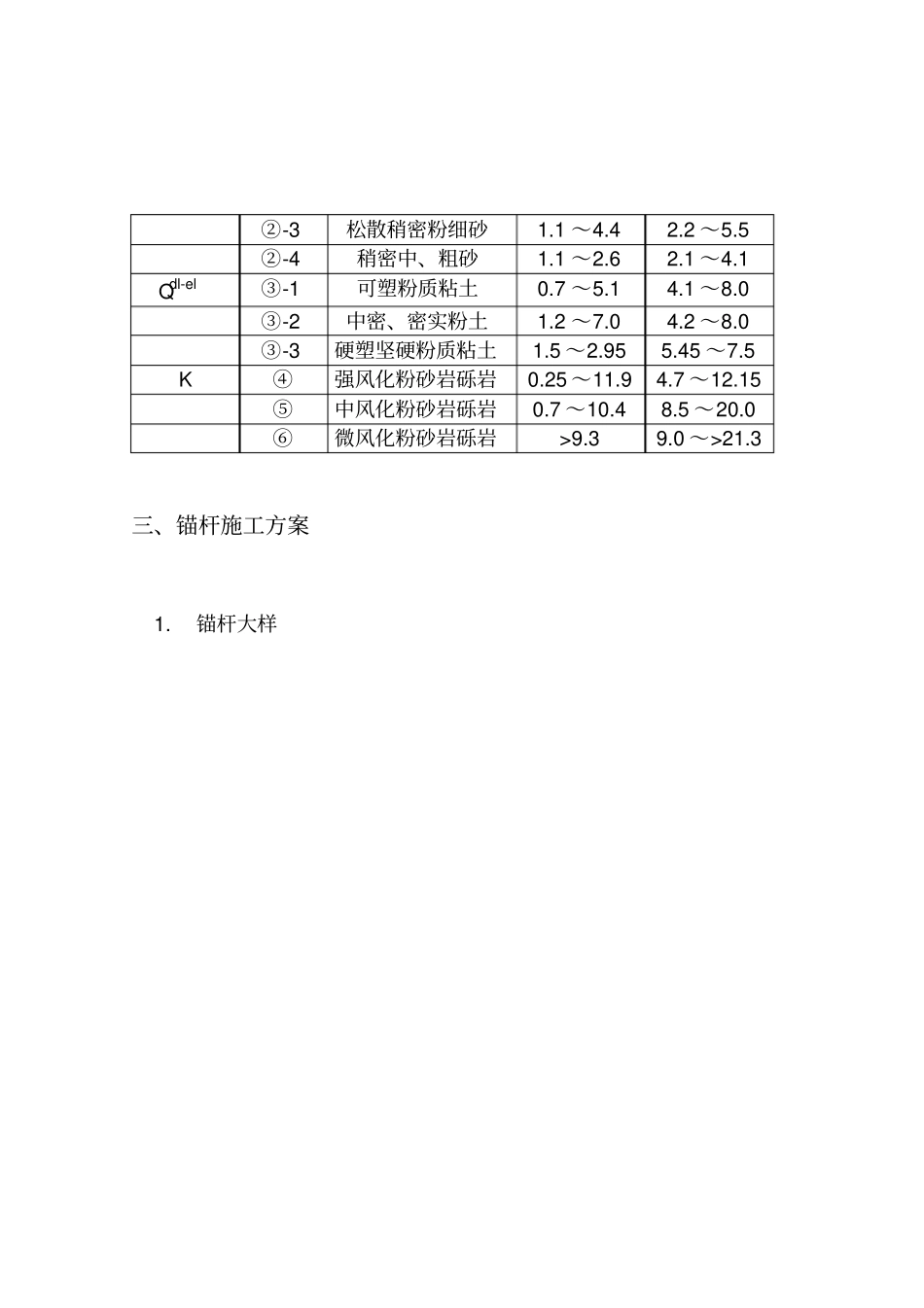

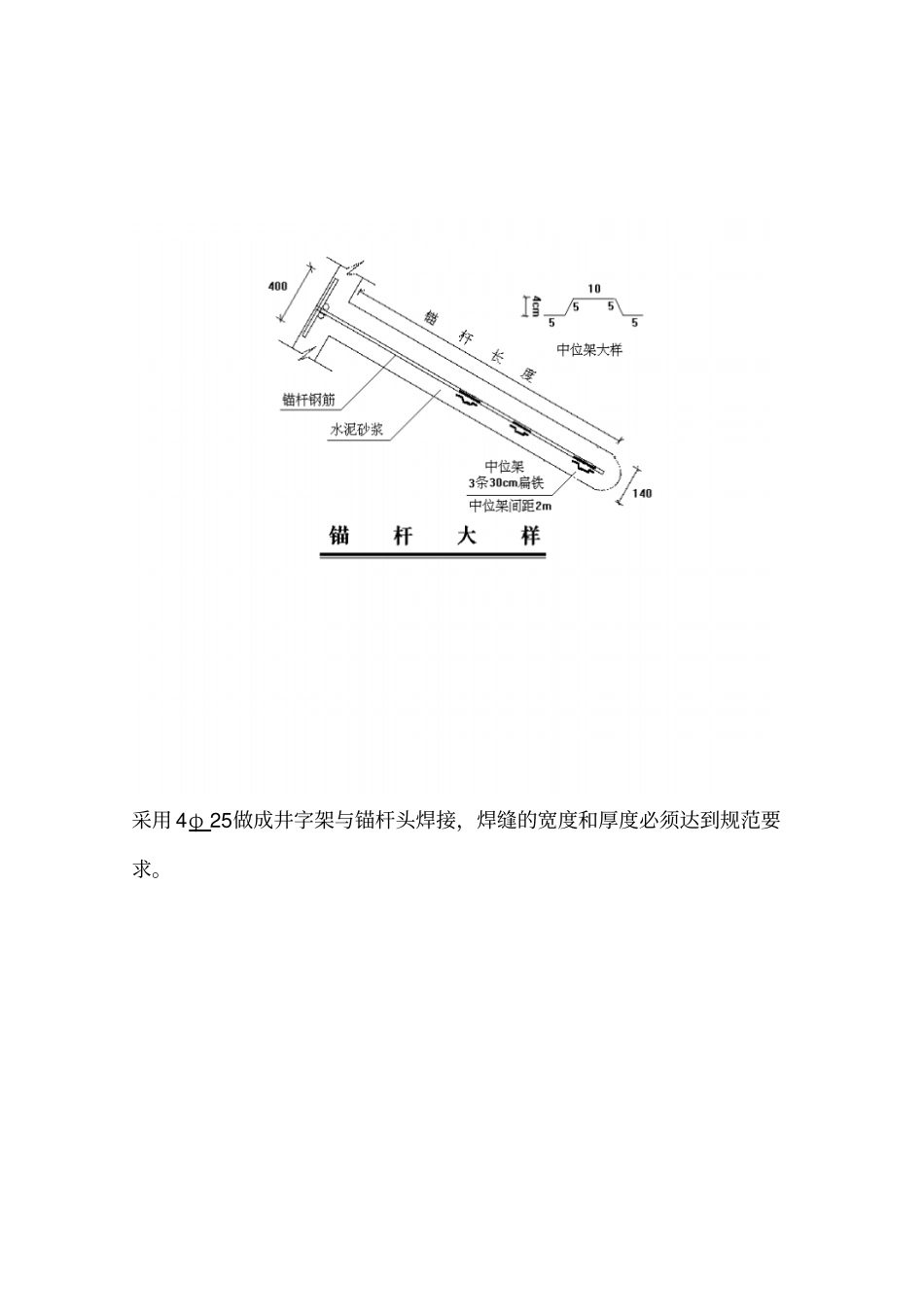

基坑支护锚杆工程施工方案计算书和结算一、工程简况大厦位于 ***** 区,基坑南北边长约300M,东西边长约 70M,基坑已开挖至-4.5M 。基坑东侧和南侧采用三层φ 140锚杆支护。锚杆间距 1.5M,排距东侧 1.4M,南侧 1.2M。锚杆分锚 1和锚2两种,要求抗拔力分别为10T和20T。锚杆总计 733条,8964延M。二、场地地质条件根据工程勘察报告揭示,场地自上而下共划分为6个层, 9个亚层。地质条件如下:时代成因层号名称厚度(m) 顶板埋深 (m) Qml①-1 素填土0.4 ~2.1 0 Qpd①-2 耕植土0.4 ~2.2 0~2.0 Qal②-1 中密、密实粉土0.9 ~4.5 0.9 ~4.3 ②-2 可塑粉质粘土0.4 ~3.6 2.1 ~4.3 ②-3 松散稍密粉细砂1.1 ~4.4 2.2 ~5.5 ②-4 稍密中、粗砂1.1 ~2.6 2.1 ~4.1 Qdl-el③-1 可塑粉质粘土0.7 ~5.1 4.1 ~8.0 ③-2 中密、密实粉土1.2 ~7.0 4.2 ~8.0 ③-3 硬塑坚硬粉质粘土1.5 ~2.95 5.45 ~7.5 K ④强风化粉砂岩砾岩0.25 ~11.9 4.7 ~12.15 ⑤中风化粉砂岩砾岩0.7 ~10.4 8.5 ~20.0 ⑥微风化粉砂岩砾岩>9.3 9.0 ~>21.3 三、锚杆施工方案 1.锚杆大样采用 4φ 25做成井字架与锚杆头焊接,焊缝的宽度和厚度必须达到规范要求。 2.锚杆一览表锚杆位置条数类型长度(m) 角度( ° ) 20MnSi钢筋南侧上层198 锚1 12 30 1φ 25 中层197 锚1 12 30 1φ 25 下层196 锚1 10 30 1φ 25 东侧上层49 锚1 12 30 1φ 25 中层47 锚2 20 20 1φ 40 下层46 锚2 16 20 1φ 40 总计733 8964 四、施工工艺及参数施工前根据设计要求准备好钢筋、水泥和砂。 1.成孔钻孔直径为 φ 140。南侧上、中两排用人工成孔。东侧三排及南侧下排用 300型地质钻机成孔。 2.插入锚杆锚杆采用 20MnSi钢筋。插入钻孔的锚杆要求顺直,并应除锈。插入锚杆时应将灌浆管与锚杆钢筋同时放至钻孔底部,锚杆插入孔内长度不得小于设计规定的 95%。 3.灌浆灌浆采用 425#普通硅酸盐水泥配制的水泥砂浆,采用中砂,要过筛,配比为:水: 灰: 砂=0.4:1:0.2 (重量比)砂浆强度不低于 20MPa。灌浆前应先洗孔。砂浆自孔底向外灌注,随着砂浆的灌入,应逐步地灌浆管向外拔出直至孔口,拔管过程中应保证管口始终埋在砂浆内。五、施工设备地质钻机 6台,钢筋切断机1台,电焊机3台,砂浆搅拌机5台( 2台备用),压浆泵 6台(3台备用)。施工场地布置如下图:六、施工人员...
