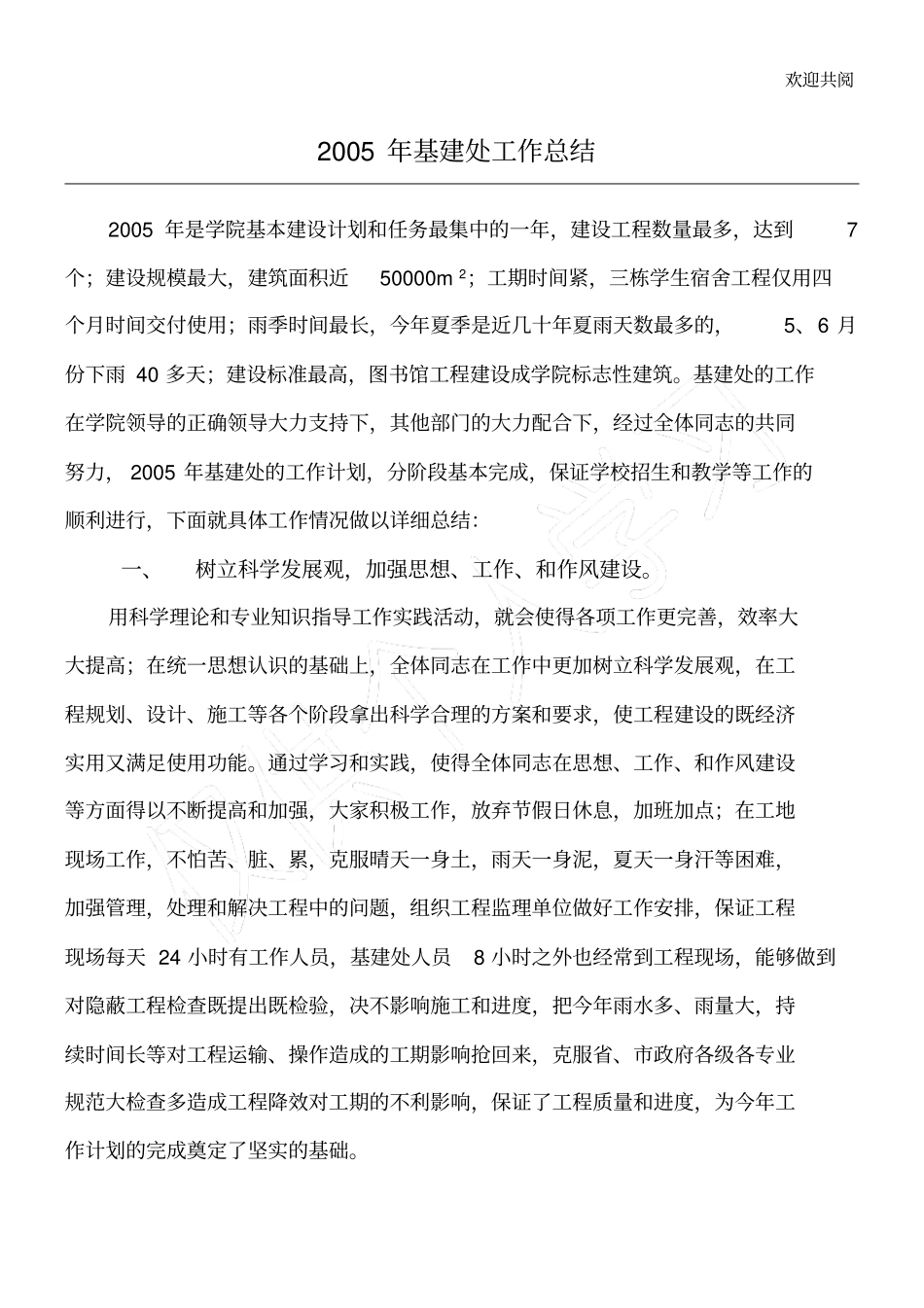

欢迎共阅2005 年基建处工作总结2005 年是学院基本建设计划和任务最集中的一年,建设工程数量最多,达到7个;建设规模最大,建筑面积近50000m 2;工期时间紧,三栋学生宿舍工程仅用四个月时间交付使用;雨季时间最长,今年夏季是近几十年夏雨天数最多的,5、6 月份下雨 40 多天;建设标准最高,图书馆工程建设成学院标志性建筑。基建处的工作在学院领导的正确领导大力支持下,其他部门的大力配合下,经过全体同志的共同努力, 2005 年基建处的工作计划,分阶段基本完成,保证学校招生和教学等工作的顺利进行,下面就具体工作情况做以详细总结:一、树立科学发展观,加强思想、工作、和作风建设。用科学理论和专业知识指导工作实践活动,就会使得各项工作更完善,效率大大提高;在统一思想认识的基础上,全体同志在工作中更加树立科学发展观,在工程规划、设计、施工等各个阶段拿出科学合理的方案和要求,使工程建设的既经济实用又满足使用功能。通过学习和实践,使得全体同志在思想、工作、和作风建设等方面得以不断提高和加强,大家积极工作,放弃节假日休息,加班加点;在工地现场工作,不怕苦、脏、累,克服晴天一身土,雨天一身泥,夏天一身汗等困难,加强管理,处理和解决工程中的问题,组织工程监理单位做好工作安排,保证工程现场每天 24 小时有工作人员,基建处人员8 小时之外也经常到工程现场,能够做到对隐蔽工程检查既提出既检验,决不影响施工和进度,把今年雨水多、雨量大,持续时间长等对工程运输、操作造成的工期影响抢回来,克服省、市政府各级各专业规范大检查多造成工程降效对工期的不利影响,保证了工程质量和进度,为今年工作计划的完成奠定了坚实的基础。欢迎共阅二、科学安排工程规划、设计、施工等各个阶段的工作。今年基建工作任务重, 并且三栋学生宿舍工程时间紧。2004 年底和 2005 年初,根据学院对基建工作的总体要求,开始对学生宿舍、图书馆、浴池、食堂等7 个新建工程的计划批复、工程规划选址、工程设计、工程队伍选定等工作科学安排,同步进行,争取市政府的政策支持。同时,根据不同工程的不同特点,如学生宿舍必须保证 9 月份学生入住的实际,以3 栋学生宿舍重点,及时进行工程设计、办理开工手续、准备现场三通一平等工作,为工程尽早开工做好各方面的准备、组织和协调工作,为学生宿舍9 月份学生入住奠定了坚实的基础和有利的保证。三、安排专职人员集中精力办理工程开工前的审批手续今年...
