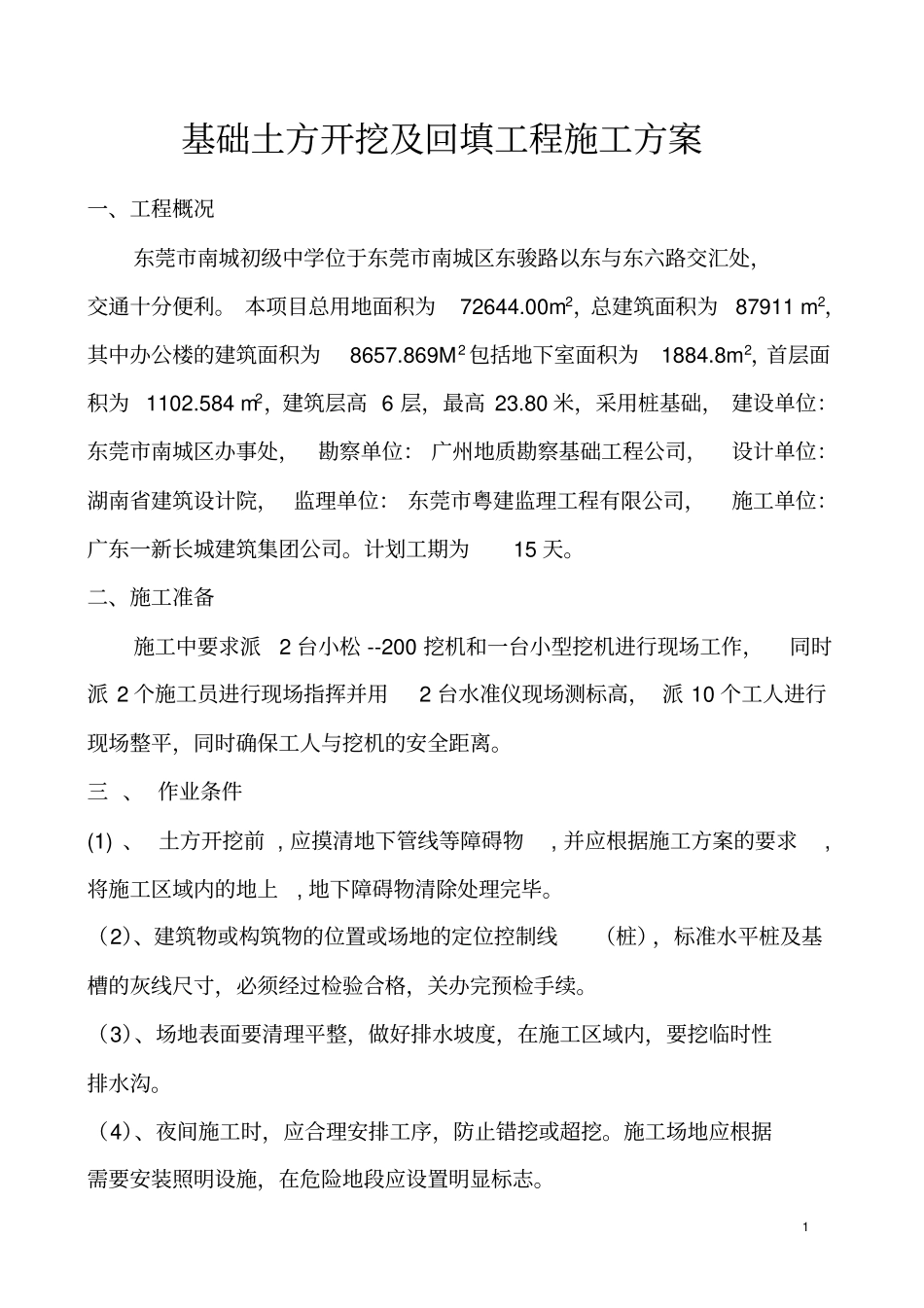

1 基础土方开挖及回填工程施工方案一、工程概况东莞市南城初级中学位于东莞市南城区东骏路以东与东六路交汇处,交通十分便利
本项目总用地面积为72644
00m2,总建筑面积为87911 m2,其中办公楼的建筑面积为8657
869M2包括地下室面积为1884
8m2,首层面积为 1102
584 m2,建筑层高 6 层,最高 23
80 米,采用桩基础, 建设单位:东莞市南城区办事处,勘察单位: 广州地质勘察基础工程公司,设计单位:湖南省建筑设计院, 监理单位: 东莞市粤建监理工程有限公司,施工单位:广东一新长城建筑集团公司
计划工期为15 天
二、施工准备施工中要求派2 台小松 --200 挖机和一台小型挖机进行现场工作,同时派 2 个施工员进行现场指挥并用2 台水准仪现场测标高, 派 10 个工人进行现场整平,同时确保工人与挖机的安全距离
三 、 作业条件(1) 、 土方开挖前 , 应摸清地下管线等障碍物, 并应根据施工方案的要求,将施工区域内的地上, 地下障碍物清除处理完毕
(2)、建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,关办完预检手续
(3)、场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟
(4)、夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
2 (5)、开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料采取措施降低地下水位, 一般要降至低于开挖底面的50 ㎝,然后再开挖
(6)、熟悉图纸,做好技术交底

四、操作工艺1、工艺流程(1)、在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不设支撑
(2)、硬塑的亚粘土、粘土-1
0m, A、硬塑的亚粘土、粘土-1
B、老黄土 -1
