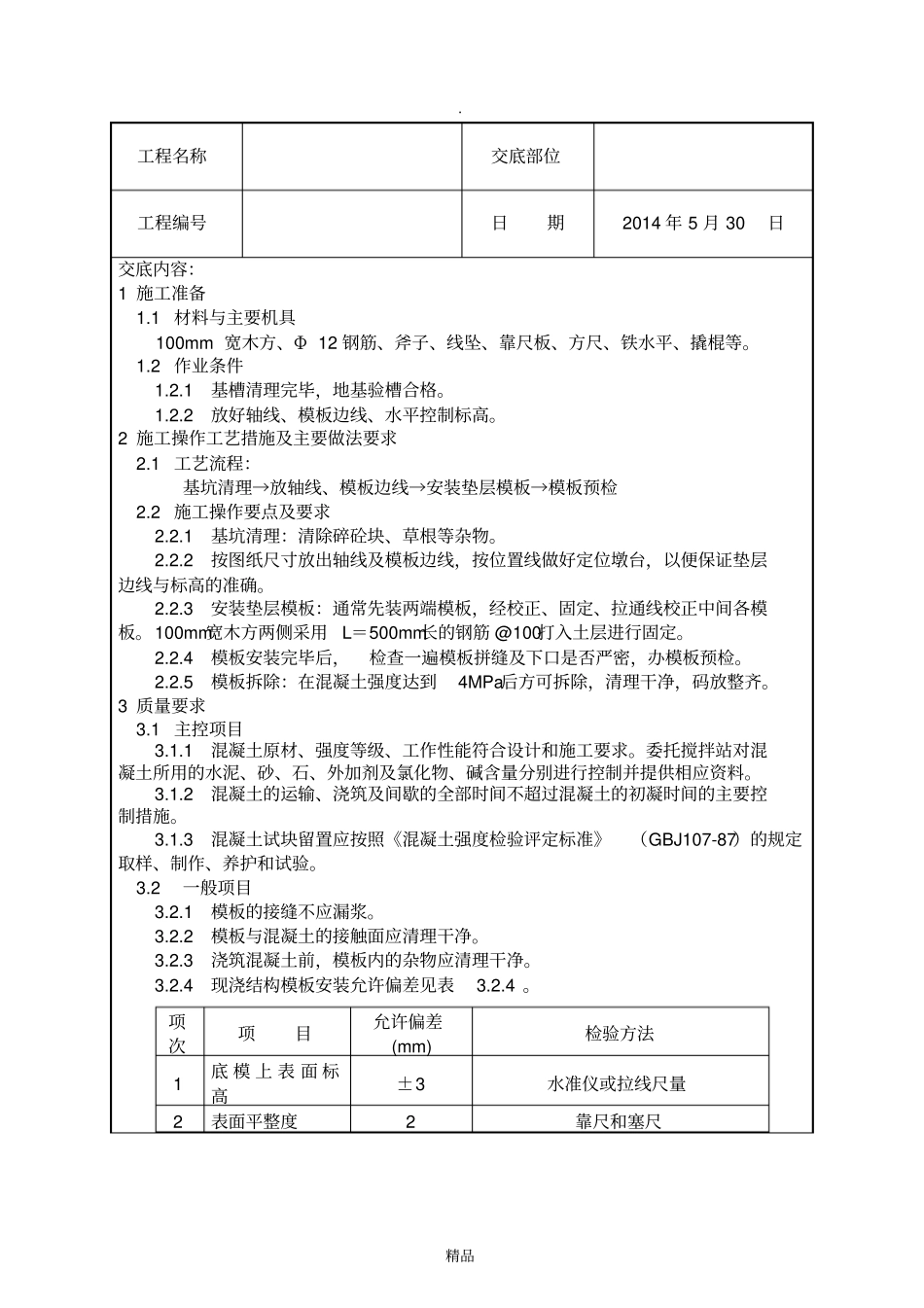

精品工程名称交底部位工程编号日期2014 年 5 月 30 日交底内容:1 施工准备1
1 材料与主要机具 100mm 宽木方、Φ 12 钢筋、斧子、线坠、靠尺板、方尺、铁水平、撬棍等
2 作业条件1
1 基槽清理完毕,地基验槽合格
2 放好轴线、模板边线、水平控制标高
2 施工操作工艺措施及主要做法要求2
1 工艺流程:基坑清理→放轴线、模板边线→安装垫层模板→模板预检2
2 施工操作要点及要求2
1 基坑清理:清除碎砼块、草根等杂物
2 按图纸尺寸放出轴线及模板边线,按位置线做好定位墩台,以便保证垫层边线与标高的准确
3 安装垫层模板:通常先装两端模板,经校正、固定、拉通线校正中间各模板
100mm宽木方两侧采用L=500mm长的钢筋 @100打入土层进行固定
4 模板安装完毕后,检查一遍模板拼缝及下口是否严密,办模板预检
5 模板拆除:在混凝土强度达到4MPa后方可拆除,清理干净,码放整齐
3 质量要求3
1 主控项目3
1 混凝土原材、强度等级、工作性能符合设计和施工要求
委托搅拌站对混凝土所用的水泥、砂、石、外加剂及氯化物、碱含量分别进行控制并提供相应资料
2 混凝土的运输、浇筑及间歇的全部时间不超过混凝土的初凝时间的主要控制措施
3 混凝土试块留置应按照《混凝土强度检验评定标准》(GBJ107-87)的规定取样、制作、养护和试验
2 一般项目3
1 模板的接缝不应漏浆
2 模板与混凝土的接触面应清理干净
3 浇筑混凝土前,模板内的杂物应清理干净
4 现浇结构模板安装允许偏差见表3
项次项目允许偏差(mm) 检验方法1 底 模 上 表 面 标高±3 水准仪或拉线尺量2 表面平整度2 靠尺和塞尺

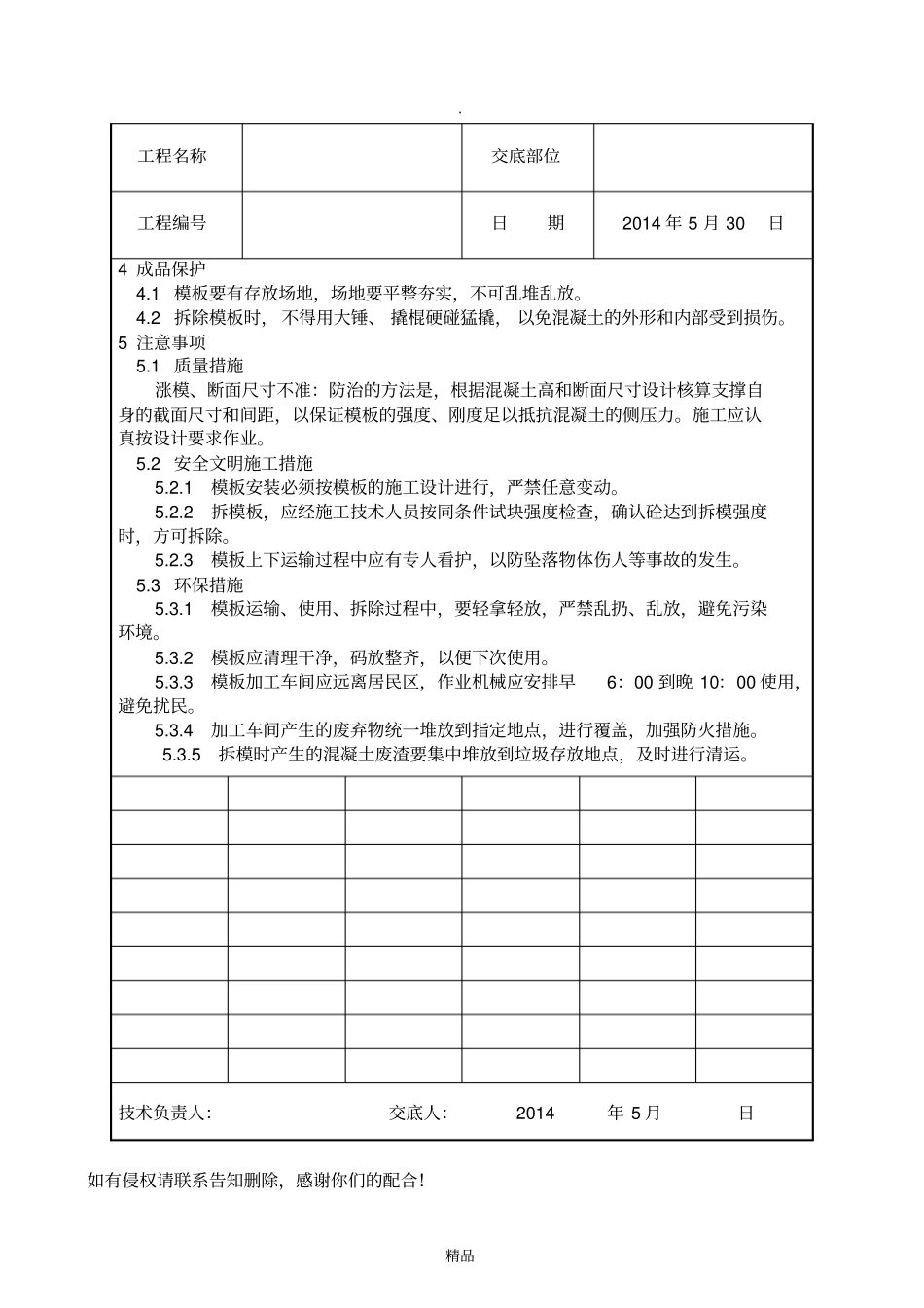

精品工程名称交底部位工程编号日期2014 年 5 月
