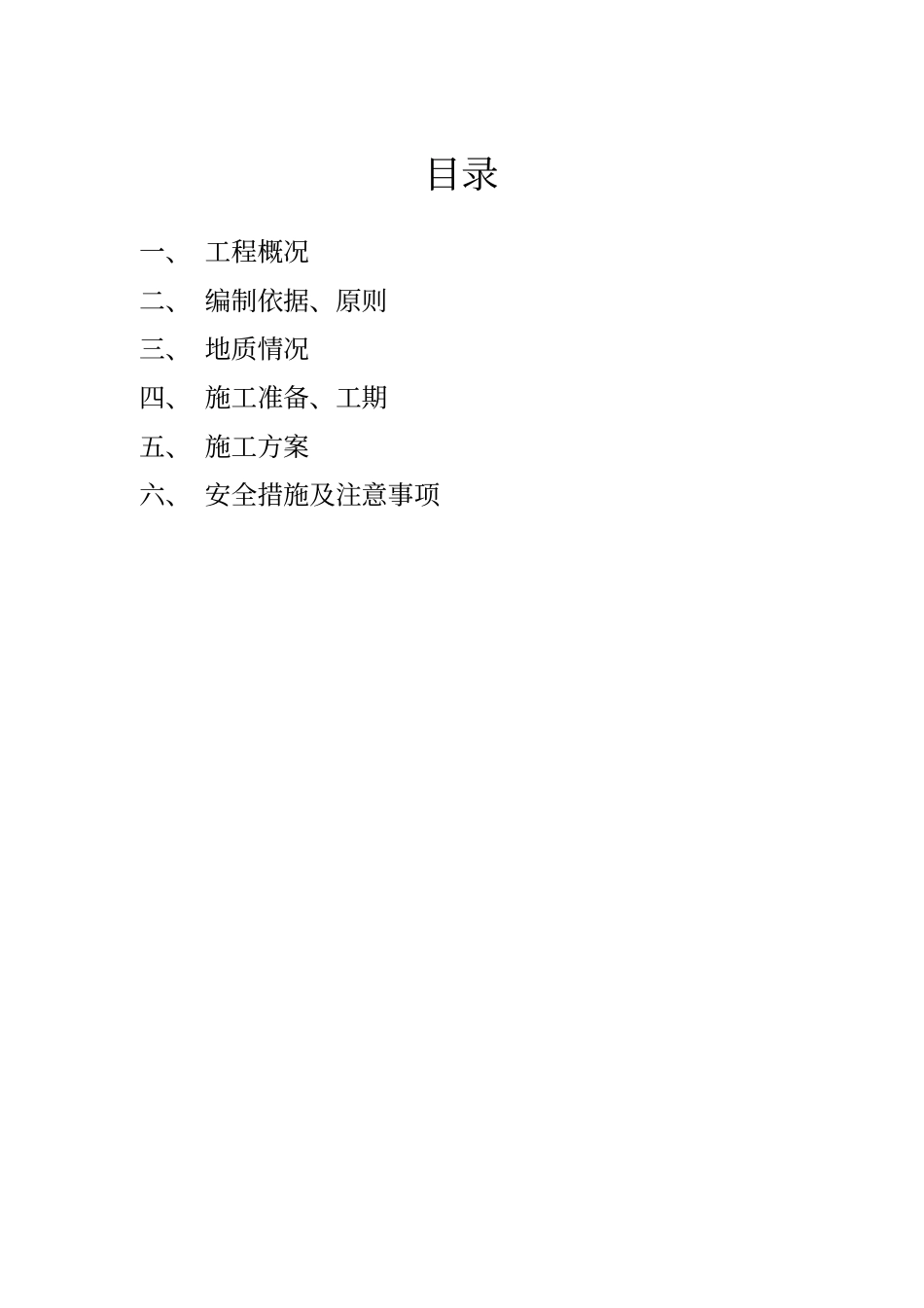

目录一、 工程概况二、 编制依据、原则三、 地质情况四、 施工准备、工期五、 施工方案六、 安全措施及注意事项一、工程概况泉州传化公路港 I 标工程项目建设单位为泉州传化公路港物流有限公司、勘察单位为福建省泉州工程勘察院、设计单位为信息产业电子第十一设计研究院科技工程股份有限公司、监理单位为福州中博建设发展有限公司、 施工单位为宝业湖北建工集团有限公司。工程位于泉州市晋江市磁灶镇 318县道旁。一标段工程总建筑面积约有㎡,占地面积㎡。其中:货物配载及货运站场楼一占地面积:㎡,建筑面积:㎡。生产配套中心一 占地面积:㎡,建筑面积:㎡。 物业用房 占地面积:㎡,建筑面积:㎡。 厕所一(二) 占地面积一样:㎡,建筑面积:㎡。变配电房 占地面积:㎡,建筑面积:㎡。建筑结构形式为框架结构,基础型式为独立基础。建筑场地类别为Ⅱ类、地震设防烈度为7度、抗震设防类别为丙类、 建筑结构安全等级为二级,结构重要性系数为 1、耐火等级二级、地基基础设计等级为乙级、屋面防水等级I级、设计使用年限为 50年。在生产配套中心一 和货物配载及货运站场楼一土方开挖,基础施工过程中部分区域遇到岩石层, 阻碍了工程进度,为了工程的施工进展,需对该工程岩石进行破碎作业。经业主、监理、施工单位三方现场实际测量计算后,该施工区域破碎的岩石量为2465 m3,需处理岩石厚高度约为米,计划工期50天( 在总工期内)。、静态破碎部位概况1. 由于基坑紧靠项目部现场办公室及318 县道故不能采取正常的爆破施工。其危害有:爆破产生的震动,容易对已施工完成的塔吊基础产生影响等。 正常爆破施工产生的个别飞散物,容易对工程附近的工人,行人及车辆造成损害; 且爆破作业必须经过严格设计及可行性方案论证, 必须经过相关政府部门的审批后方可实施,其作业期间必须全程严格控制 ; 对特殊环境下采用爆破作业时,常常会产生不必要的纠纷。因此, 不能采取正常的爆破施工,只能采炮锤式挖掘机破碎法+静态破碎法施工方案。二、编制依据、原则、编制依据1、中华人民共和国《爆破安全规程》 (GB6722-2003);2、《无声破碎剂》(JC 506-92 )3、《建筑机械使用安全技术规程》 JGJ33-2001 确保工期的原则根据业主对本合同段的工期要求, 编制科学的、合理的、周密的施工方案,合理安排进度,按工期网络控制,搞好工序衔接,实施进度监控,实现工期目标,满足业主的要求安全第一的原则确立安全工作目...
