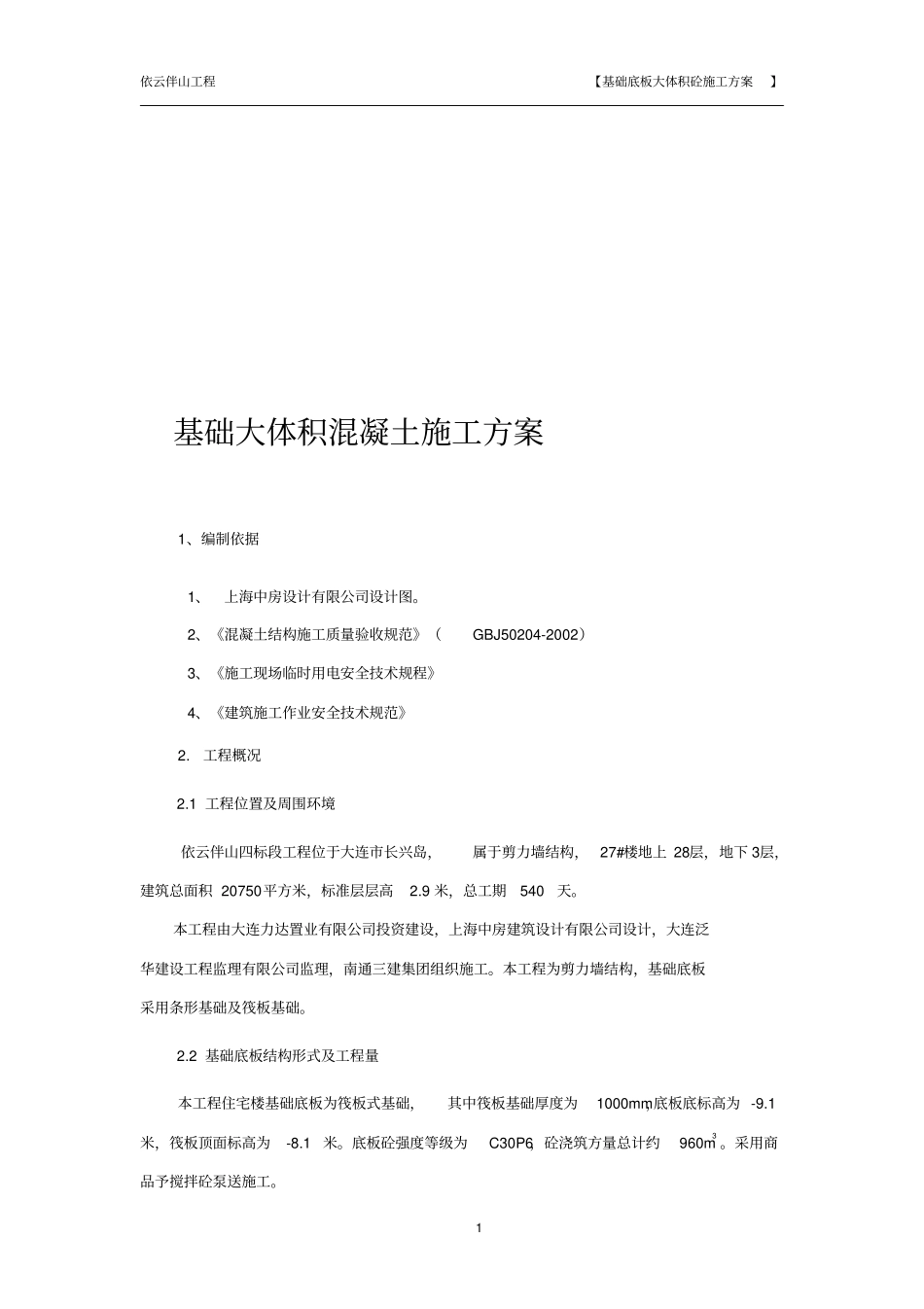

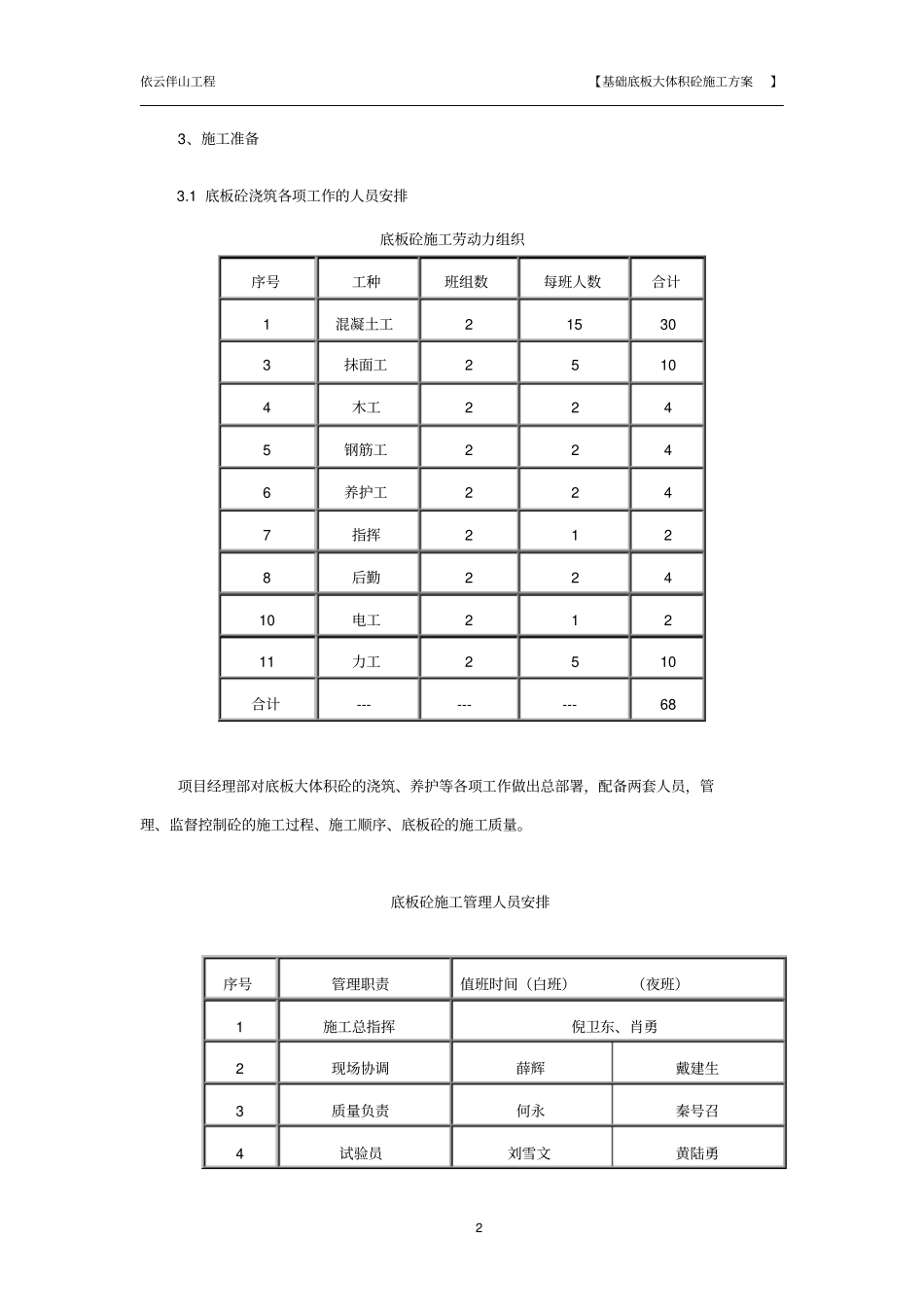

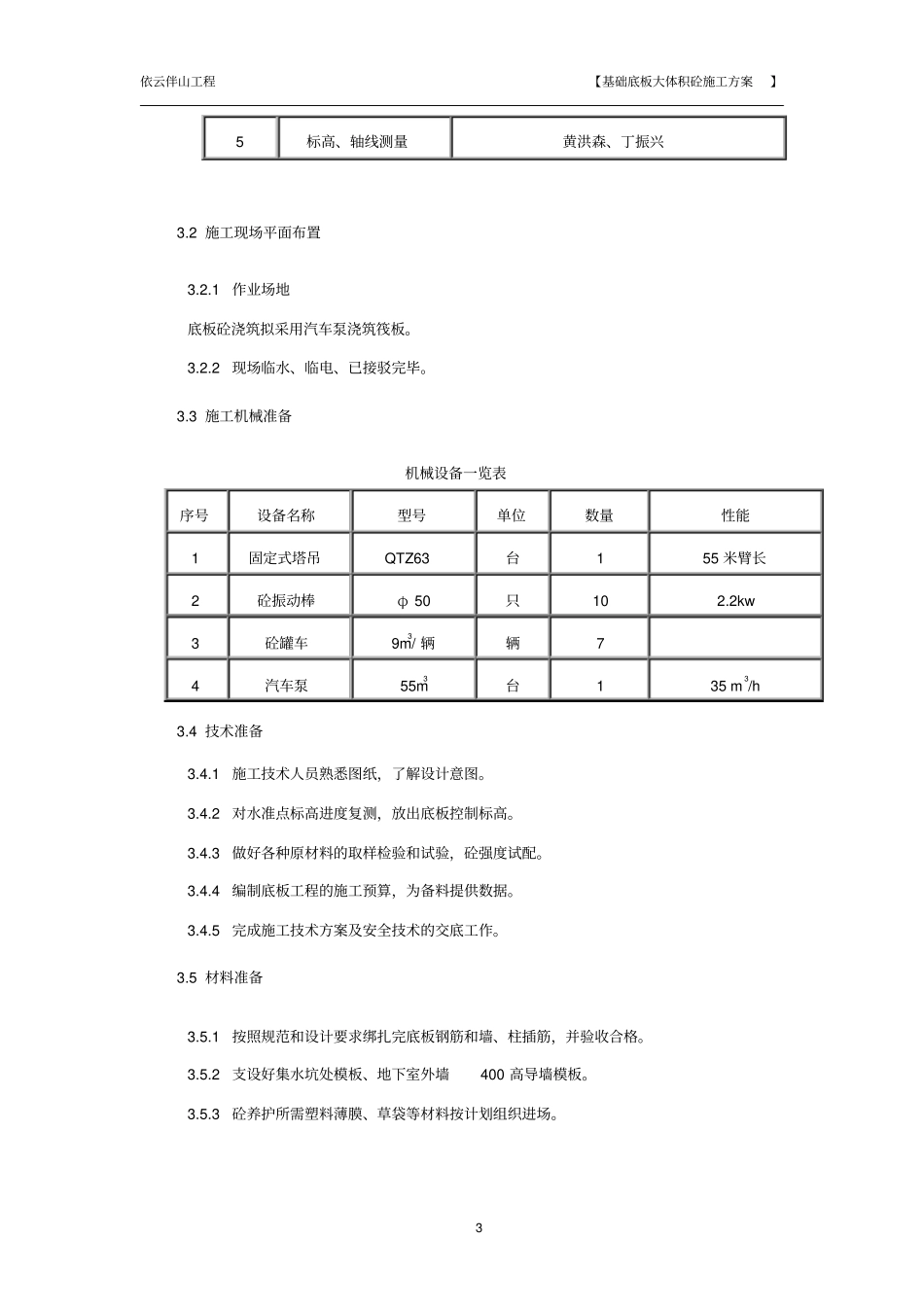

依云伴山工程【基础底板大体积砼施工方案】1 基础大体积混凝土施工方案1、编制依据1、上海中房设计有限公司设计图。2、《混凝土结构施工质量验收规范》(GBJ50204-2002)3、《施工现场临时用电安全技术规程》4、《建筑施工作业安全技术规范》2. 工程概况2.1 工程位置及周围环境依云伴山四标段工程位于大连市长兴岛,属于剪力墙结构, 27#楼地上 28层,地下 3层,建筑总面积 20750平方米,标准层层高2.9 米,总工期 540 天。本工程由大连力达置业有限公司投资建设,上海中房建筑设计有限公司设计,大连泛华建设工程监理有限公司监理,南通三建集团组织施工。本工程为剪力墙结构,基础底板采用条形基础及筏板基础。2.2 基础底板结构形式及工程量本工程住宅楼基础底板为筏板式基础,其中筏板基础厚度为1000mm,底板底标高为 -9.1米,筏板顶面标高为-8.1米。底板砼强度等级为C30P6,砼浇筑方量总计约960m3 。采用商品予搅拌砼泵送施工。依云伴山工程【基础底板大体积砼施工方案】2 3、施工准备3.1 底板砼浇筑各项工作的人员安排底板砼施工劳动力组织序号工种班组数每班人数合计1 混凝土工2 15 30 3 抹面工2 5 10 4 木工2 2 4 5 钢筋工2 2 4 6 养护工2 2 4 7 指挥2 1 2 8 后勤2 2 4 10 电工2 1 2 11 力工2 5 10 合计--- --- --- 68 项目经理部对底板大体积砼的浇筑、养护等各项工作做出总部署,配备两套人员,管理、监督控制砼的施工过程、施工顺序、底板砼的施工质量。底板砼施工管理人员安排序号管理职责值班时间(白班)(夜班)1 施工总指挥倪卫东、肖勇2 现场协调薛辉戴建生3 质量负责何永秦号召4 试验员刘雪文黄陆勇依云伴山工程【基础底板大体积砼施工方案】3 5 标高、轴线测量黄洪森、丁振兴3.2 施工现场平面布置3.2.1作业场地底板砼浇筑拟采用汽车泵浇筑筏板。3.2.2现场临水、临电、已接驳完毕。3.3 施工机械准备机械设备一览表序号设备名称型号单位数量性能1 固定式塔吊QTZ63 台1 55 米臂长2 砼振动棒φ 50 只10 2.2kw 3 砼罐车9m3/ 辆辆7 4 汽车泵55m3台1 35 m3/h 3.4 技术准备3.4.1施工技术人员熟悉图纸,了解设计意图。3.4.2对水准点标高进度复测,放出底板控制标高。3.4.3做好各种原材料的取样检验和试验,砼强度试配。3.4.4编制底板工程的施工预算,为备料提供数据。3.4.5完成施工技术方案及安全技术的交底工作。3.5 材料准备3.5.1按照规范和设计要求...
