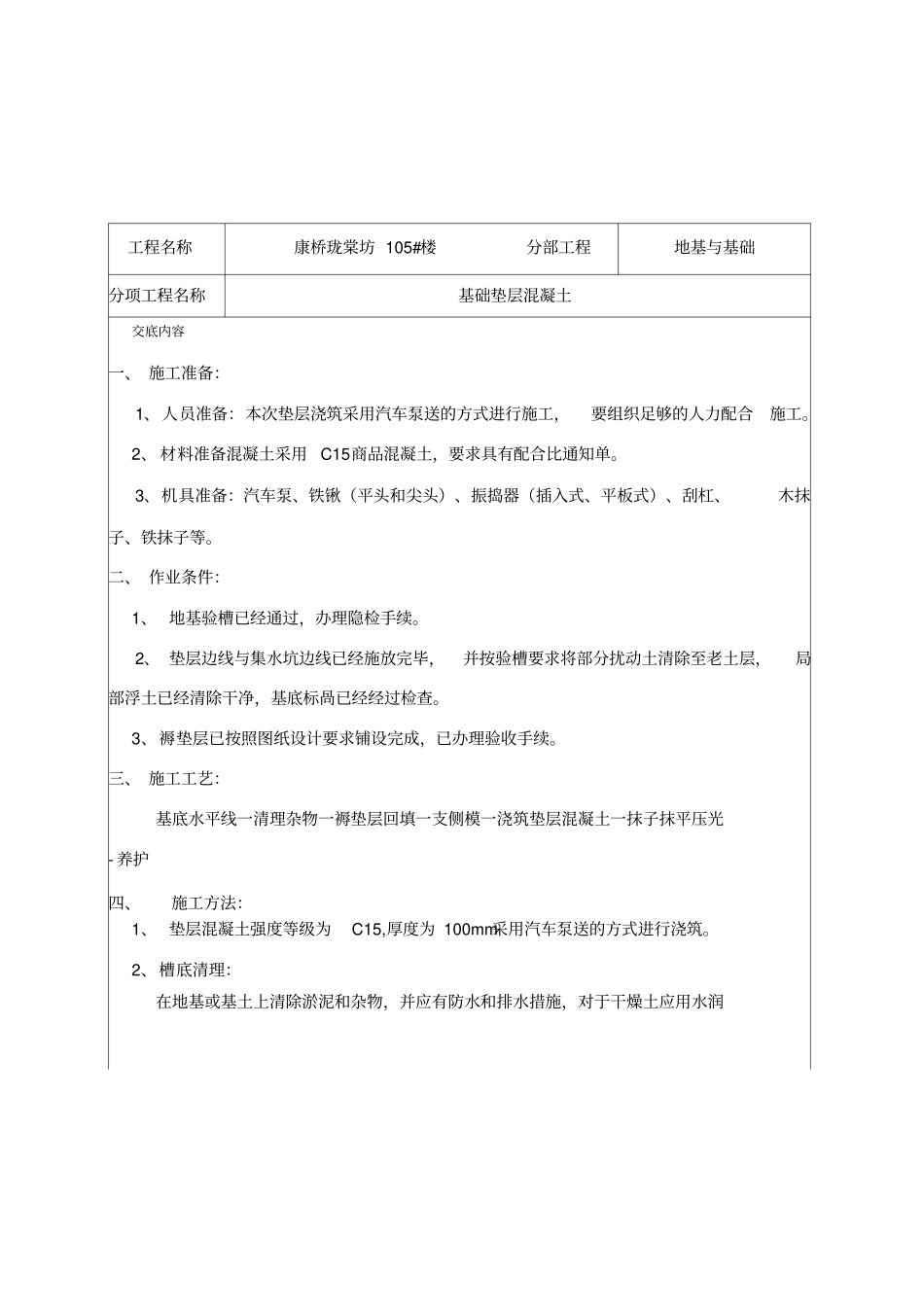

工程名称康桥珑棠坊 105#楼分部工程地基与基础分项工程名称基础垫层混凝土交底内容一、 施工准备:1、人员准备:本次垫层浇筑采用汽车泵送的方式进行施工,要组织足够的人力配合施工
2、 材料准备混凝土采用C15商品混凝土,要求具有配合比通知单
3、机具准备:汽车泵、铁锹(平头和尖头)、振捣器(插入式、平板式)、刮杠、木抹子、铁抹子等
二、 作业条件:1、 地基验槽已经通过,办理隐检手续
2、 垫层边线与集水坑边线已经施放完毕,并按验槽要求将部分扰动土清除至老土层,局部浮土已经清除干净,基底标咼已经经过检查
3、褥垫层已按照图纸设计要求铺设完成,已办理验收手续
三、 施工工艺:基底水平线一清理杂物一褥垫层回填一支侧模一浇筑垫层混凝土一抹子抹平压光- 养护四、施工方法:1、 垫层混凝土强度等级为C15,厚度为 100mm采用汽车泵送的方式进行浇筑

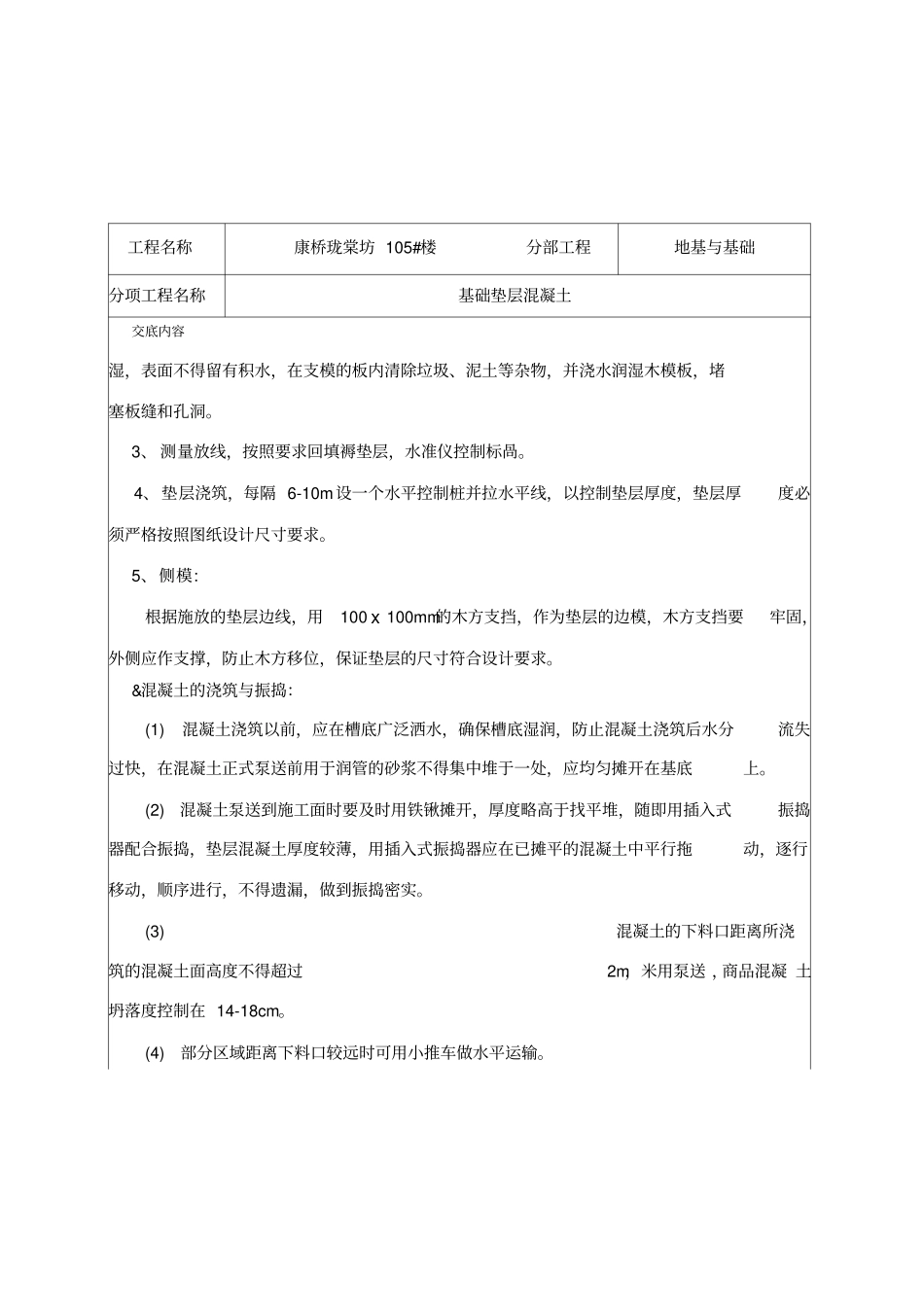

2、槽底清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施,对于干燥土应用水润技术负责人交底人接受人工程名称康桥珑棠坊 105#楼分部工程地基与基础分项工程名称基础垫层混凝土交底内容湿,表面不得留有积水,在支模的板内清除垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞
3、 测量放线,按照要求回填褥垫层,水准仪控制标咼
4、垫层浇筑,每隔 6-10m设一个水平控制桩并拉水平线,以控制垫层厚度,垫层厚度必须严格按照图纸设计尺寸要求
5、侧模: 根据施放的垫层边线,用100 x 100mm的木方支挡,作为垫层的边模,木方支挡要牢固,外侧应作支撑,防止木方移位,保证垫层的尺寸符合设计要求
&混凝土的浇筑与振捣:(1)混凝土浇筑以前,应在槽底广泛洒水,确保槽底湿润,防止混凝土浇筑后水分流失过快,在混凝土正式泵送前用于润管的砂浆不得集中堆于一处,应均匀摊开在基底上
(2)混凝土泵送到施工面时要及时用铁锹摊开,厚度略高于找平堆,随即用插入式
