工程组织结构3
施工总体计划5
施工进度保证措施6
施工质量保证措施7
安全生产和文明施工措施8
保养、使用及维护措施9
工程结束10
施工工程建议(主要分项工程施工方法)11
服务承诺附表施工组织方案1.工程简况1
1 工程建设地点:鄂尔多斯区域内
2 计划工期:工期要求按招标人具体订单要求执行
招标人按每个单项工程的具体内容制定工期要求
3 工程范围:基站外电引入,即向供电部门报批高低压的外电引入工程及向第三方业主借外电引入工程
4 工程施工范围:西部区(上湾、伊旗、杭锦旗、乌审旗、鄂旗、鄂前旗、棋盘井、康巴什)
5 质量要求:工程质量达到国家规定的合格标准
2.工程组织结构2

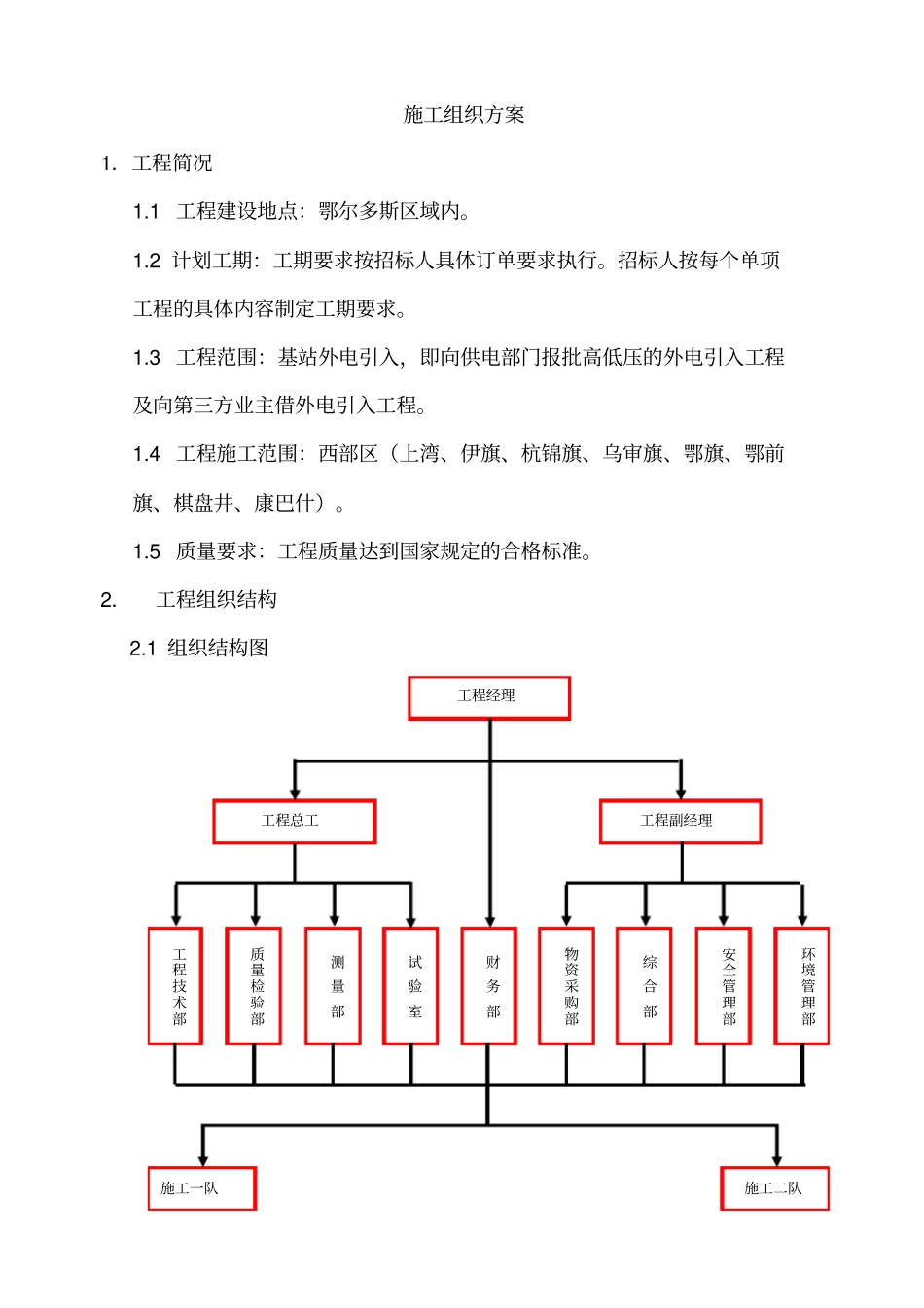

1 组织结构图工程经理工程总工工程技术部质量检验部测量部试验室财务部物资采购部综合部安全管理部施工一队工程副经理施工二队环境管理部2
2 工程人员组织计划公司将投入本工程的技术、质量、安全管理人员及作业人员都有具有丰富的 10KV输变电工程安装经验

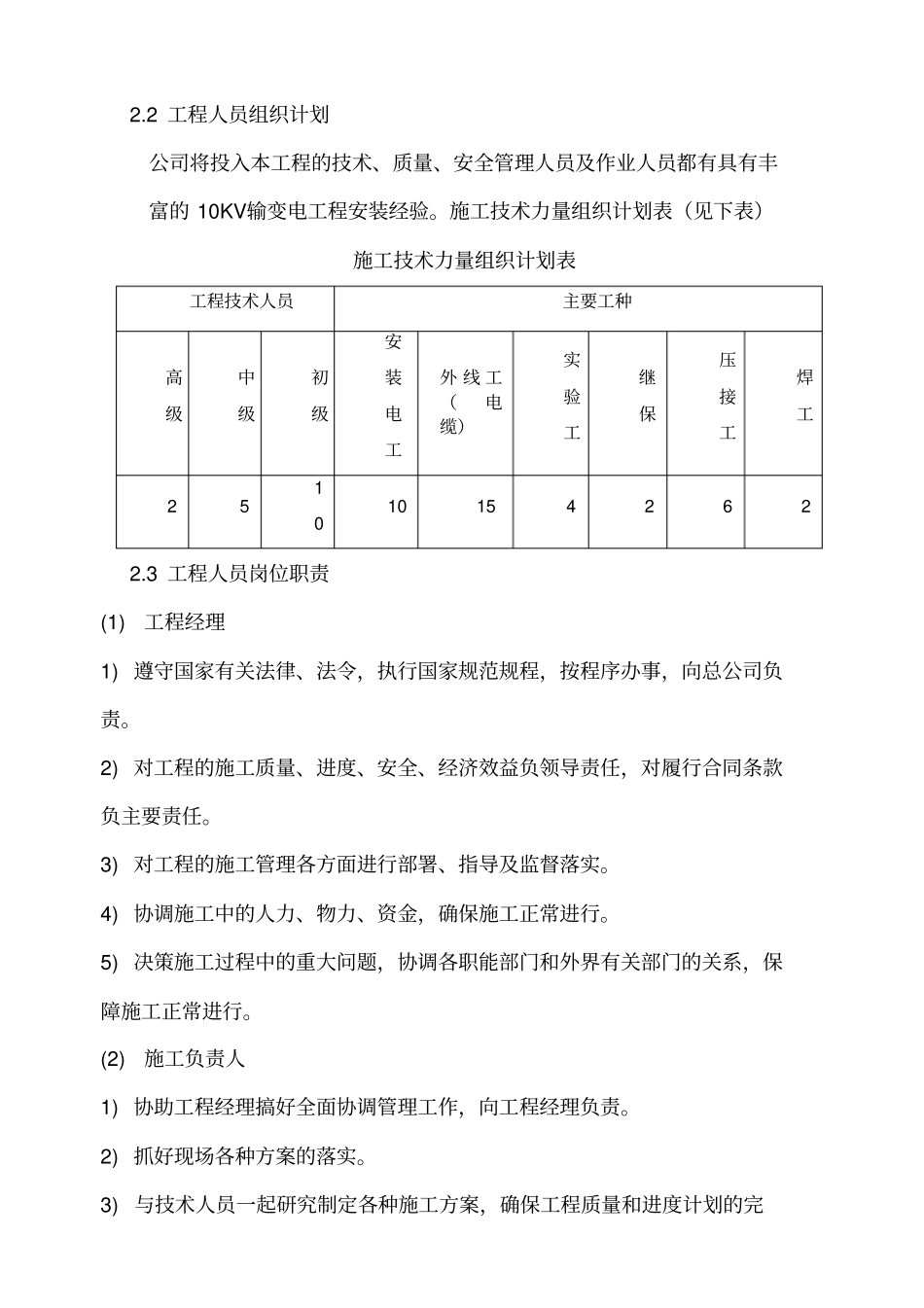

施工技术力量组织计划表(见下表)施工技术力量组织计划表工程技术人员主要工种高级中级初级安装电工外 线 工(电缆)实验工继保压接工焊工2 5 10 10 15 4 2 6 2 2
3 工程人员岗位职责(1) 工程经理1) 遵守国家有关法律、法令,执行国家规范规程,按程序办事,向总公司负责
2) 对工程的施工质量、进度、安全、经济效益负领导责任,对履行合同条款负主要责任
3) 对工程的施工管理各方面进行部署、指导及监督落实
4) 协调施工中的人力、物力、资金,确保施工正常进行
5) 决策施工过程中的重大问题,协调各职能部门和外界有关部门的关系,保障施工正常进行
(2) 施工负责人1) 协助工程经理搞好全面协调管理工作,向工程经理负责
2) 抓好现场各种方案的落实
3) 与技术人员一起研究制
