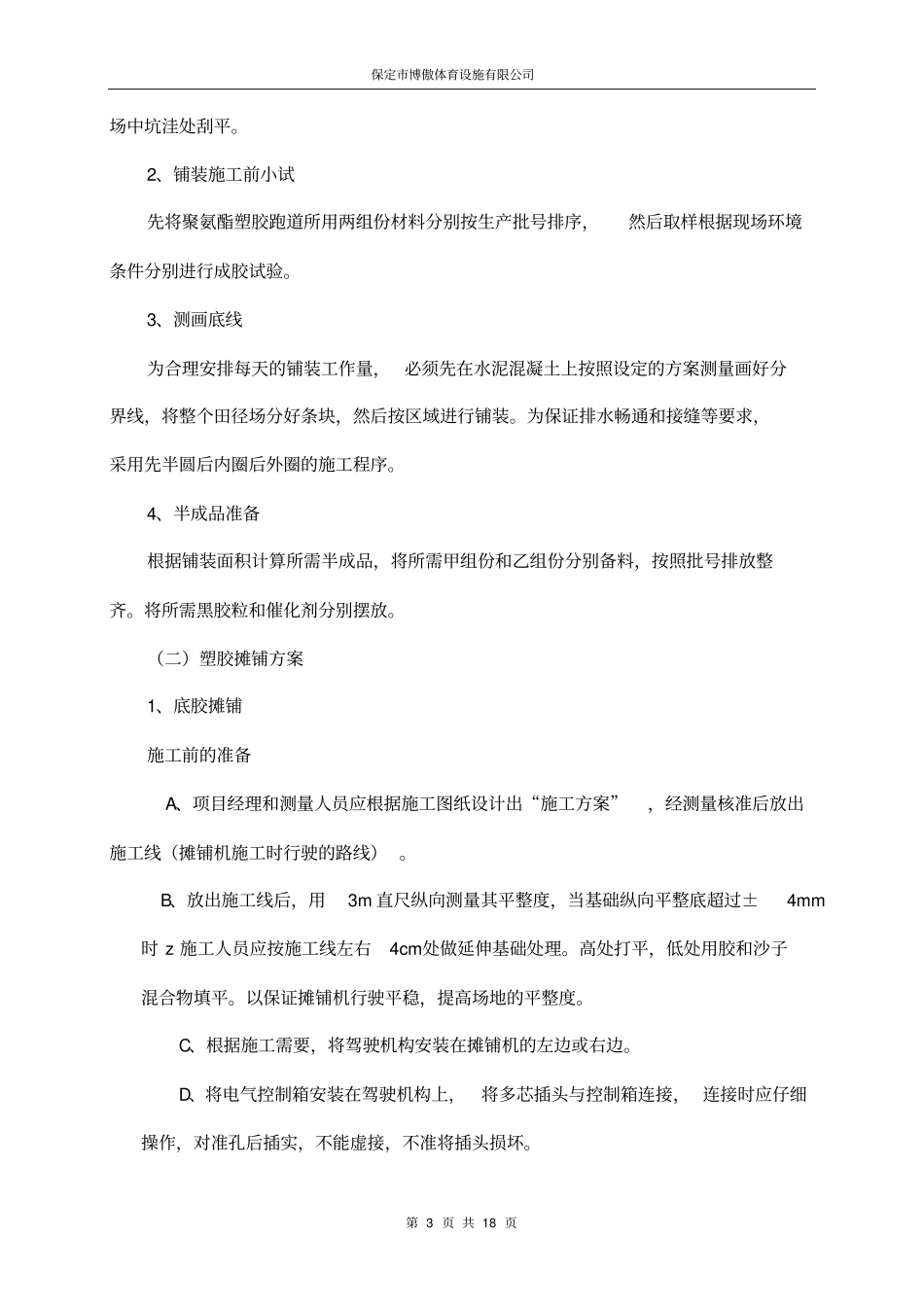

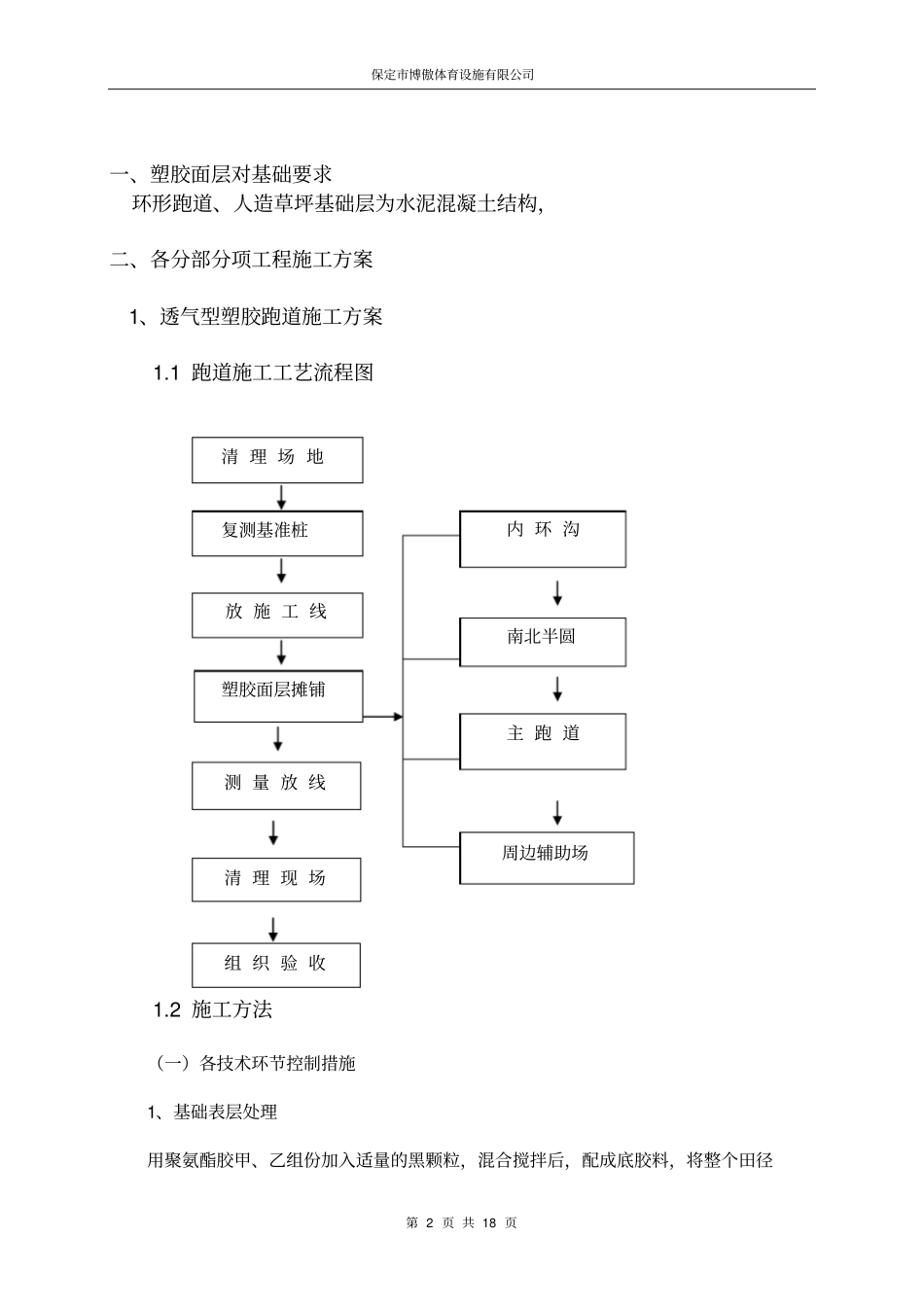

保定市博傲体育设施有限公司第 1 页 共 18 页塑 胶 田 径 场 工 程(透气型)(一)保定市博傲体育设施有限公司2011 年 5 月 21 日设计方案保定市博傲体育设施有限公司第 2 页 共 18 页一、塑胶面层对基础要求环形跑道、人造草坪基础层为水泥混凝土结构,二、各分部分项工程施工方案1、透气型塑胶跑道施工方案1.1 跑道施工工艺流程图1.2 施工方法(一)各技术环节控制措施1、基础表层处理用聚氨酯胶甲、乙组份加入适量的黑颗粒,混合搅拌后,配成底胶料,将整个田径放 施 工 线复测基准桩塑胶面层摊铺内 环 沟测 量 放 线清 理 现 场组 织 验 收南北半圆主 跑 道清 理 场 地周边辅助场保定市博傲体育设施有限公司第 3 页 共 18 页场中坑洼处刮平。2、铺装施工前小试先将聚氨酯塑胶跑道所用两组份材料分别按生产批号排序,然后取样根据现场环境条件分别进行成胶试验。3、测画底线为合理安排每天的铺装工作量, 必须先在水泥混凝土上按照设定的方案测量画好分界线,将整个田径场分好条块,然后按区域进行铺装。为保证排水畅通和接缝等要求,采用先半圆后内圈后外圈的施工程序。4、半成品准备根据铺装面积计算所需半成品,将所需甲组份和乙组份分别备料,按照批号排放整齐。将所需黑胶粒和催化剂分别摆放。(二)塑胶摊铺方案1、底胶摊铺施工前的准备A、项目经理和测量人员应根据施工图纸设计出“施工方案”,经测量核准后放出施工线(摊铺机施工时行驶的路线) 。B、放出施工线后,用3m 直尺纵向测量其平整度,当基础纵向平整底超过±4mm时 z 施工人员应按施工线左右4cm处做延伸基础处理。高处打平,低处用胶和沙子混合物填平。以保证摊铺机行驶平稳,提高场地的平整度。C、根据施工需要,将驾驶机构安装在摊铺机的左边或右边。D、将电气控制箱安装在驾驶机构上,将多芯插头与控制箱连接, 连接时应仔细操作,对准孔后插实,不能虚接,不准将插头损坏。保定市博傲体育设施有限公司第 4 页 共 18 页E、接通总电源后,按动油泵启动按钮,当油压表上升到8 公斤压力时,即可操作升降系统。如油泵启动后油泵工作,但压力表不上升,则可能是反转,需例接电源插头。F、根据似铺设塑胶厚度,调整前刮板离地面高度(前刮板高度≈1.5 ×塑胶铺设厚度)。G、根据工艺要求调整熨平板高度、 角度及温度(板前高度高于板后高度3~5mm,熨平板温度设为110℃)。H、试验摊铺机前进、后退及弧线移动,一...
